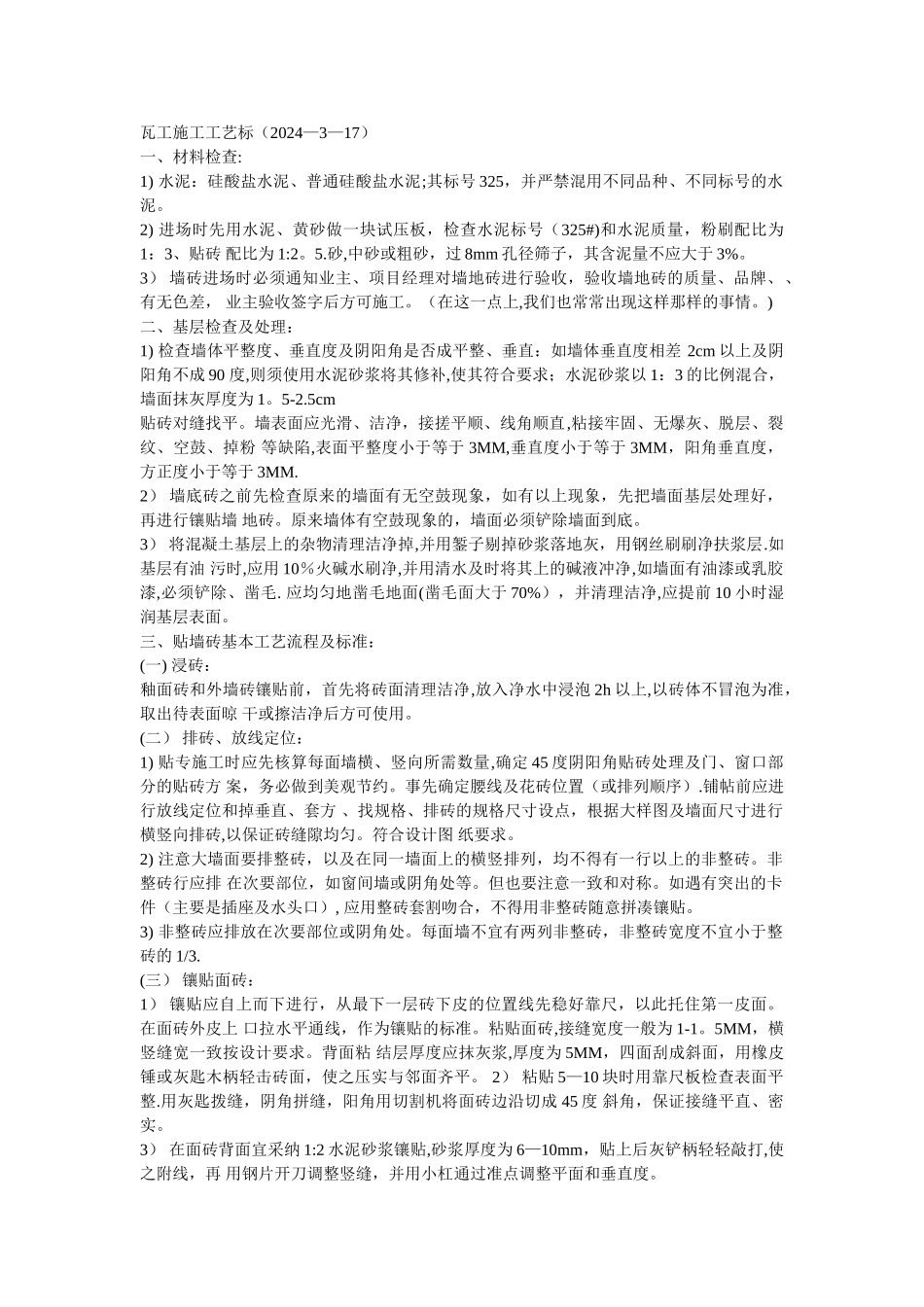

瓦工施工工艺标(2024—3—17) 一、材料检查: 1) 水泥:硅酸盐水泥、普通硅酸盐水泥;其标号 325,并严禁混用不同品种、不同标号的水泥。 2) 进场时先用水泥、黄砂做一块试压板,检查水泥标号(325#)和水泥质量,粉刷配比为1:3、贴砖 配比为 1:2。5.砂,中砂或粗砂,过 8mm 孔径筛子,其含泥量不应大于 3%。 3) 墙砖进场时必须通知业主、项目经理对墙地砖进行验收,验收墙地砖的质量、品牌、、有无色差, 业主验收签字后方可施工。(在这一点上,我们也常常出现这样那样的事情。) 二、基层检查及处理: 1) 检查墙体平整度、垂直度及阴阳角是否成平整、垂直:如墙体垂直度相差 2cm 以上及阴阳角不成 90 度,则须使用水泥砂浆将其修补,使其符合要求;水泥砂浆以 1:3 的比例混合,墙面抹灰厚度为 1。5-2.5cm 贴砖对缝找平。墙表面应光滑、洁净,接搓平顺、线角顺直,粘接牢固、无爆灰、脱层、裂纹、空鼓、掉粉 等缺陷,表面平整度小于等于 3MM,垂直度小于等于 3MM,阳角垂直度,方正度小于等于 3MM. 2) 墙底砖之前先检查原来的墙面有无空鼓现象,如有以上现象,先把墙面基层处理好,再进行镶贴墙 地砖。原来墙体有空鼓现象的,墙面必须铲除墙面到底。 3) 将混凝土基层上的杂物清理洁净掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净扶浆层.如基层有油 污时,应用 10%火碱水刷净,并用清水及时将其上的碱液冲净,如墙面有油漆或乳胶漆,必须铲除、凿毛. 应均匀地凿毛地面(凿毛面大于 70%),并清理洁净,应提前 10 小时湿润基层表面。 三、贴墙砖基本工艺流程及标准: (一) 浸砖: 釉面砖和外墙砖镶贴前,首先将砖面清理洁净,放入净水中浸泡 2h 以上,以砖体不冒泡为准,取出待表面晾 干或擦洁净后方可使用。 (二) 排砖、放线定位: 1) 贴专施工时应先核算每面墙横、竖向所需数量,确定 45 度阴阳角贴砖处理及门、窗口部分的贴砖方 案,务必做到美观节约。事先确定腰线及花砖位置(或排列顺序).铺帖前应进行放线定位和掉垂直、套方 、找规格、排砖的规格尺寸设点,根据大样图及墙面尺寸进行横竖向排砖,以保证砖缝隙均匀。符合设计图 纸要求。 2) 注意大墙面要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。非整砖行应排 在次要部位,如窗间墙或阴角处等。但也要注意一致和对称。如遇有突出的卡件(主要是插座及水头口), 应用整砖套割吻合,不得用非整砖随意拼凑镶贴。 3) 非...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

瓦工施工工艺标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
