乐清市万柳线盐盆段改造工程三维生态护坡挡土墙专项施工方案二〇一八年十月三维生态护坡挡土墙专项施工方案一、编制依据乐清市万柳线盐盆段改造工程两阶段施工图设计及设计变更图纸《公路工程国内招标文件范本》乐清市万柳线盐盆段改造工程施工招标文件国家、交通部颁布的现行有关法律规范、规程和标准等
乐清市万柳线盐盆段改造工程施工现场情况二、工程概况本工程为乐清市万柳线盐盆段改造工程,起讫桩号为 K0+000-K1+608
174 , 路 线 全 长 1
主 要 工 程 数 量 为 : 3# 桥39
964m/1 座,4#桥 20
852 m/1 座,钢筋砼圆管涵 4 座,填方工程,软基处理工程及路面工程等
根据设计图纸要求,对于填高大于等于 1m 的填方路段采纳三维生态挡墙,该挡墙具有生态环保,消音美观的特点
通过三维排水联结扣的形成三角内摩擦结构,以及发达的植被根系使整体受力稳定,用于填方路基可以有效的节约土地
可以改善土质条件,既保证边坡的稳定又能实现长久的绿化
根据设计院下发的《设计变更》,我标段从 K0+120-K1+580 段路基沿线左右侧设计三维生态护坡,总工程量约为 4801㎡

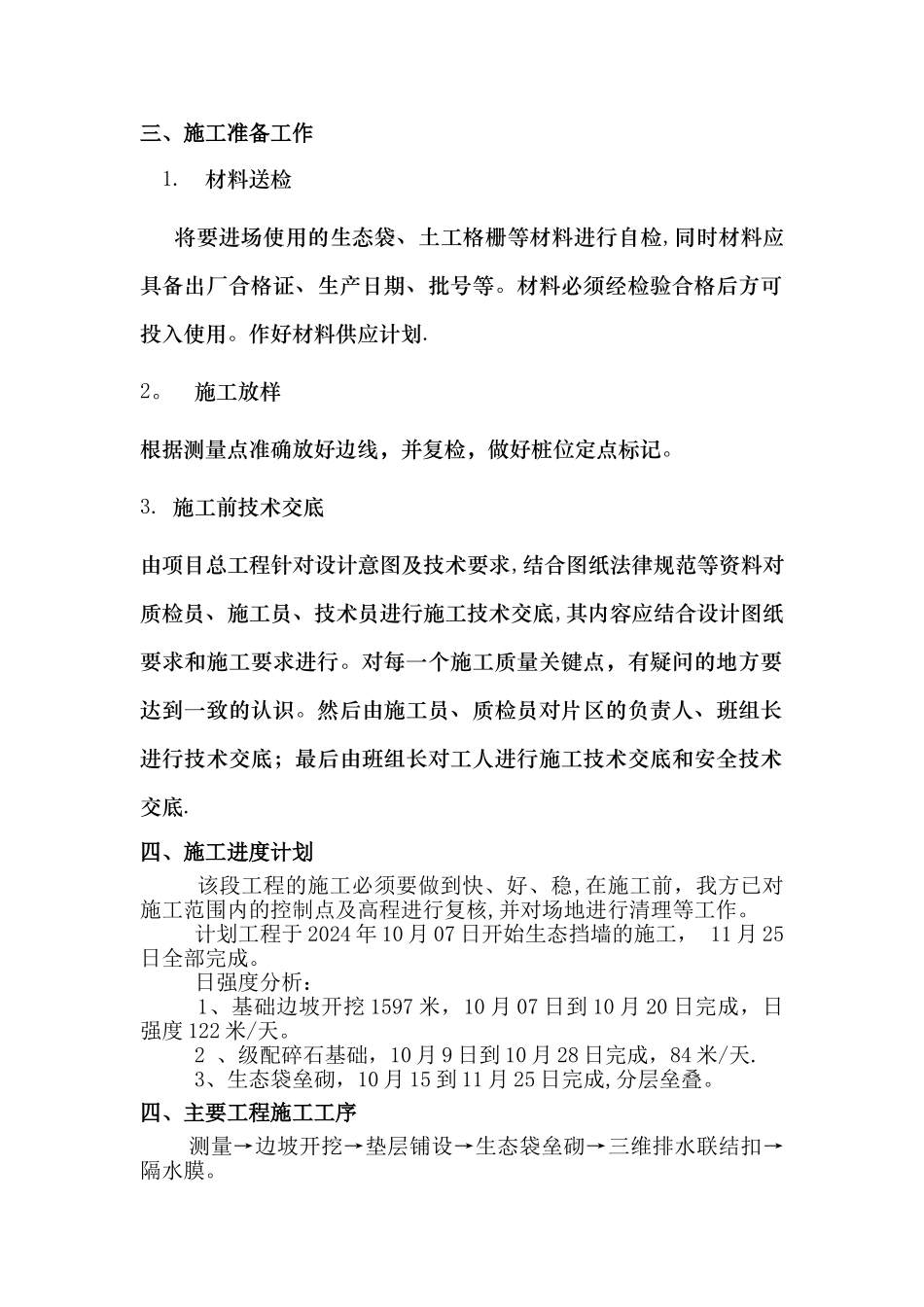

三、施工准备工作 1
材料送检 将要进场使用的生态袋、土工格栅等材料进行自检,同时材料应具备出厂合格证、生产日期、批号等
材料必须经检验合格后方可投入使用
作好材料供应计划
施工放样根据测量点准确放好边线,并复检,做好桩位定点标记
施工前技术交底由项目总工程针对设计意图及技术要求,结合图纸法律规范等资料对质检员、施工员、技术员进行施工技术交底,其内容应结合设计图纸要求和施工要求进行
对每一个施工质量关键点,有疑问的地方要达到一致的认识
然后由施工员、质检员对片区的负责人、班组长进行技术交底;最后由班组长对工人进行施工技术交底和安全技术交底
四、施工进度计划 该段工
