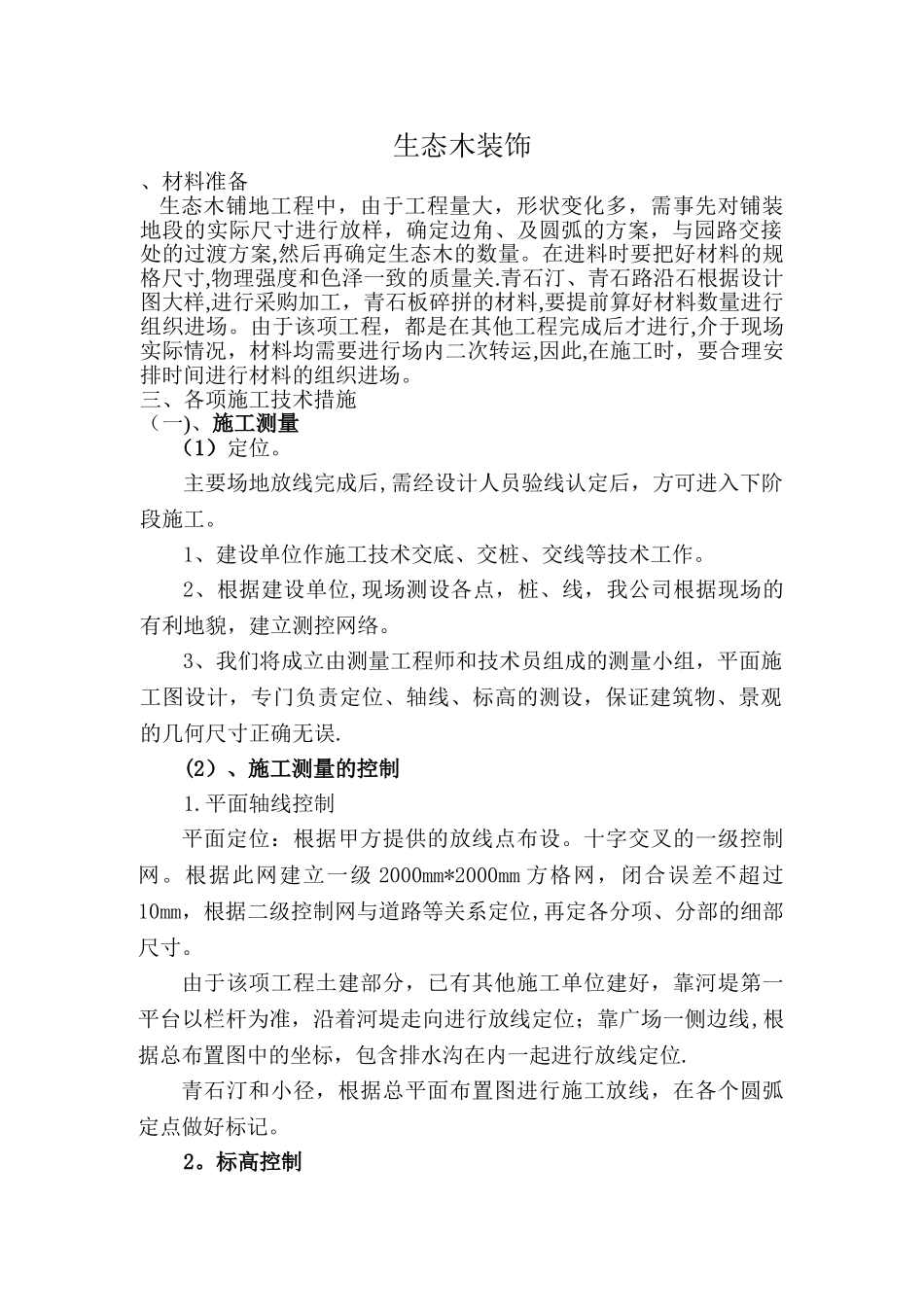

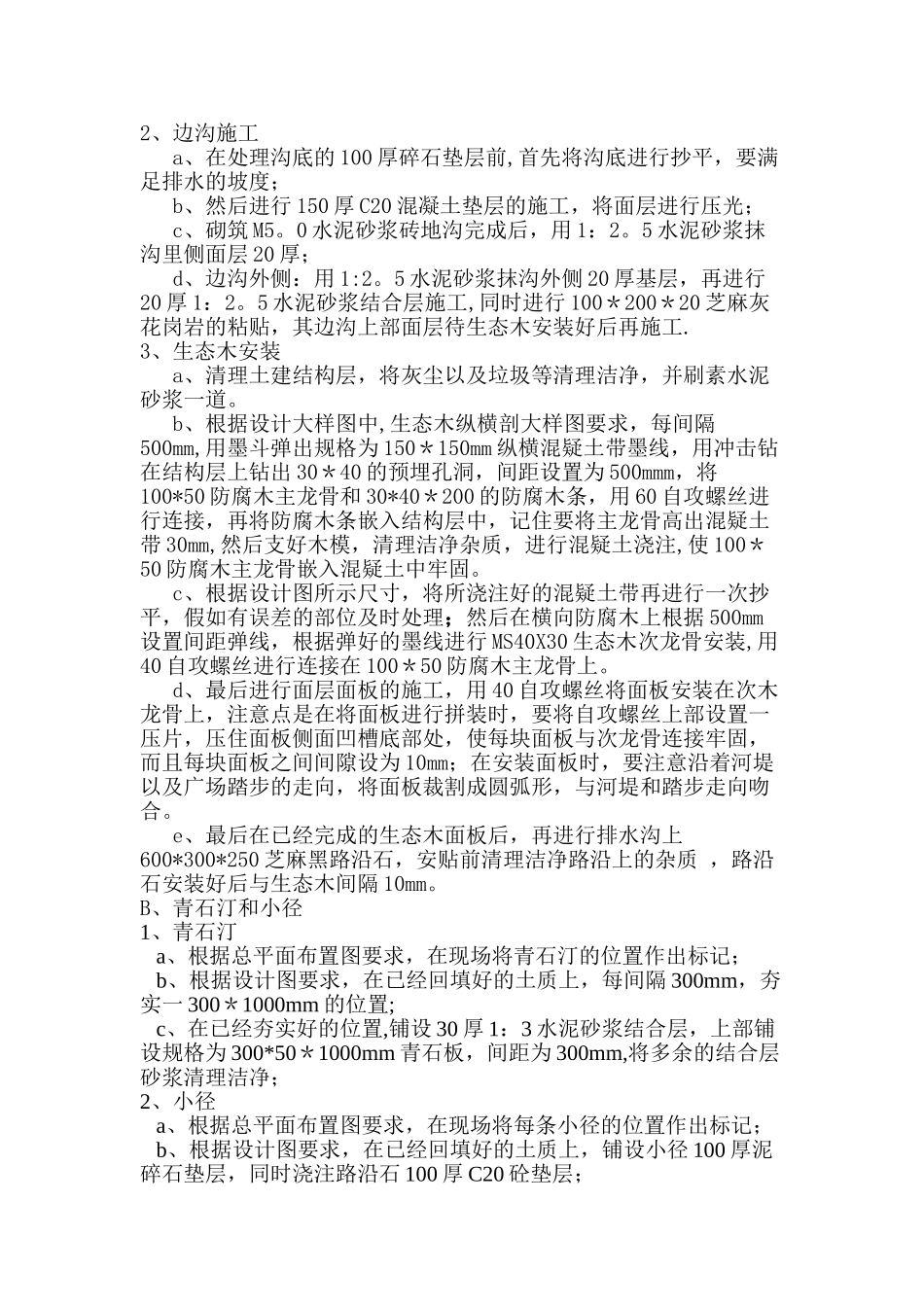

生态木装饰、材料准备 生态木铺地工程中,由于工程量大,形状变化多,需事先对铺装地段的实际尺寸进行放样,确定边角、及圆弧的方案,与园路交接处的过渡方案,然后再确定生态木的数量。在进料时要把好材料的规格尺寸,物理强度和色泽一致的质量关.青石汀、青石路沿石根据设计图大样,进行采购加工,青石板碎拼的材料,要提前算好材料数量进行组织进场。由于该项工程,都是在其他工程完成后才进行,介于现场实际情况,材料均需要进行场内二次转运,因此,在施工时,要合理安排时间进行材料的组织进场。三、各项施工技术措施(一)、施工测量 (1)定位。主要场地放线完成后,需经设计人员验线认定后,方可进入下阶段施工。1、建设单位作施工技术交底、交桩、交线等技术工作。2、根据建设单位,现场测设各点,桩、线,我公司根据现场的有利地貌,建立测控网络。3、我们将成立由测量工程师和技术员组成的测量小组,平面施工图设计,专门负责定位、轴线、标高的测设,保证建筑物、景观的几何尺寸正确无误.(2)、施工测量的控制1.平面轴线控制平面定位:根据甲方提供的放线点布设。十字交叉的一级控制网。根据此网建立一级 2000mm*2000mm 方格网,闭合误差不超过10mm,根据二级控制网与道路等关系定位,再定各分项、分部的细部尺寸。由于该项工程土建部分,已有其他施工单位建好,靠河堤第一平台以栏杆为准,沿着河堤走向进行放线定位;靠广场一侧边线,根据总布置图中的坐标,包含排水沟在内一起进行放线定位.青石汀和小径,根据总平面布置图进行施工放线,在各个圆弧定点做好标记。2。标高控制根据建设单位提供水准点及规划图,引测至现场内做固定水准点,固定水准点标高标注在第一平台保坎上固定,用来控制场地面层、基层标高,用水平仪测设水平线做好标志,每 50 米设置一标志.青石汀和小径的标高控制,根据设计图要求,以生态木设的控制点进行控制。3.细部尺寸定位:由于该项工程土建部分,已有其他施工单位建好,靠河堤第一平台以栏杆为准,沿着河堤走向进行放线定位;靠广场一侧边线,根据总布置图中的坐标,包含排水沟在内一起进行放线定位。 在主要确定的宽度基础上,针对局部加宽转折部位,根据总布置图中和坐标,实现局部细部定位,由甲方确认方可施工,以确保施工放线准确无误。对重点部位的放线定位,应用全站仪放点,并复查各放线桩点。在施工过程中定时、定期复查,确保万无一失(二)、各分项工程施工技术A、生态木安装1、土方开挖 (1)、施工工...
