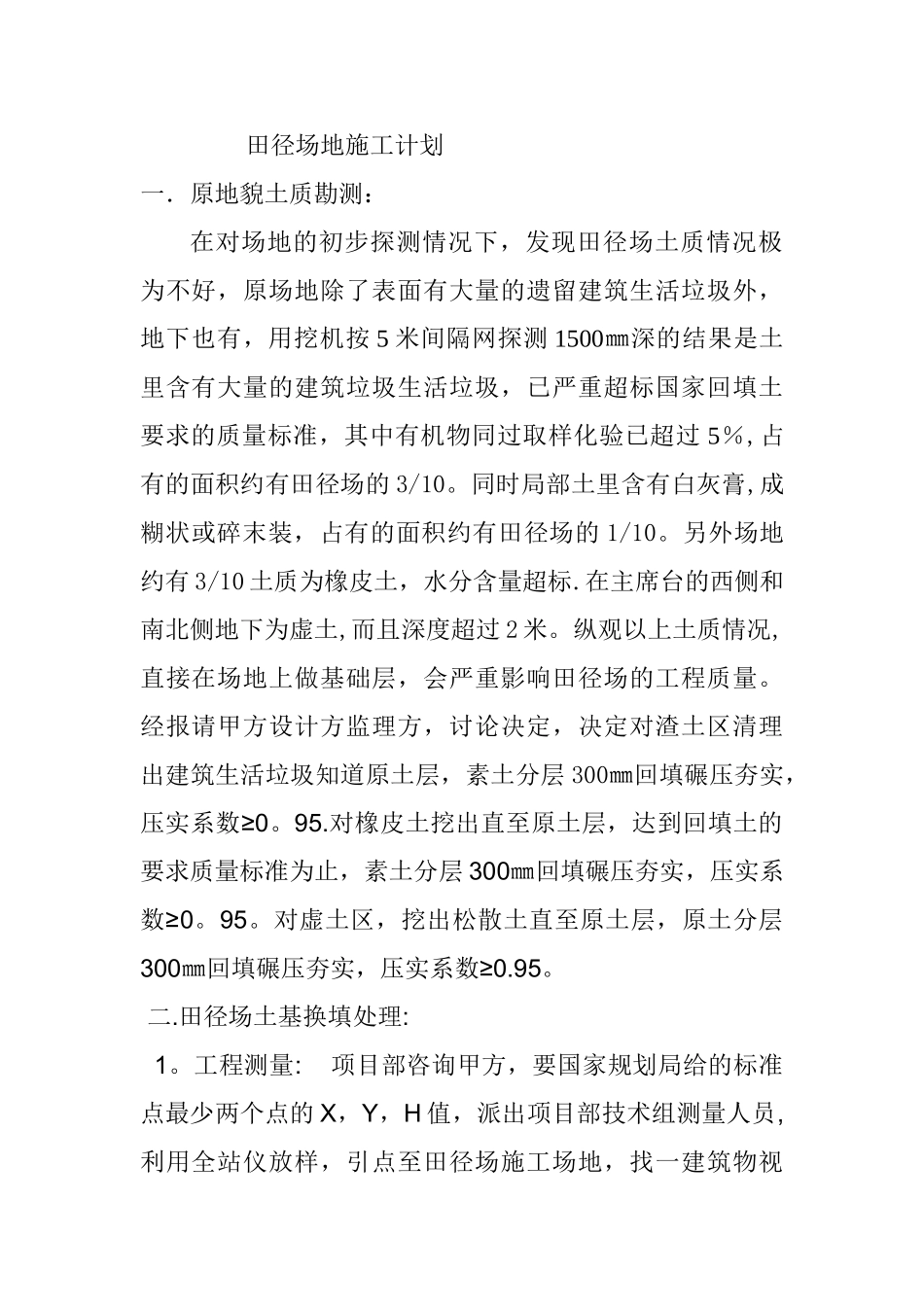

田径场地施工计划一.原地貌土质勘测:在对场地的初步探测情况下,发现田径场土质情况极为不好,原场地除了表面有大量的遗留建筑生活垃圾外,地下也有,用挖机按 5 米间隔网探测 1500㎜深的结果是土里含有大量的建筑垃圾生活垃圾,已严重超标国家回填土要求的质量标准,其中有机物同过取样化验已超过 5%,占有的面积约有田径场的 3/10
同时局部土里含有白灰膏,成糊状或碎末装,占有的面积约有田径场的 1/10
另外场地约有 3/10 土质为橡皮土,水分含量超标
在主席台的西侧和南北侧地下为虚土,而且深度超过 2 米
纵观以上土质情况,直接在场地上做基础层,会严重影响田径场的工程质量
经报请甲方设计方监理方,讨论决定,决定对渣土区清理出建筑生活垃圾知道原土层,素土分层 300㎜回填碾压夯实,压实系数≥0
对橡皮土挖出直至原土层,达到回填土的要求质量标准为止,素土分层 300㎜回填碾压夯实,压实系数≥0
对虚土区,挖出松散土直至原土层,原土分层300㎜回填碾压夯实,压实系数≥0
田径场土基换填处理: 1
工程测量: 项目部咨询甲方,要国家规划局给的标准点最少两个点的 X,Y,H 值,派出项目部技术组测量人员,利用全站仪放样,引点至田径场施工场地,找一建筑物视线通透点设立基点
基点设立好后,然后对全场进行测量,在测量前根据现场实际情况汇好 10 米网格高程图,在图上汇上标志性建筑物
测量时,测好每一个点,在图上相对应的位置标注其的 H 值(海拔高度)
并将测量结果报请甲方设计方监理方,经评审中心审核,方可施工

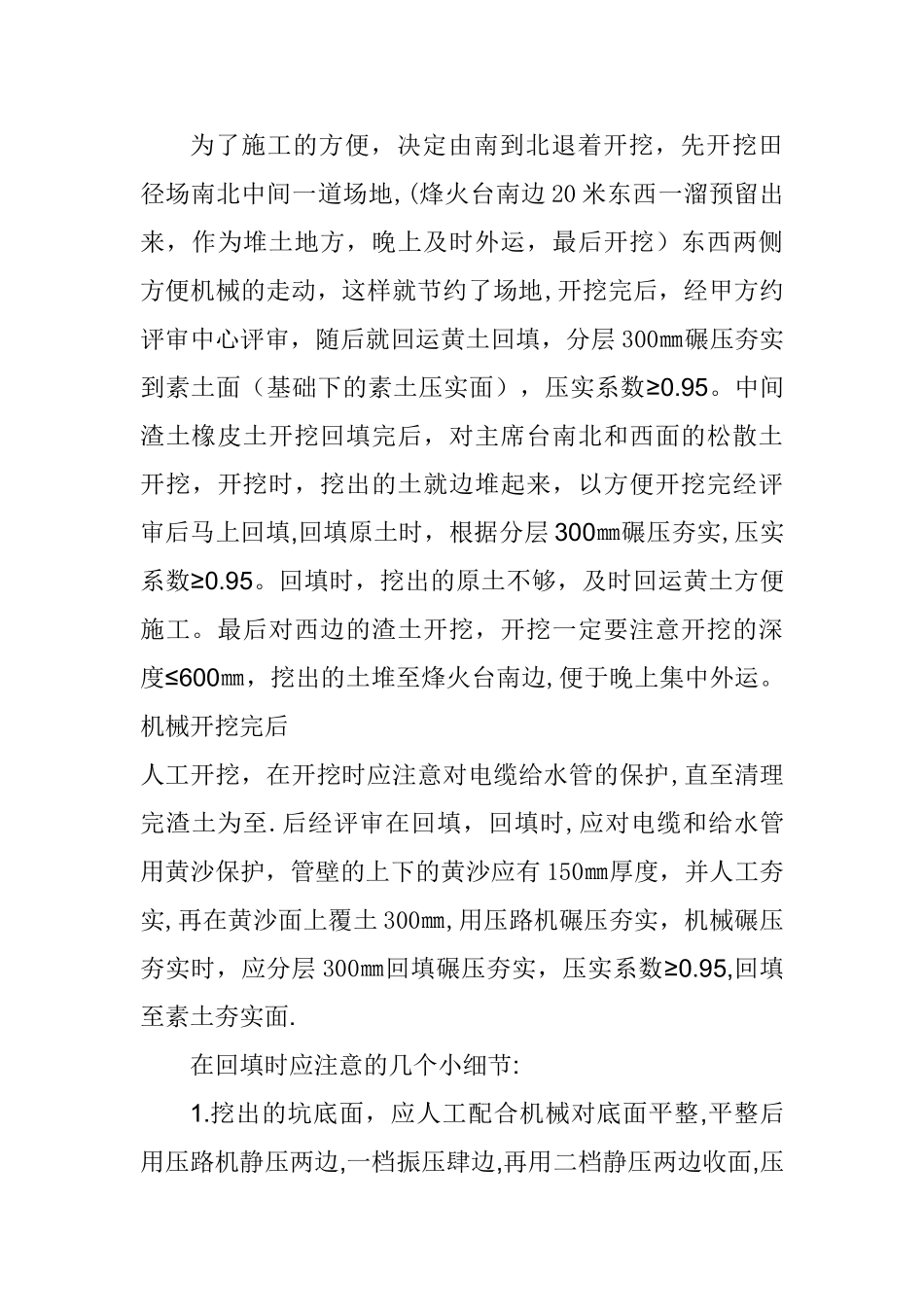

场地清理:项目部派有专业施工经验的队伍进场,人工配合机械对场地内的建筑生活垃圾清理,在场地清理前,在当地联系好运输车队,咨询渣土倾到场地,运距,费用,还有当地黄土价格,最好联系两到三个车队,比较后在决定用哪个车队
并到城管局办理好运输路线
考虑到运输车辆白
