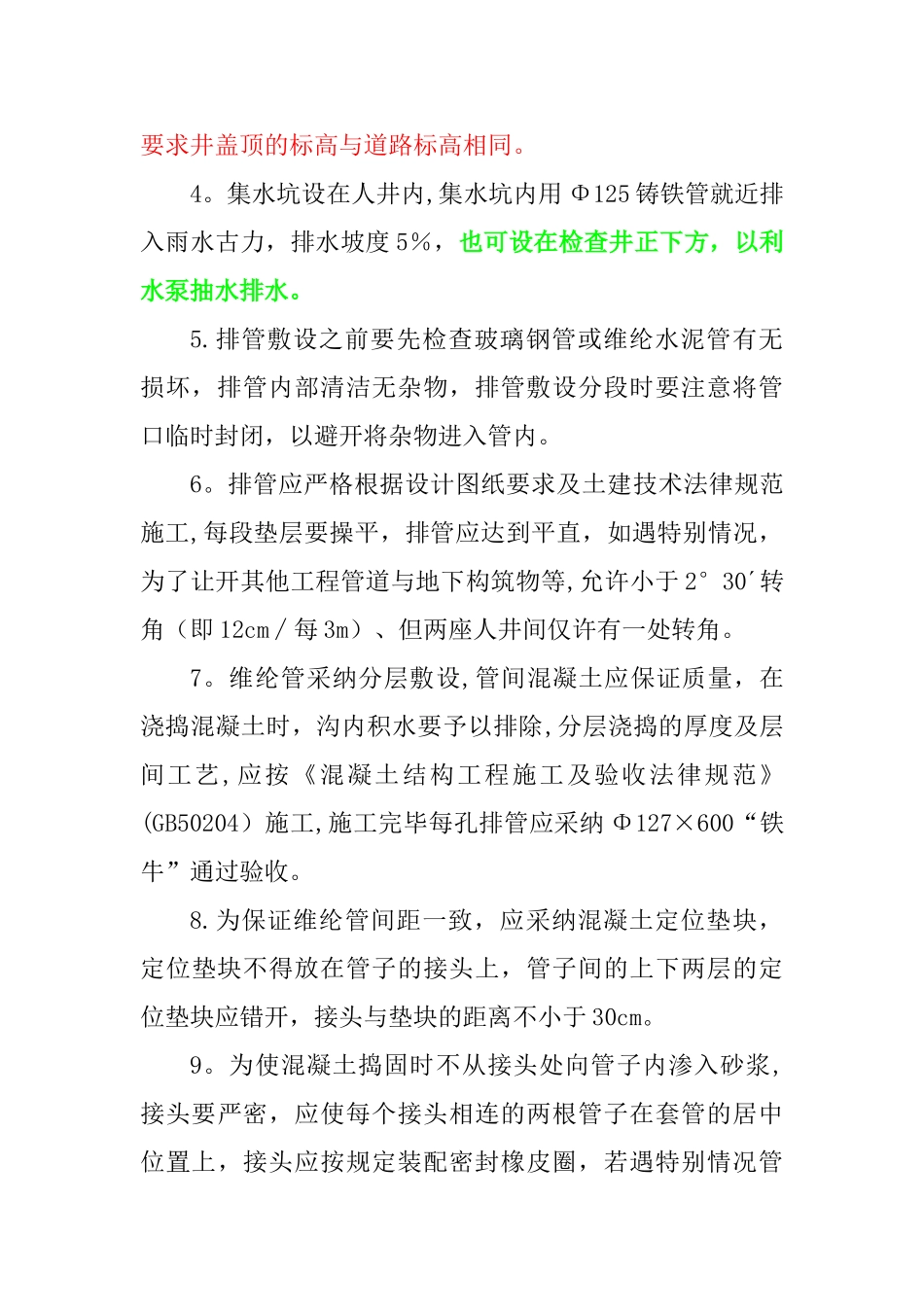

电力排管施工要求一、施工工艺流程电力排管施工工艺流程:测量放线→沟槽开挖→沟槽支护→ C15 混凝土基础→模板支撑→钢筋绑扎→混凝土浇筑→人井砌筑→养生→模板拆除→排管安装→回填碾压→恢复路面→竣工验收。二、电缆排管敷设的要求 1.电缆排管所需孔数,除按电网规划确定敷设电缆根数外,还需有适当备用孔供更新电缆用,但排管的最大规模不宜超过 21 孔。排管顶部土壤覆盖深度不宜小于 0.5m,且与电缆、管道(沟)及其他构筑物的交叉距离应满足有关规程的要求. 2.选择排管路径时,尽可能取直线,在转弯和折角处,应加工井.在直线部分,两工井之间距离以 120~140m 为宜,排管在工井处的管口应封堵。 3.排管地基应坚实、平整,不得有沉陷。不符合要求时,应对地基进行处理并夯实,以免地基下沉损坏电缆。排管应有 0.3%的坡度,使积水流向工井。 4。工井的尺寸应考虑电缆的弯曲半径和满足接头安装的需要,工井的高度应使工作人员能站立操作,且不小于1。9m,工井底应有积水坑,向集水坑泄水坡度不应小于0。3%。 5。工井内电缆支架应有良好的接地,托架应作防腐处理.工井内应预埋构件,便于在敷设电缆使用牵引机械时固定滑轮. 6.排管建成后及敷设电缆前,应用试验棒疏通检查排管内壁有无尖刺或其他障碍物,防止敷设时损伤电缆。 7.排管应使用对电缆金属护套无腐蚀作用的材料制成,如水泥管或玻璃钢管.管的内径不宜小于电缆外径的 1.5 倍,且不小于 150mm。管子内部必须光滑,管子连接时,管孔应对准,接缝应严密,不得有地下水和泥浆渗入。 8。工井内的两侧除需预埋供安装用立柱支架等铁件外,在顶板和底板以及与排管接口部位,还需预埋供吊装电缆用的吊环以及供电缆敷设施工所需的拉环。安装在工井内的金属构件皆应用镀锌扁钢与接地装臵连接。每座工井应设接地装置,接地电阻不应大于 10 欧姆。在 10%以上的斜坡排管中,应在标高较高一端的工井内设置防止电缆因热伸缩而滑落的构件。 结合四流中路电力管道敷设,说明设计及施工要求:电力管道的敷设一般采纳直埋式或钢筋混凝土管廊式。1.施工过程中,一般主线采纳 18 孔玻璃钢管和 18 孔维纶水泥管.过路采纳 18 孔玻璃钢管和 6 孔玻璃钢管。2。为便于施工和运行检修,电缆排管应设电缆人井(工井),每 50 米左右设一个,人井均做拉环坑。3。排管底、顶的标高根据道路标高或人行道标高为准计算出的,排管顶覆土不小于 700mm,排管按坡度要求施工,要求井盖顶的标高...
