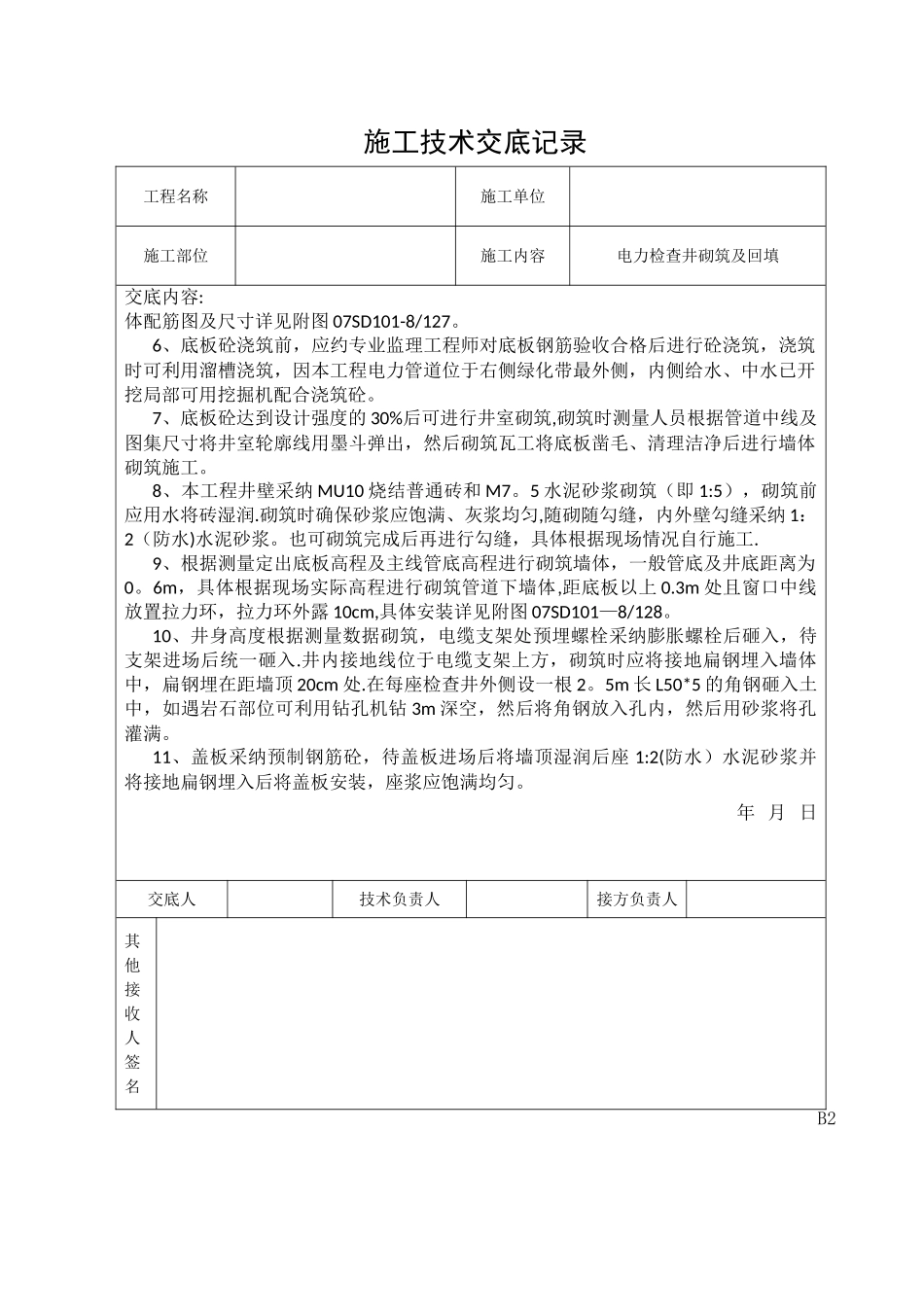

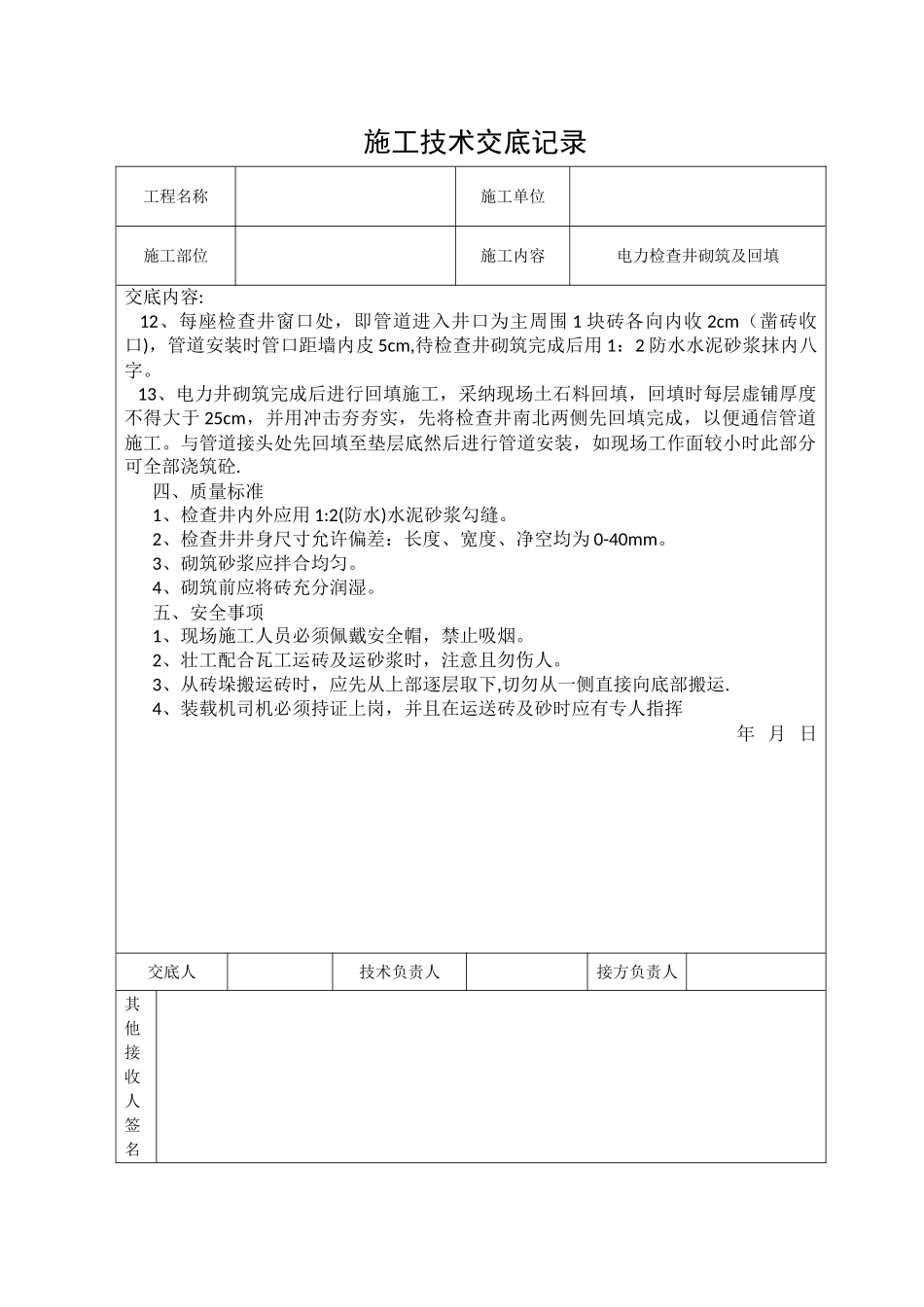

B2施工技术交底记录工程名称施工单位施工部位施工内容电力检查井砌筑及回填交底内容:一、施工准备1、技术准备:垫层及底板验收合格后并且材料准备齐全
2、机具准备:挖掘机(回填)、装载机、渣土车(备用)、冲击夯、砌筑工具等
二、工艺流程底板验收→弹砌筑线→墙体砌筑→验收→回填→下步工序三、施工方法1、依据 8 月 2 日设计下发设计函件,本工程钢筋砼电力检查井改为砖砌电力检查井
即原电力井 07SD101—8/36 修改为 07SD101-8/35,07SD101—8/51 修改为 07SD101—8/48、49,07SD101—8/71 修改为 07SD101—8/66
2、根据设计图纸、图集及现场实际情况,宽度根据电力过街管排管不同而定,6、12 孔排管宽度为 1
2m、9 孔排管宽度 1m
主线为 20 孔排管垫层宽度 1
4m,直通型电缆井净宽调整为 1
6m,其余尺寸均根据图集尺寸施工,三通型电缆井主线净宽调整为 1
6m,支线处净宽调整为 1
4m,斜长调整为 1
35m,具体尺寸详见附图
3、电力检查井垫层为 C10 砼厚度 0
1m,直通型电缆井垫层尺寸为检查井净空外扩0
67m,即 2
底板为钢筋砼,钢筋为 C30 砼,Φ12@200 双层钢筋网,底板尺寸为检查井净空外扩 0
57m,即 2
4、三通型、四通型电缆井垫层同直通电缆井类似,均为净空尺寸外扩 0
三通型电缆井垫层尺寸为 3
74m,底板尺寸为 3
四通电缆井垫层尺寸为 3
三通、四通电缆井底板为钢筋砼,钢筋为 C30 砼,Φ12@130 双层钢筋网
5、垫层和底板浇筑时应在井中位置设集水坑,集水坑尺寸为 500*500*500mm,具年 月 日交底人技术负责人接方负责人其他接收人签名B2施工技术交底记录工程名
