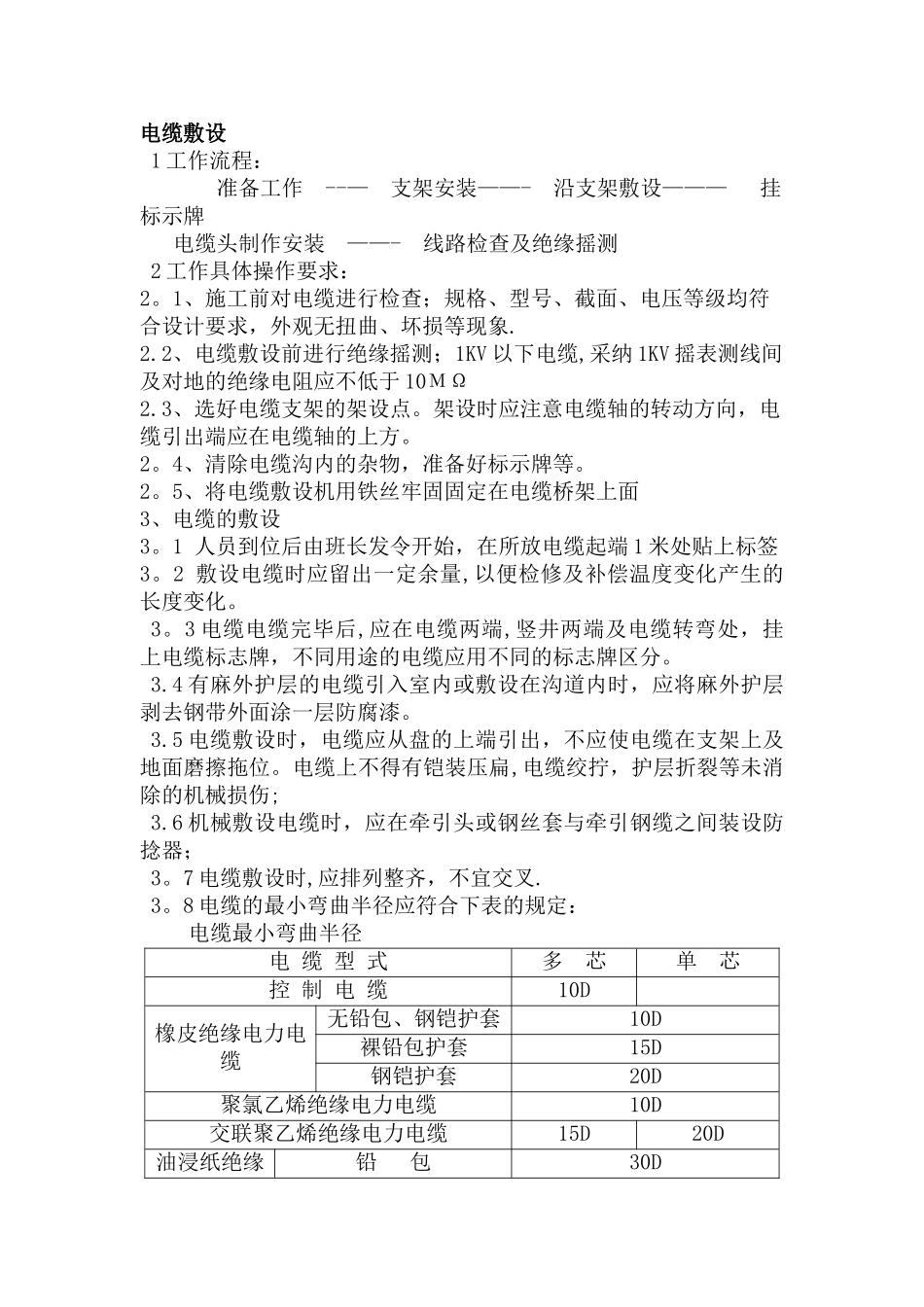

电缆敷设1 工作流程: 准备工作 --— 支架安装——- 沿支架敷设——— 挂标示牌 电缆头制作安装 ——- 线路检查及绝缘摇测2 工作具体操作要求:2
1、施工前对电缆进行检查;规格、型号、截面、电压等级均符合设计要求,外观无扭曲、坏损等现象
2、电缆敷设前进行绝缘摇测;1KV 以下电缆,采纳 1KV 摇表测线间及对地的绝缘电阻应不低于 10ΜΩ2
3、选好电缆支架的架设点
架设时应注意电缆轴的转动方向,电缆引出端应在电缆轴的上方
4、清除电缆沟内的杂物,准备好标示牌等
5、将电缆敷设机用铁丝牢固固定在电缆桥架上面3、电缆的敷设 3
1 人员到位后由班长发令开始,在所放电缆起端 1 米处贴上标签3
2 敷设电缆时应留出一定余量,以便检修及补偿温度变化产生的长度变化
3 电缆电缆完毕后,应在电缆两端,竖井两端及电缆转弯处,挂上电缆标志牌,不同用途的电缆应用不同的标志牌区分
4 有麻外护层的电缆引入室内或敷设在沟道内时,应将麻外护层剥去钢带外面涂一层防腐漆
5 电缆敷设时,电缆应从盘的上端引出,不应使电缆在支架上及地面磨擦拖位
电缆上不得有铠装压扁,电缆绞拧,护层折裂等未消除的机械损伤;3
6 机械敷设电缆时,应在牵引头或钢丝套与牵引钢缆之间装设防捻器;3
7 电缆敷设时,应排列整齐,不宜交叉

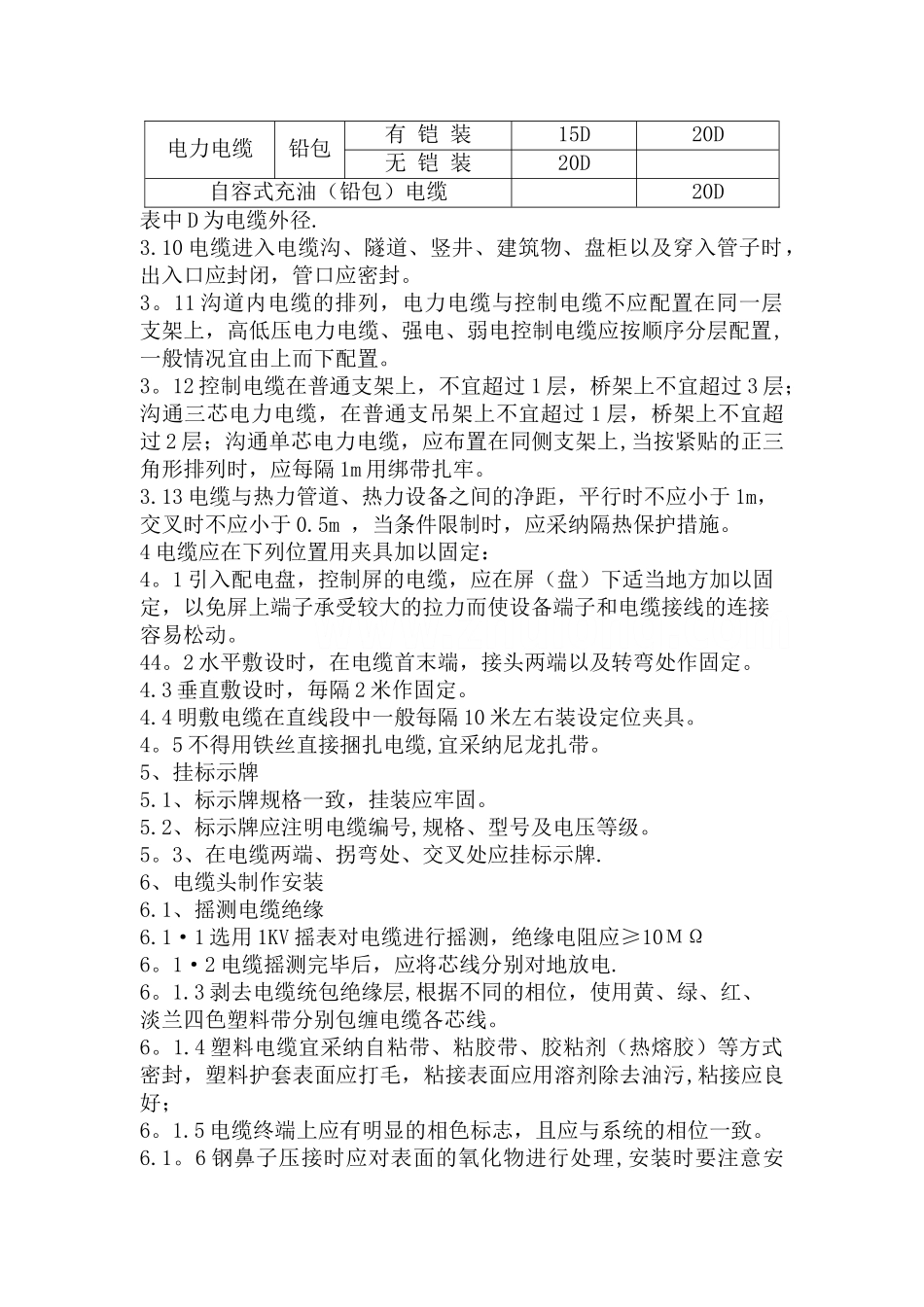

8 电缆的最小弯曲半径应符合下表的规定:电缆最小弯曲半径电 缆 型 式多 芯单 芯控 制 电 缆10D橡皮绝缘电力电缆无铅包、钢铠护套10D裸铅包护套15D钢铠护套20D聚氯乙烯绝缘电力电缆10D交联聚乙烯绝缘电力电缆15D20D油浸纸绝缘铅 包30D电力电缆铅包有 铠 装15D20D无 铠 装20D自容式充油(铅包)电缆20D表中 D 为电缆外径
10 电缆进入电缆沟、隧道、竖井、建筑物、盘柜以及穿入管子时,出入口应封闭,管口应密封
11 沟道内电
