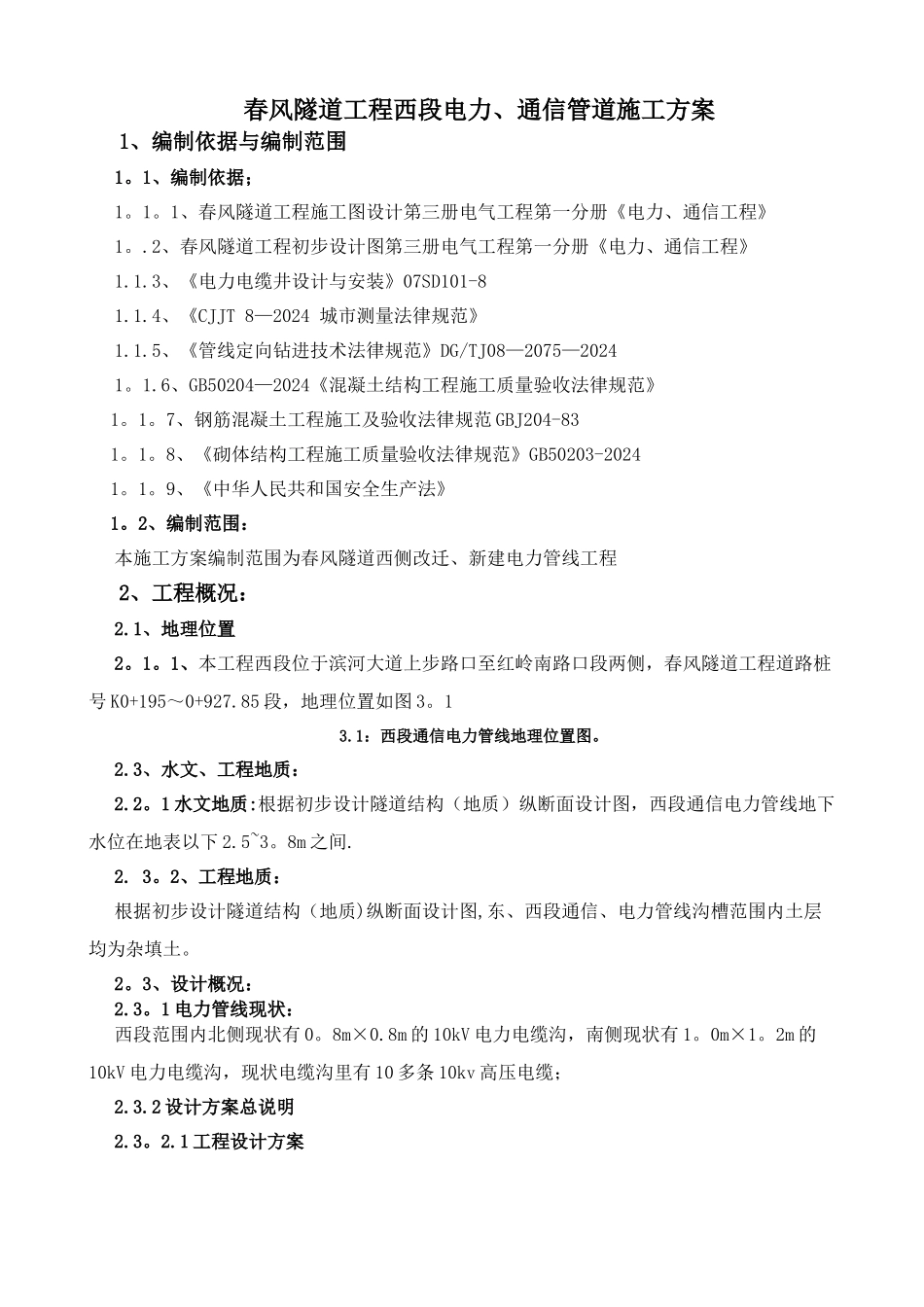

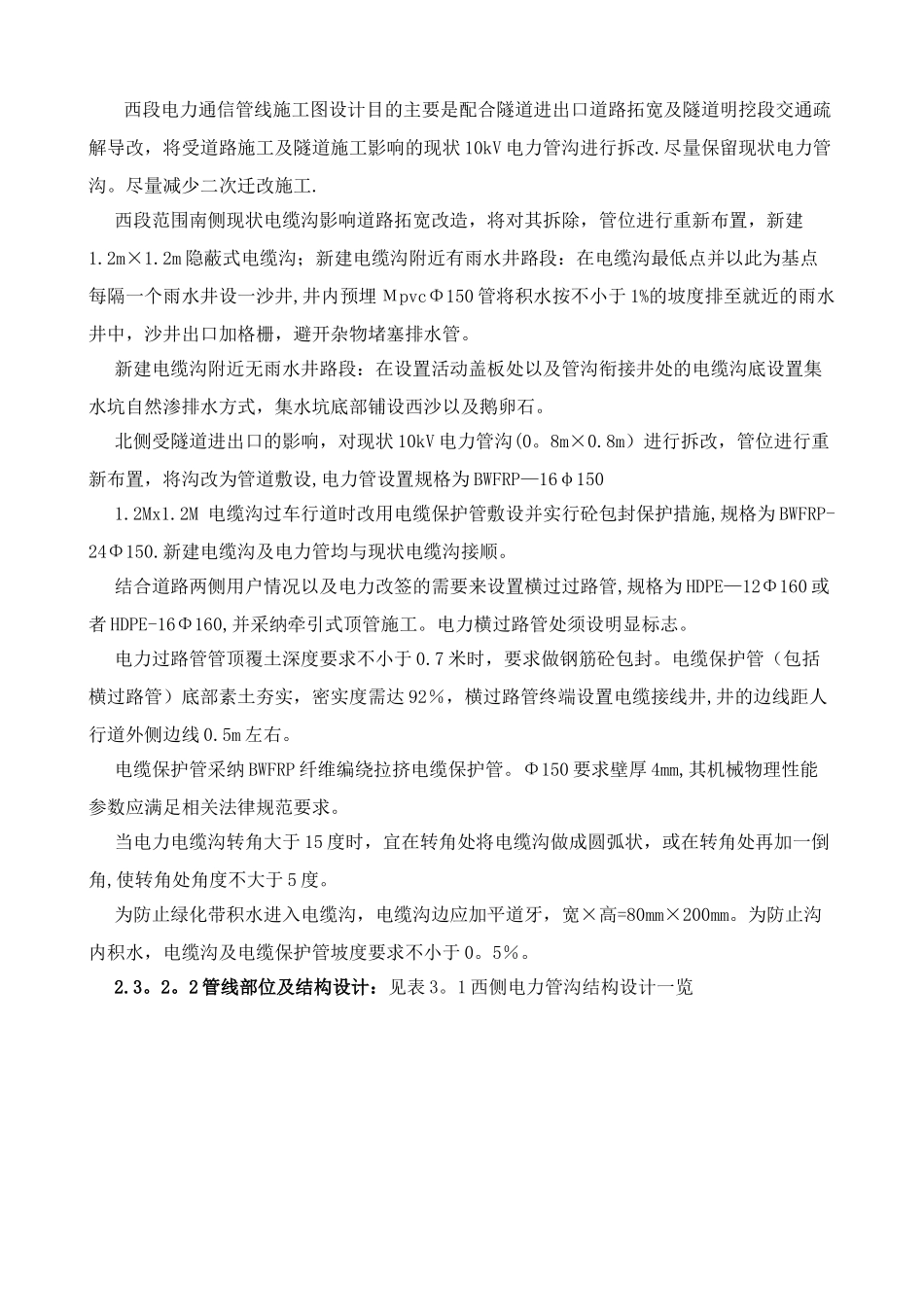

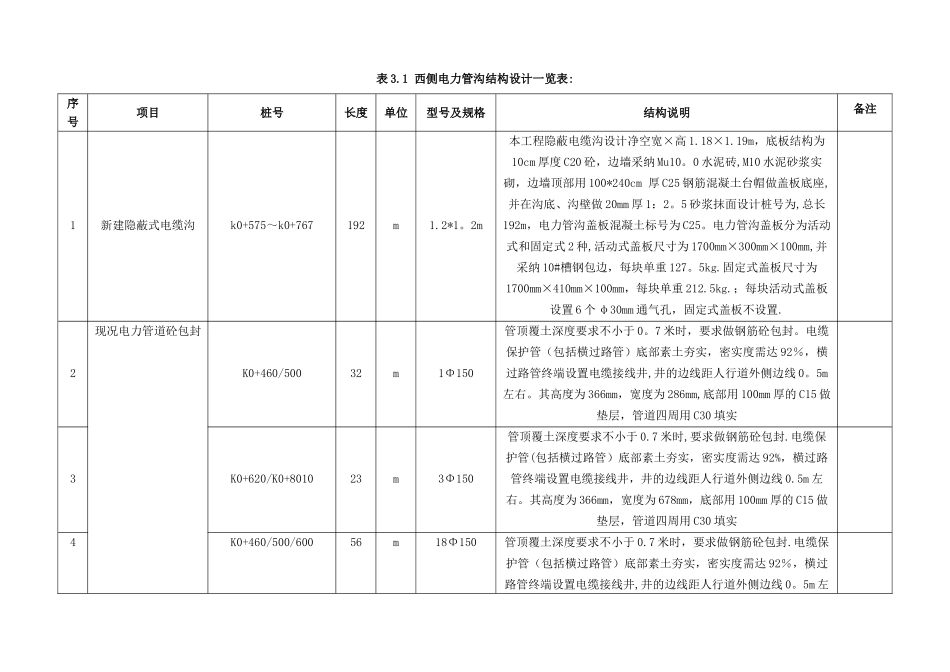

春风隧道工程西段电力、通信管道施工方案1、编制依据与编制范围1。1、编制依据;1。1。1、春风隧道工程施工图设计第三册电气工程第一分册《电力、通信工程》1。.2、春风隧道工程初步设计图第三册电气工程第一分册《电力、通信工程》1.1.3、《电力电缆井设计与安装》07SD101-81.1.4、《CJJT 8—2024 城市测量法律规范》1.1.5、《管线定向钻进技术法律规范》DG/TJ08—2075—20241。1.6、GB50204—2024《混凝土结构工程施工质量验收法律规范》1。1。7、钢筋混凝土工程施工及验收法律规范 GBJ204-831。1。8、《砌体结构工程施工质量验收法律规范》GB50203-20241。1。9、《中华人民共和国安全生产法》1。2、编制范围:本施工方案编制范围为春风隧道西侧改迁、新建电力管线工程2、工程概况:2.1、地理位置2。1。1、本工程西段位于滨河大道上步路口至红岭南路口段两侧,春风隧道工程道路桩号 K0+195~0+927.85 段,地理位置如图 3。13.1:西段通信电力管线地理位置图。2.3、水文、工程地质:2.2。1 水文地质:根据初步设计隧道结构(地质)纵断面设计图,西段通信电力管线地下水位在地表以下 2.5~3。8m 之间.2. 3。2、工程地质:根据初步设计隧道结构(地质)纵断面设计图,东、西段通信、电力管线沟槽范围内土层均为杂填土。2。3、设计概况:2.3。1 电力管线现状:西段范围内北侧现状有 0。8m×0.8m 的 10kV 电力电缆沟,南侧现状有 1。0m×1。2m 的10kV 电力电缆沟,现状电缆沟里有 10 多条 10kv 高压电缆; 2.3.2 设计方案总说明2.3。2.1 工程设计方案西段电力通信管线施工图设计目的主要是配合隧道进出口道路拓宽及隧道明挖段交通疏解导改,将受道路施工及隧道施工影响的现状 10kV 电力管沟进行拆改.尽量保留现状电力管沟。尽量减少二次迁改施工.西段范围南侧现状电缆沟影响道路拓宽改造,将对其拆除,管位进行重新布置,新建1.2m×1.2m 隐蔽式电缆沟;新建电缆沟附近有雨水井路段:在电缆沟最低点并以此为基点每隔一个雨水井设一沙井,井内预埋 ΜpvcΦ150 管将积水按不小于 1%的坡度排至就近的雨水井中,沙井出口加格栅,避开杂物堵塞排水管。新建电缆沟附近无雨水井路段:在设置活动盖板处以及管沟衔接井处的电缆沟底设置集水坑自然渗排水方式,集水坑底部铺设西沙以及鹅卵石。北侧受隧道进出口的影响,对现状 10kV 电力管沟(0。8m×0.8m)进行拆改,管位进行重新布置,将沟改为管道敷设,电力管设置规格为 BWFRP—16...
