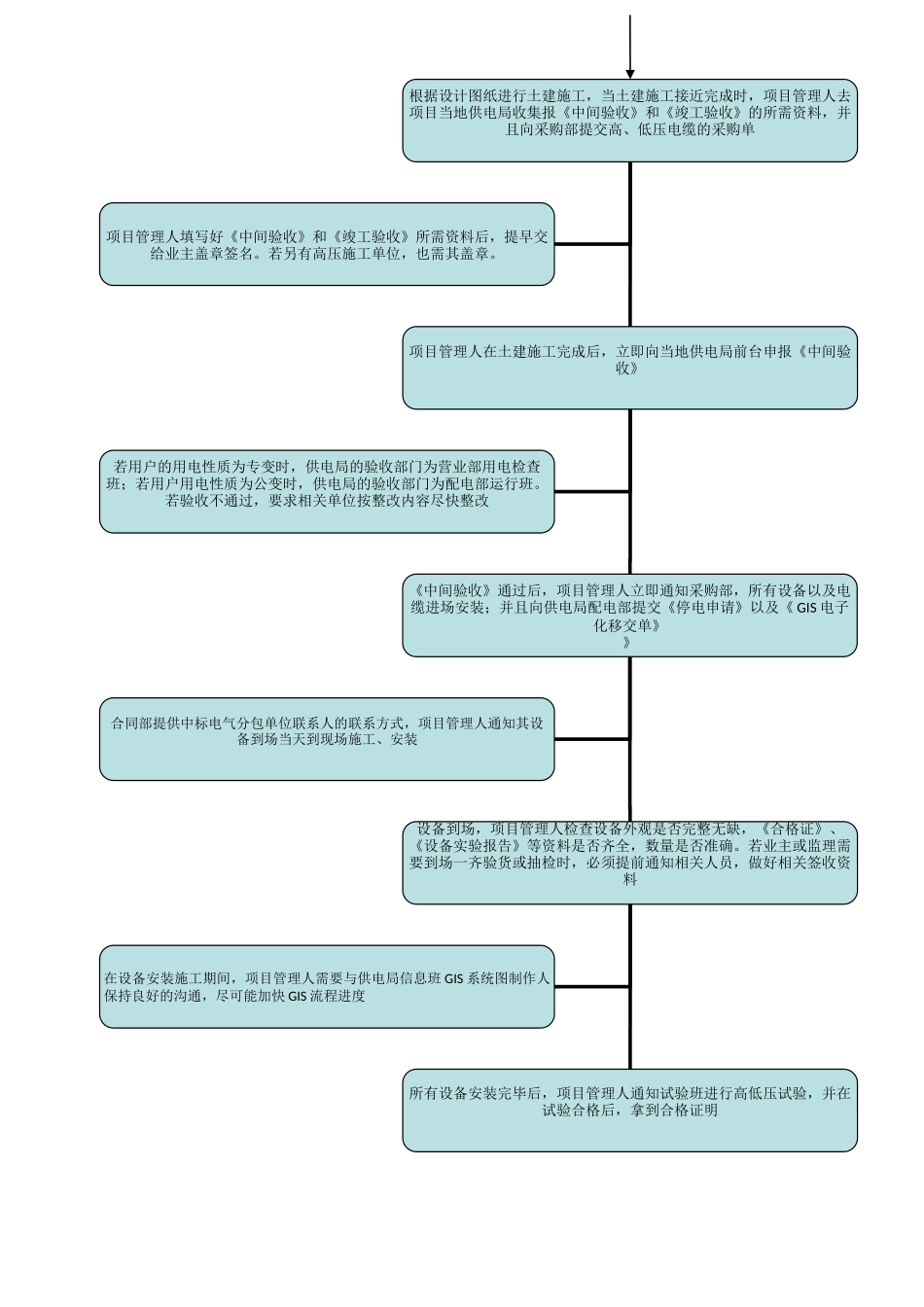

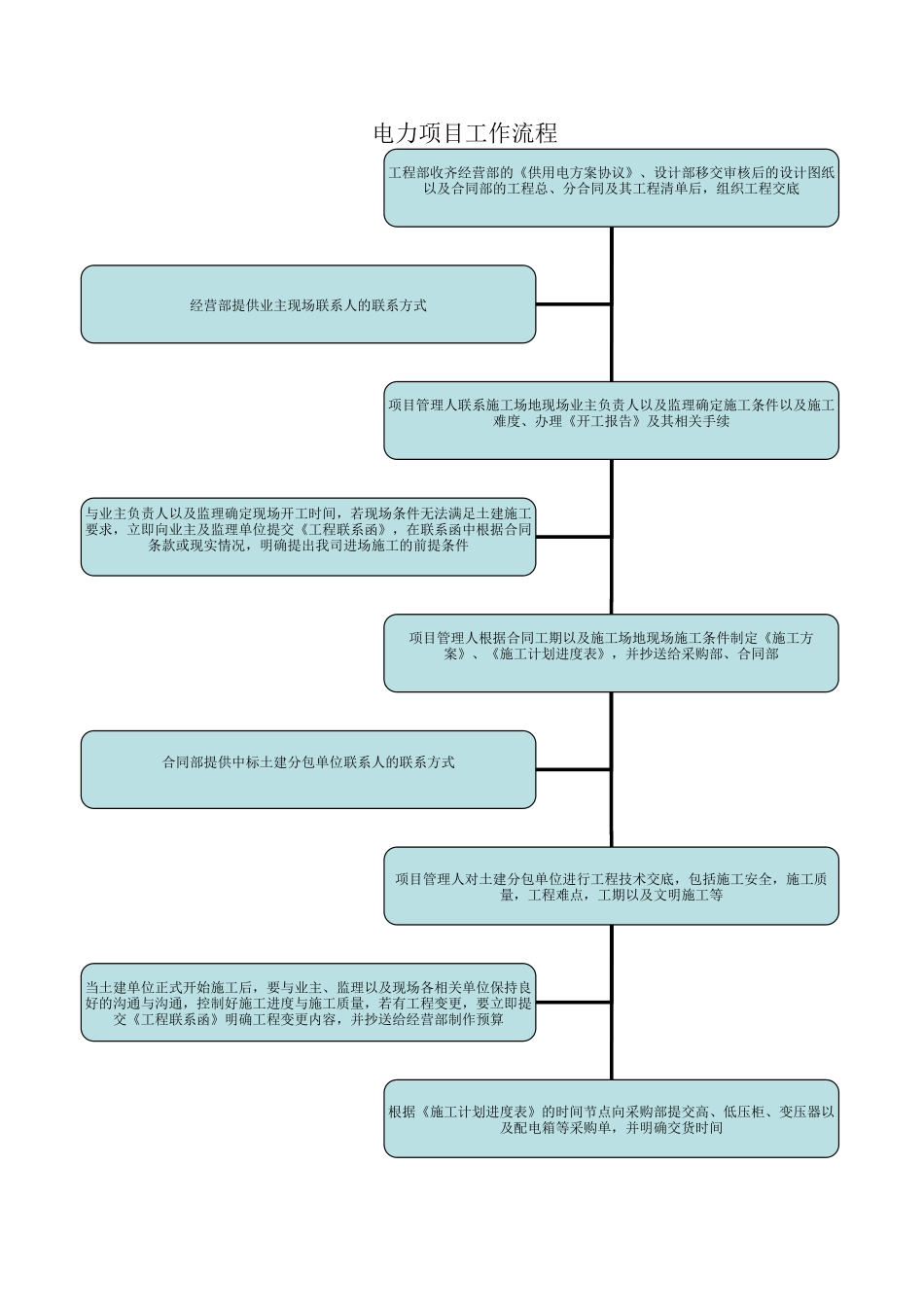

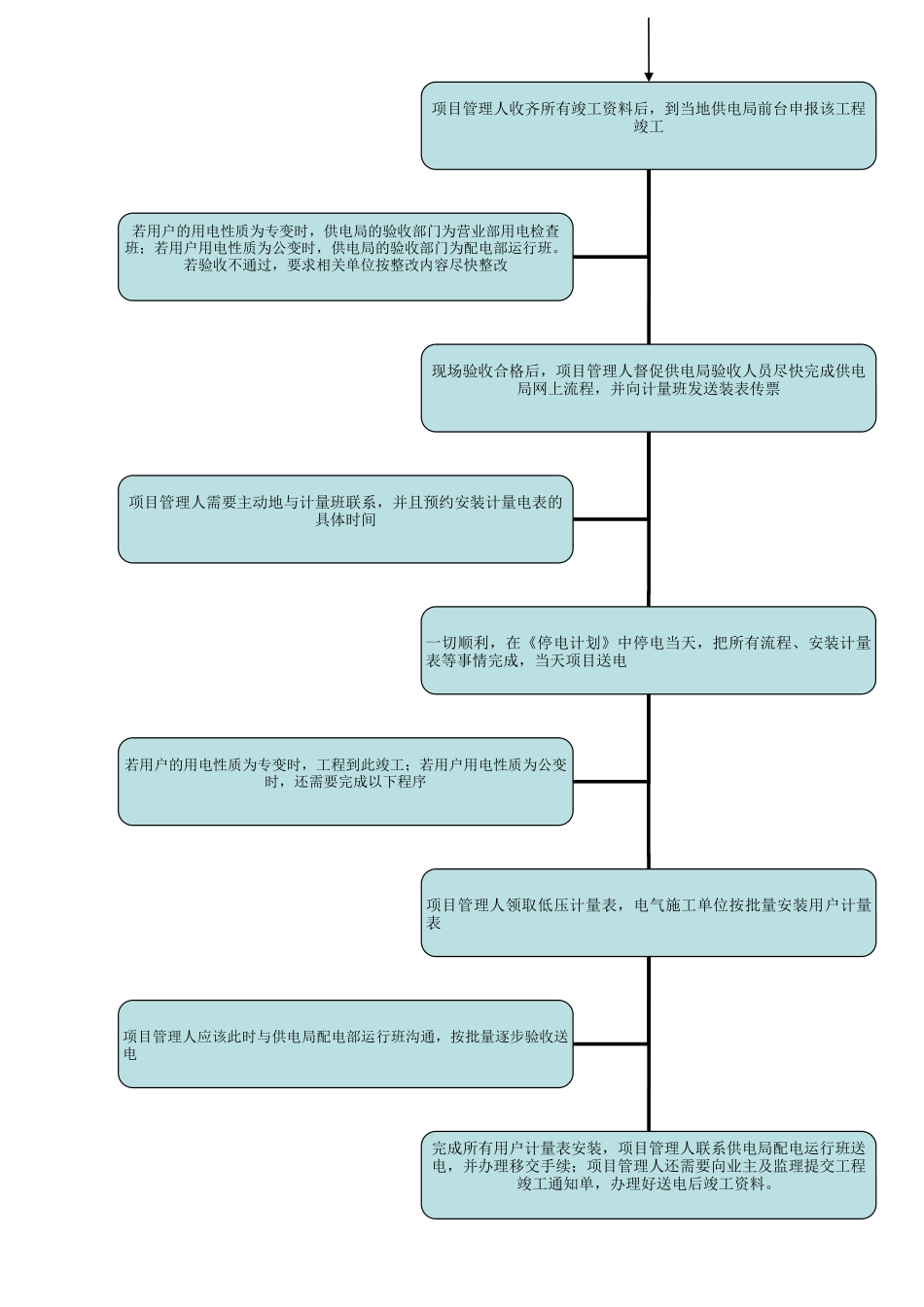

工程部收齐经营部的《供用电方案协议》、设计部移交审核后的设计图纸以及合同部的工程总、分合同及其工程清单后,组织工程交底项目管理人联系施工场地现场业主负责人以及监理确定施工条件以及施工难度、办理《开工报告》及其相关手续与业主负责人以及监理确定现场开工时间,若现场条件无法满足土建施工要求,立即向业主及监理单位提交《工程联系函》,在联系函中根据合同条款或现实情况,明确提出我司进场施工的前提条件项目管理人根据合同工期以及施工场地现场施工条件制定《施工方案》、《施工计划进度表》,并抄送给采购部、合同部经营部提供业主现场联系人的联系方式项目管理人对土建分包单位进行工程技术交底,包括施工安全,施工质量,工程难点,工期以及文明施工等合同部提供中标土建分包单位联系人的联系方式当土建单位正式开始施工后,要与业主、监理以及现场各相关单位保持良好的沟通与沟通,控制好施工进度与施工质量,若有工程变更,要立即提交《工程联系函》明确工程变更内容,并抄送给经营部制作预算根据《施工计划进度表》的时间节点向采购部提交高、低压柜、变压器以及配电箱等采购单,并明确交货时间 电力项目工作流程根据设计图纸进行土建施工,当土建施工接近完成时,项目管理人去项目当地供电局收集报《中间验收》和《竣工验收》的所需资料,并且向采购部提交高、低压电缆的采购单项目管理人在土建施工完成后,立即向当地供电局前台申报《中间验收》若用户的用电性质为专变时,供电局的验收部门为营业部用电检查班;若用户用电性质为公变时,供电局的验收部门为配电部运行班。若验收不通过,要求相关单位按整改内容尽快整改《中间验收》通过后,项目管理人立即通知采购部,所有设备以及电缆进场安装;并且向供电局配电部提交《停电申请》以及《 GIS 电子化移交单》》项目管理人填写好《中间验收》和《竣工验收》所需资料后,提早交给业主盖章签名。若另有高压施工单位,也需其盖章。设备到场,项目管理人检查设备外观是否完整无缺,《合格证》、《设备实验报告》等资料是否齐全,数量是否准确。若业主或监理需要到场一齐验货或抽检时,必须提前通知相关人员,做好相关签收资料合同部提供中标电气分包单位联系人的联系方式,项目管理人通知其设备到场当天到现场施工、安装在设备安装施工期间,项目管理人需要与供电局信息班 GIS 系统图制作人保持良好的沟通,尽可能加快 GIS 流程进度所有设备安装完毕后,项目管理人通知...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电力项目工作流程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
