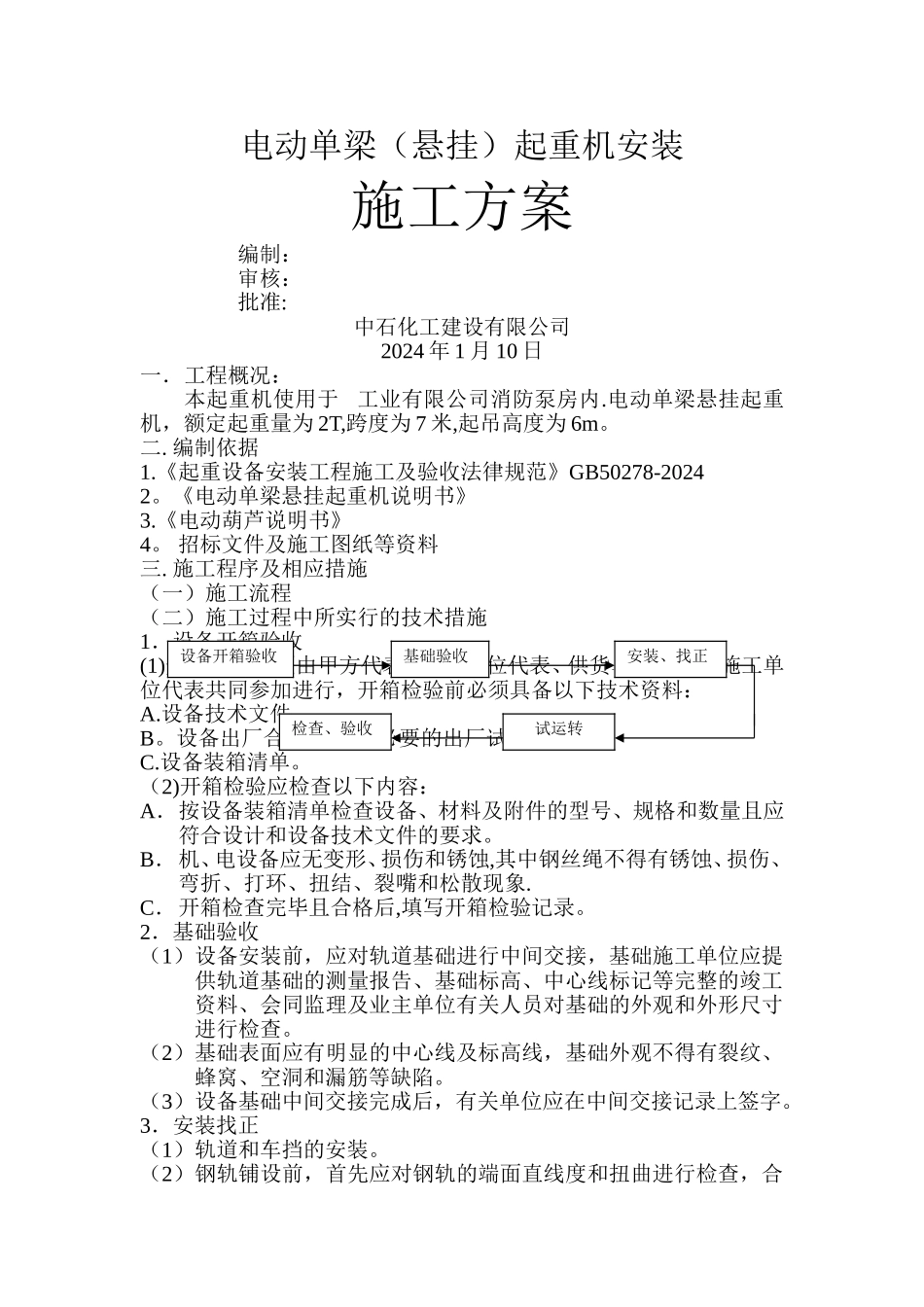

电动单梁(悬挂)起重机安装 施工方案 编制: 审核: 批准:中石化工建设有限公司2024 年 1 月 10 日一.工程概况:本起重机使用于 工业有限公司消防泵房内
电动单梁悬挂起重机,额定起重量为 2T,跨度为 7 米,起吊高度为 6m
《起重设备安装工程施工及验收法律规范》GB50278-20242
《电动单梁悬挂起重机说明书》3
《电动葫芦说明书》4
招标文件及施工图纸等资料三
施工程序及相应措施(一)施工流程(二)施工过程中所实行的技术措施1.设备开箱验收(1)开箱检验必须由甲方代表、监理单位代表、供货单位代表及施工单位代表共同参加进行,开箱检验前必须具备以下技术资料:A
设备技术文件B
设备出厂合格证书,及必要的出厂试验记录
设备装箱清单
(2)开箱检验应检查以下内容:A.按设备装箱清单检查设备、材料及附件的型号、规格和数量且应符合设计和设备技术文件的要求
B.机、电设备应无变形、损伤和锈蚀,其中钢丝绳不得有锈蚀、损伤、弯折、打环、扭结、裂嘴和松散现象
C.开箱检查完毕且合格后,填写开箱检验记录
2.基础验收(1)设备安装前,应对轨道基础进行中间交接,基础施工单位应提供轨道基础的测量报告、基础标高、中心线标记等完整的竣工资料、会同监理及业主单位有关人员对基础的外观和外形尺寸进行检查
(2)基础表面应有明显的中心线及标高线,基础外观不得有裂纹、蜂窝、空洞和漏筋等缺陷
(3)设备基础中间交接完成后,有关单位应在中间交接记录上签字
3.安装找正(1)轨道和车挡的安装
(2)钢轨铺设前,首先应对钢轨的端面直线度和扭曲进行检查,合设备开箱验收基础验收安装、找正检查、验收试运转格后方可铺设
(3)吊装轨道前,应确定轨道的安装基准线,轨道的安装基准线宜为吊车梁的定位轴线
(4)轨道的实际中心线对安装基准线的水平位置的偏差不应大于3mm

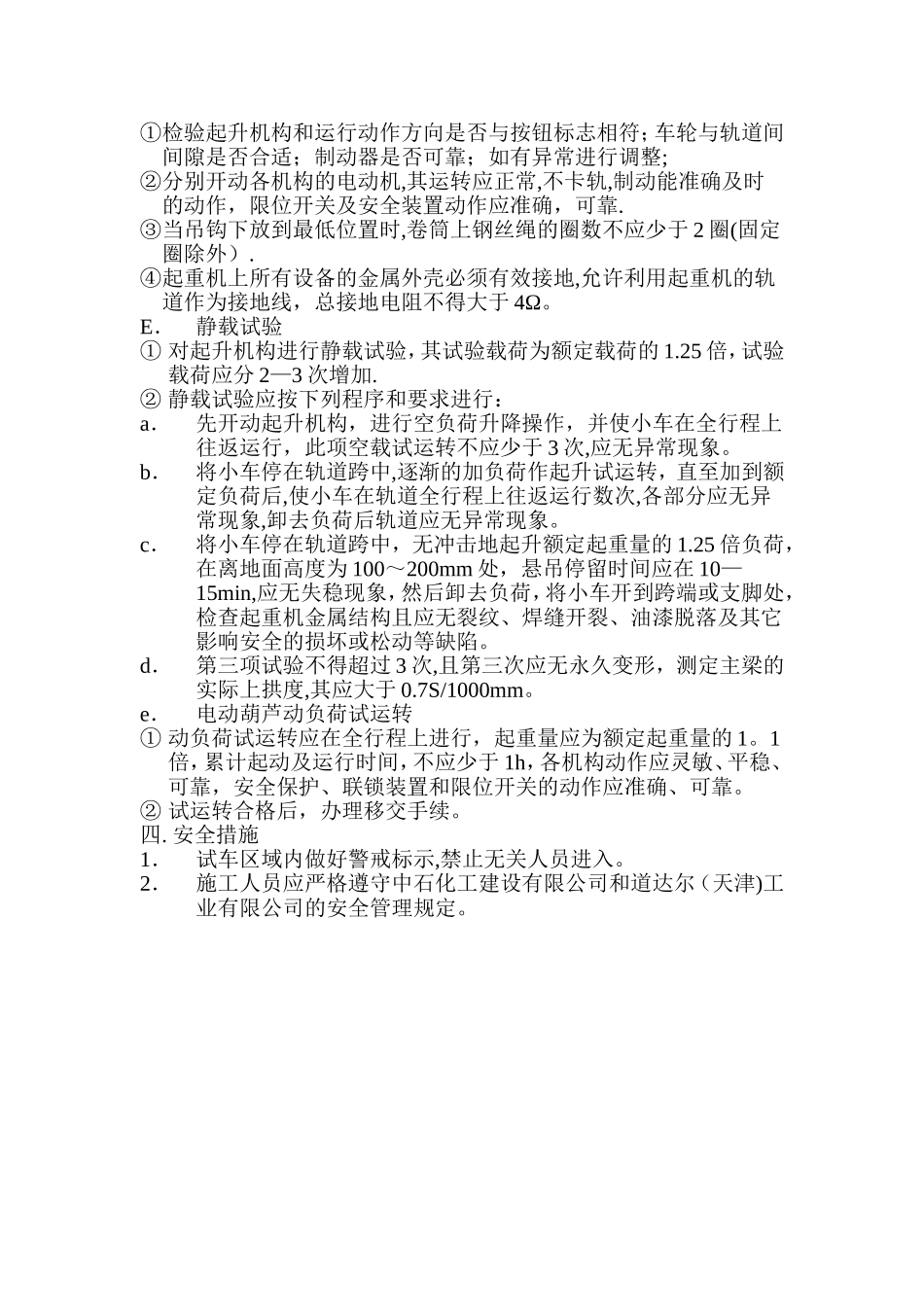

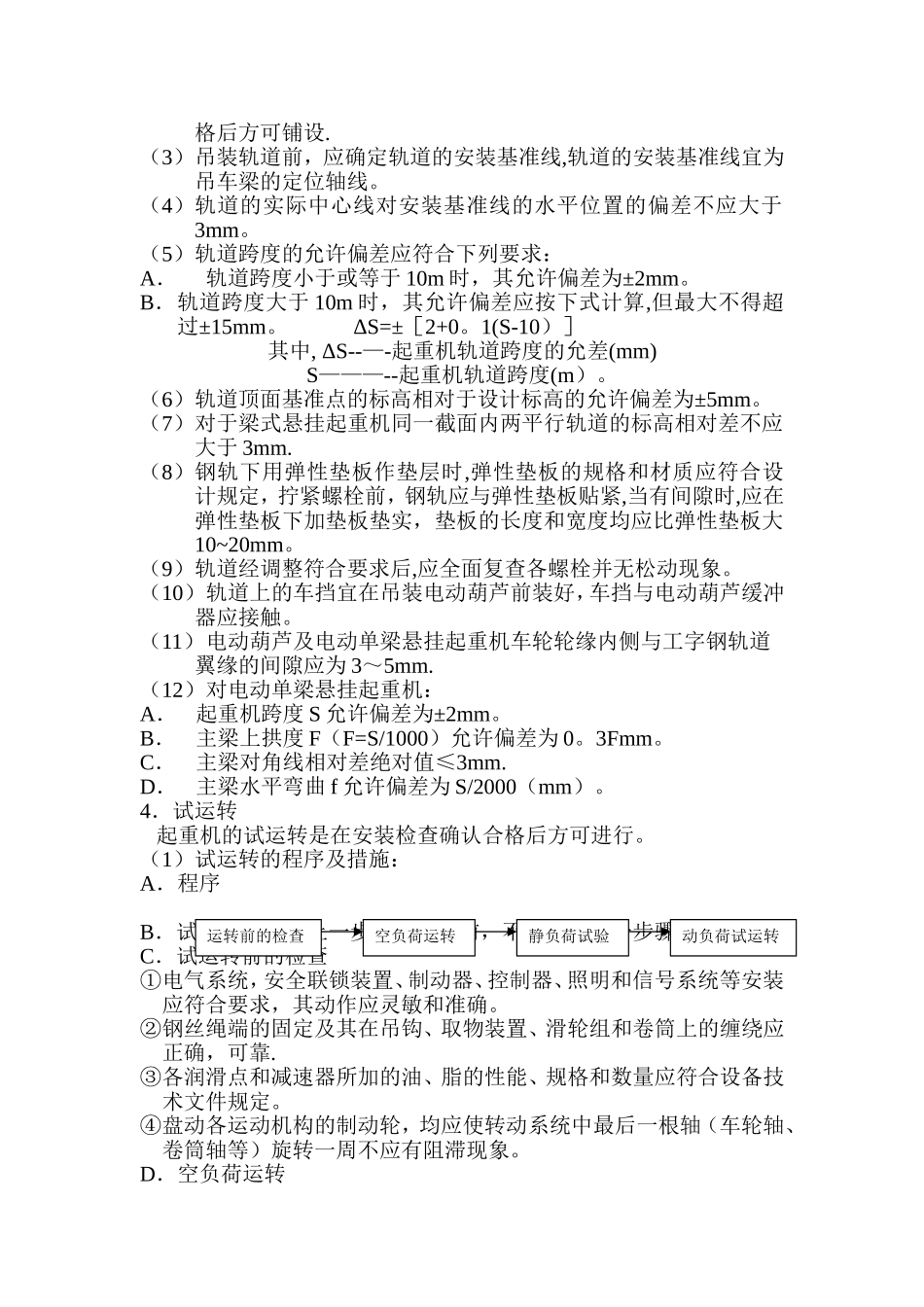

(5)轨道跨度的
