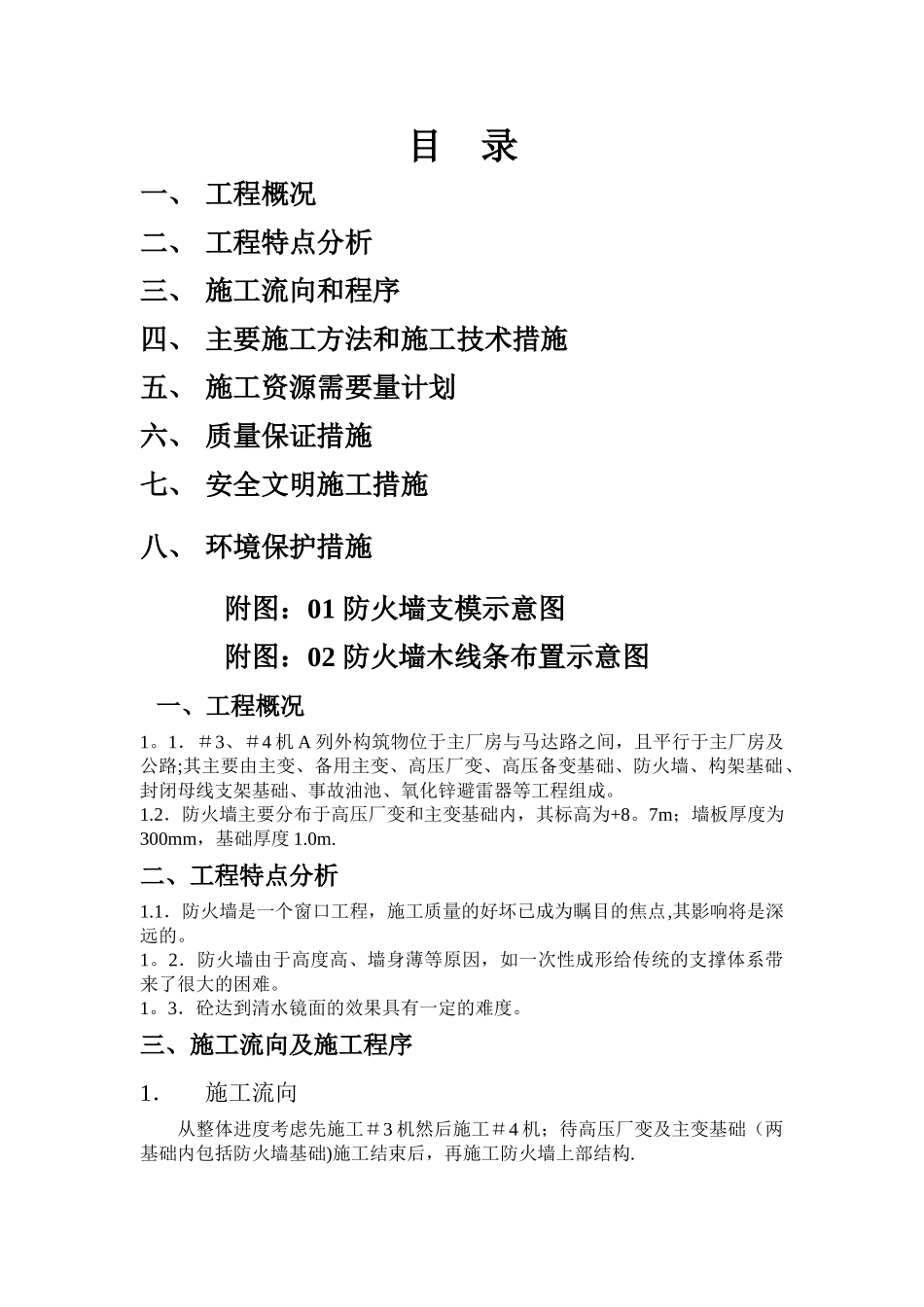

浙江***发电厂工程#3#4 机变压器基础及架构工程防火墙作业指导书编制人:审核人:批准人:编制单位: 编制时间: 目 录一、 工程概况二、 工程特点分析三、 施工流向和程序四、 主要施工方法和施工技术措施五、 施工资源需要量计划六、 质量保证措施七、 安全文明施工措施八、 环境保护措施附图:01 防火墙支模示意图附图:02 防火墙木线条布置示意图一、工程概况1
1.#3、#4 机 A 列外构筑物位于主厂房与马达路之间,且平行于主厂房及公路;其主要由主变、备用主变、高压厂变、高压备变基础、防火墙、构架基础、封闭母线支架基础、事故油池、氧化锌避雷器等工程组成
2.防火墙主要分布于高压厂变和主变基础内,其标高为+8
7m;墙板厚度为300mm,基础厚度 1
二、工程特点分析1
1.防火墙是一个窗口工程,施工质量的好坏已成为瞩目的焦点,其影响将是深远的
2.防火墙由于高度高、墙身薄等原因,如一次性成形给传统的支撑体系带来了很大的困难
3.砼达到清水镜面的效果具有一定的难度

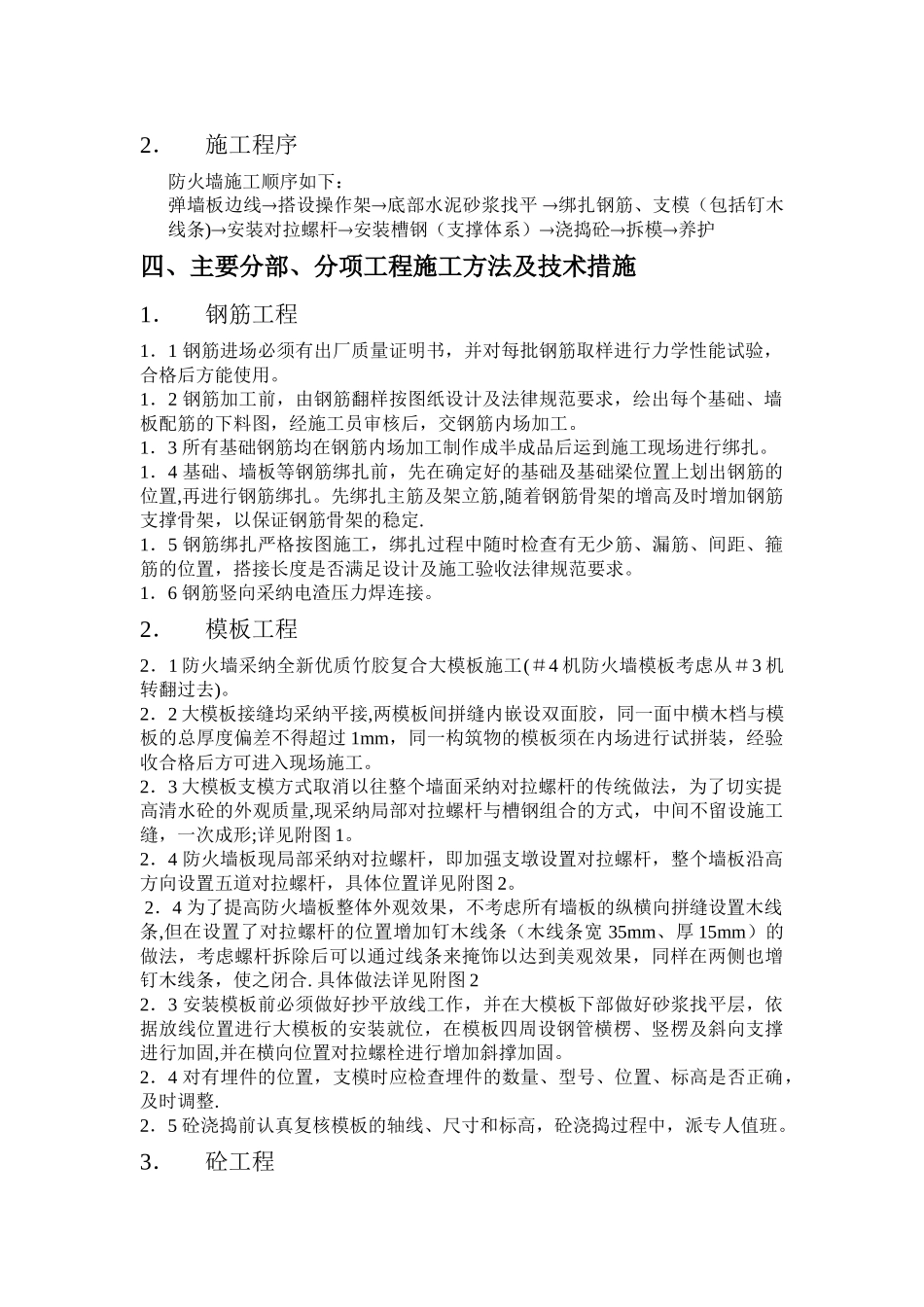

三、施工流向及施工程序1.施工流向从整体进度考虑先施工#3 机然后施工#4 机;待高压厂变及主变基础(两基础内包括防火墙基础)施工结束后,再施工防火墙上部结构
2.施工程序防火墙施工顺序如下:弹墙板边线搭设操作架底部水泥砂浆找平 绑扎钢筋、支模(包括钉木线条)安装对拉螺杆安装槽钢(支撑体系)浇捣砼拆模养护 四、主要分部、分项工程施工方法及技术措施1.钢筋工程1.1 钢筋进场必须有出厂质量证明书,并对每批钢筋取样进行力学性能试验,合格后方能使用
1.2 钢筋加工前,由钢筋翻样按图纸设计及法律规范要求,绘出每个基础、墙板配筋的下料图,经施工员审核后,交钢筋内场加工
1.3 所有基础钢筋均在钢筋内场加工制作成半成品后运到施工现场进行绑扎
1.4 基础、墙板等钢筋绑扎前,先在确定好的基
