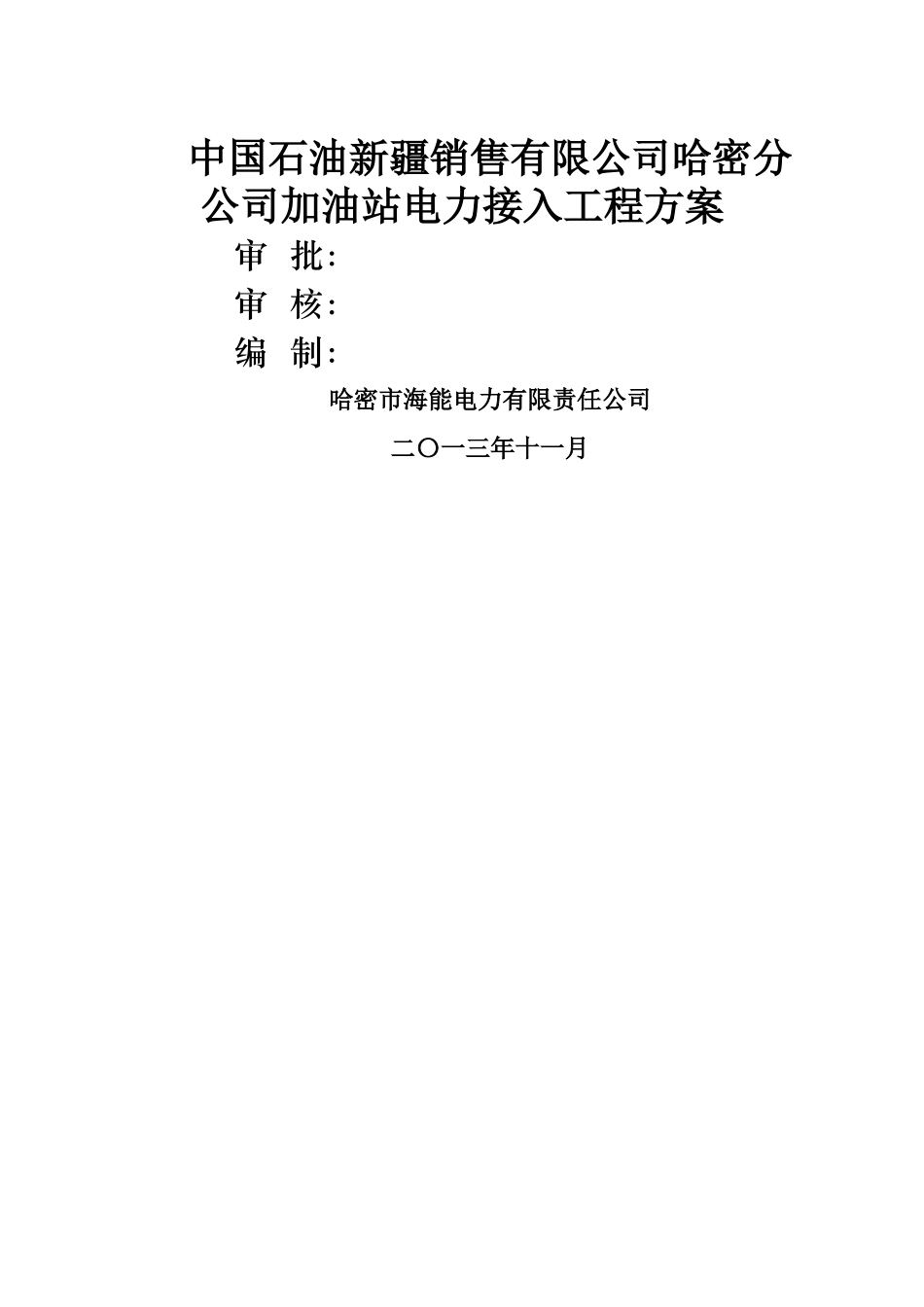

中国石油新疆销售有限公司哈密分公司加油站电力接入工程方案审 批:审 核:编 制:哈密市海能电力有限责任公司二〇一三年十一月1
工程概况中国石油新疆销售有限公司哈密分公司加油站电力接入工程 10KV 采纳双电源供电,供电线路为 110KV 西郊变电站 10KV西戈线 67#杆提供电源,新建地埋线路 330m,电缆末端新立12m 混凝土杆 1 基,10m 混凝土两基,新架 160KVA 变压器 1 台,有费控功能的断路器 1 台,高压计量箱 1 台,跌落保险 1 组,故障指示仪一组
计划于 2024 年 12 月建成投运
建设必要性建成后可就近供电,能有效利用资源和保护环境,经济、社会、环境效益显著
因此,本工程的建设是必要的
3、接入系统1)电厂定位根据电力平衡,本工程定位为用户侧并网太阳能电站,所发电力在合肥中南光电有限公司厂区内就地消化
2)主要技术原则(1)本工程接入系统方案应以国家电网公司分布式光伏发电接入系统典型设计、电网现状及规划接线为基础,并与供电规划相结合
接入系统方案应保证电网和电厂的安全稳定运行,技术、经济合理,便于调度管理
(2)本工程光伏电站接入系统方案应充分考虑并网太阳能电站的特别性及其对电网的影响并实行有效的防范措施
本工程接入系统应满足 GB/Z 19964《光伏发电站接入电力系统技术规定》、GB/T 19939《光伏系统并网技术要求》、GB/T 12325《电能质量 供电电压允许偏差》、GB/T 15543《电能质量 三相电压允许不平衡度》等国家技术标准,以及国家电网公司 Q/GDW 617-2024《光伏电站接入电网技术规定》
3)接入系统方案根据供电规划,该厂区现建设有 1 座 10kV 环网柜
该环网柜采纳压气式负荷开关,一进三出,预留 1 个 10kV 出线间隔
进出线保护均采纳熔断器保护
环网柜电源“T”接在 110kV 店埠变
