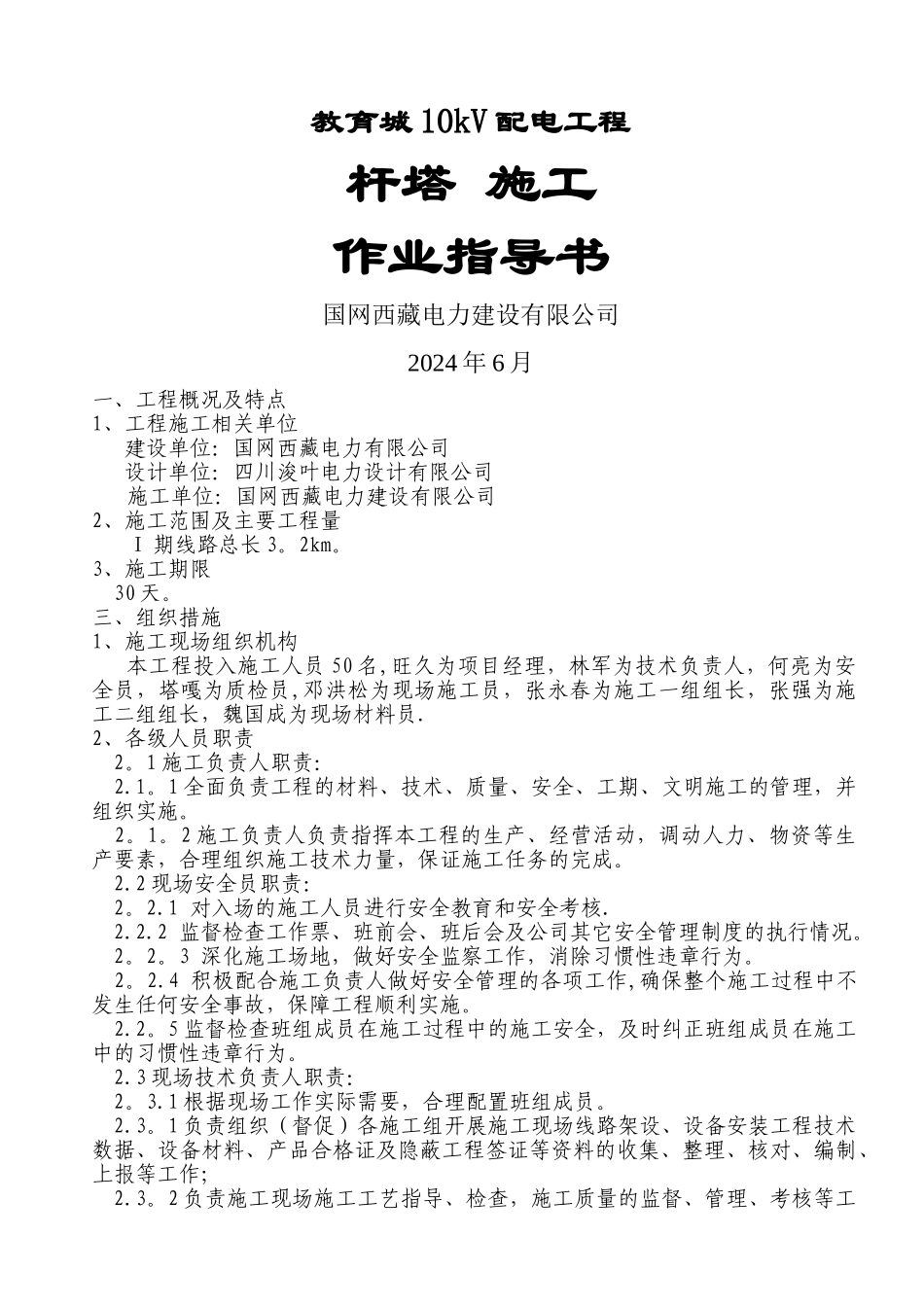

教育城 10kV 配电工程杆塔 施工作业指导书国网西藏电力建设有限公司2024 年 6 月一、工程概况及特点1、工程施工相关单位 建设单位:国网西藏电力有限公司 设计单位:四川浚叶电力设计有限公司 施工单位:国网西藏电力建设有限公司2、施工范围及主要工程量 Ⅰ 期线路总长 3
3、施工期限 30 天
三、组织措施1、施工现场组织机构 本工程投入施工人员 50 名,旺久为项目经理,林军为技术负责人,何亮为安全员,塔嘎为质检员,邓洪松为现场施工员,张永春为施工一组组长,张强为施工二组组长,魏国成为现场材料员

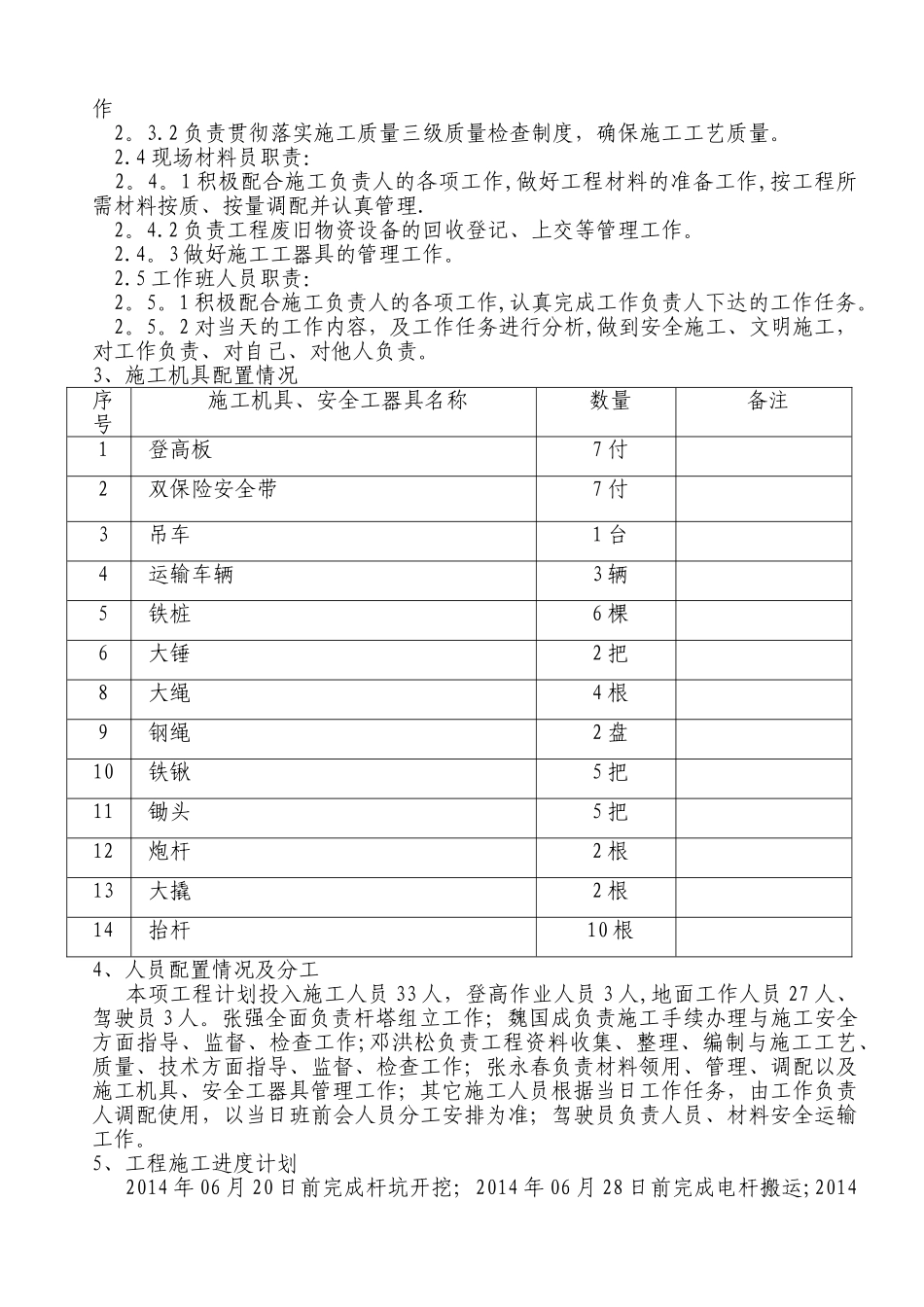

2、各级人员职责 2
1 施工负责人职责: 2
1 全面负责工程的材料、技术、质量、安全、工期、文明施工的管理,并组织实施
2 施工负责人负责指挥本工程的生产、经营活动,调动人力、物资等生产要素,合理组织施工技术力量,保证施工任务的完成
2 现场安全员职责: 2
1 对入场的施工人员进行安全教育和安全考核
2 监督检查工作票、班前会、班后会及公司其它安全管理制度的执行情况
3 深化施工场地,做好安全监察工作,消除习惯性违章行为
4 积极配合施工负责人做好安全管理的各项工作,确保整个施工过程中不发生任何安全事故,保障工程顺利实施
5 监督检查班组成员在施工过程中的施工安全,及时纠正班组成员在施工中的习惯性违章行为
3 现场技术负责人职责: 2
1 根据现场工作实际需要,合理配置班组成员
1 负责组织(督促)各施工组开展施工现场线路架设、设备安装工程技术数据、设备材料、产品合格证及隐蔽工程签证等资料的收集、整理、核对、编制、上报等工作;2
2 负责施工现场施工工艺指导、检查,施工质量的监督、管理、考核等工作 2
2 负责贯彻落实施工质量三级质量检查制度,确保施工工艺质量
