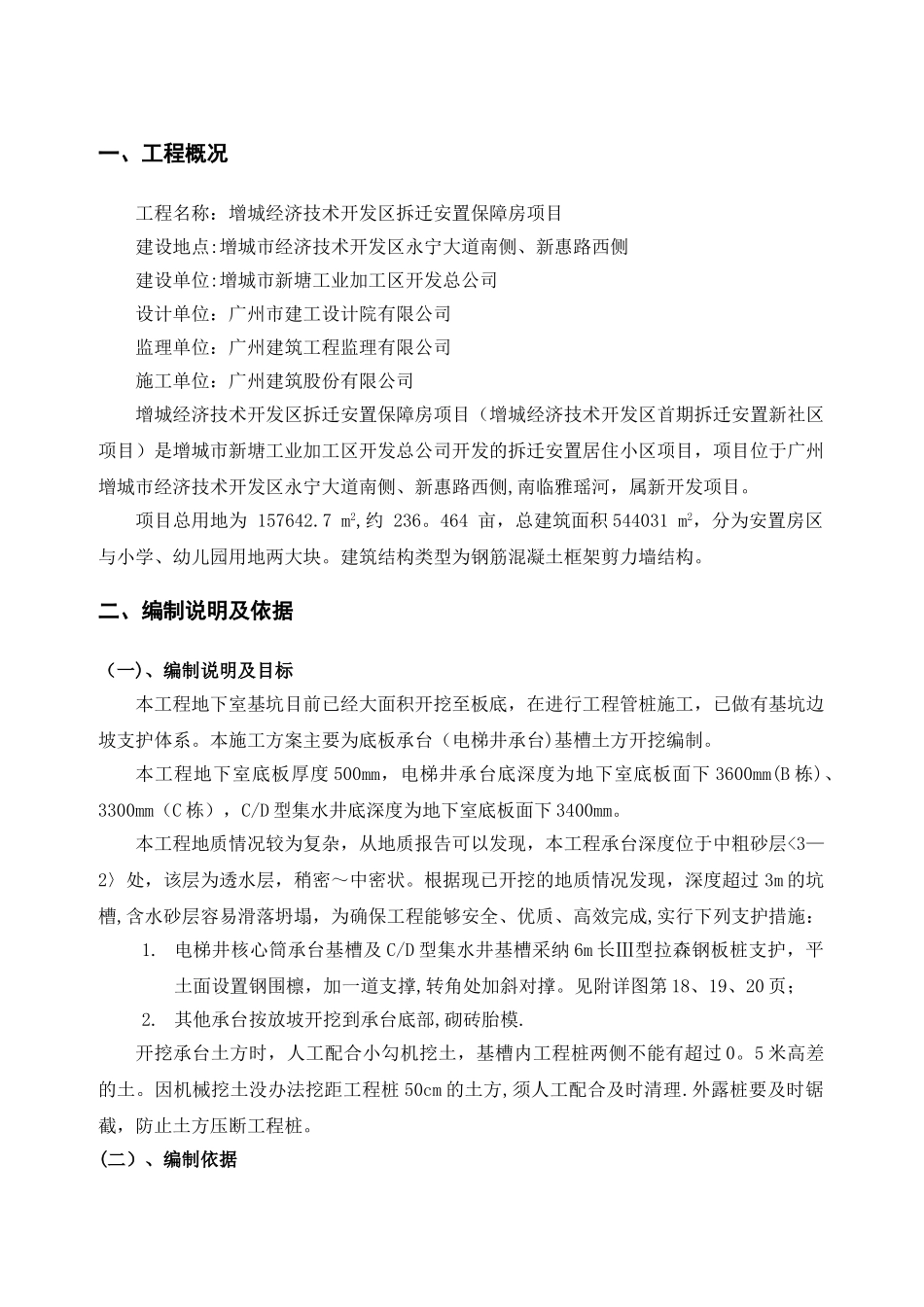

增 城 经 济 技 术 开 发 区 拆 迁 安 置 保障 房 项 目钢板桩支护方案2024 年 7 月目 录一 、 工 程 概 况1二 、 编 制 说 明 及 依 据 1 三 、 地 质 情 况 2 四 、 钢 板 桩 支 护 施 工 2 五 、 基 础 土 方 开 挖 施 工 6 六 、 异 常 情 况 与 应 急 措 施 7 七 、 其 它 注 意 事 项 8 八 、 电 梯 井 承 台 钢 板 桩 支 护 布 置 图 8 九 、 电 梯 井 钢 板 桩 支 护 计 算 书 9 一、工程概况工程名称:增城经济技术开发区拆迁安置保障房项目建设地点:增城市经济技术开发区永宁大道南侧、新惠路西侧建设单位:增城市新塘工业加工区开发总公司设计单位:广州市建工设计院有限公司监理单位:广州建筑工程监理有限公司施工单位:广州建筑股份有限公司增城经济技术开发区拆迁安置保障房项目(增城经济技术开发区首期拆迁安置新社区项目)是增城市新塘工业加工区开发总公司开发的拆迁安置居住小区项目,项目位于广州增城市经济技术开发区永宁大道南侧、新惠路西侧,南临雅瑶河,属新开发项目。项目总用地为 157642.7 m2,约 236。464 亩,总建筑面积 544031 m2,分为安置房区与小学、幼儿园用地两大块。建筑结构类型为钢筋混凝土框架剪力墙结构。二、编制说明及依据(一)、编制说明及目标本工程地下室基坑目前已经大面积开挖至板底,在进行工程管桩施工,已做有基坑边坡支护体系。本施工方案主要为底板承台(电梯井承台)基槽土方开挖编制。本工程地下室底板厚度 500mm,电梯井承台底深度为地下室底板面下 3600mm(B 栋)、3300mm(C 栋),C/D 型集水井底深度为地下室底板面下 3400mm。本工程地质情况较为复杂,从地质报告可以发现,本工程承台深度位于中粗砂层<3—2〉处,该层为透水层,稍密~中密状。根据现已开挖的地质情况发现,深度超过 3m 的坑槽,含水砂层容易滑落坍塌,为确保工程能够安全、优质、高效完成,实行下列支护措施:1. 电梯井核心筒承台基槽及 C/D 型集水井基槽采纳 6m 长Ⅲ型拉森钢板桩支护,平土面设置钢围檩,加一道支撑,转角处加斜对撑。见附详图第 18、19、20 页;2. 其他承台按放坡开挖到承台底部,砌砖胎模.开挖承台土方时,人工配合小勾机挖土,基槽内工程桩两侧不能有超过 0。5 米高差的土。因机械挖土没办法挖距工程桩 50cm 的土方,须人工配合及时清理.外露桩要及时锯截,...
