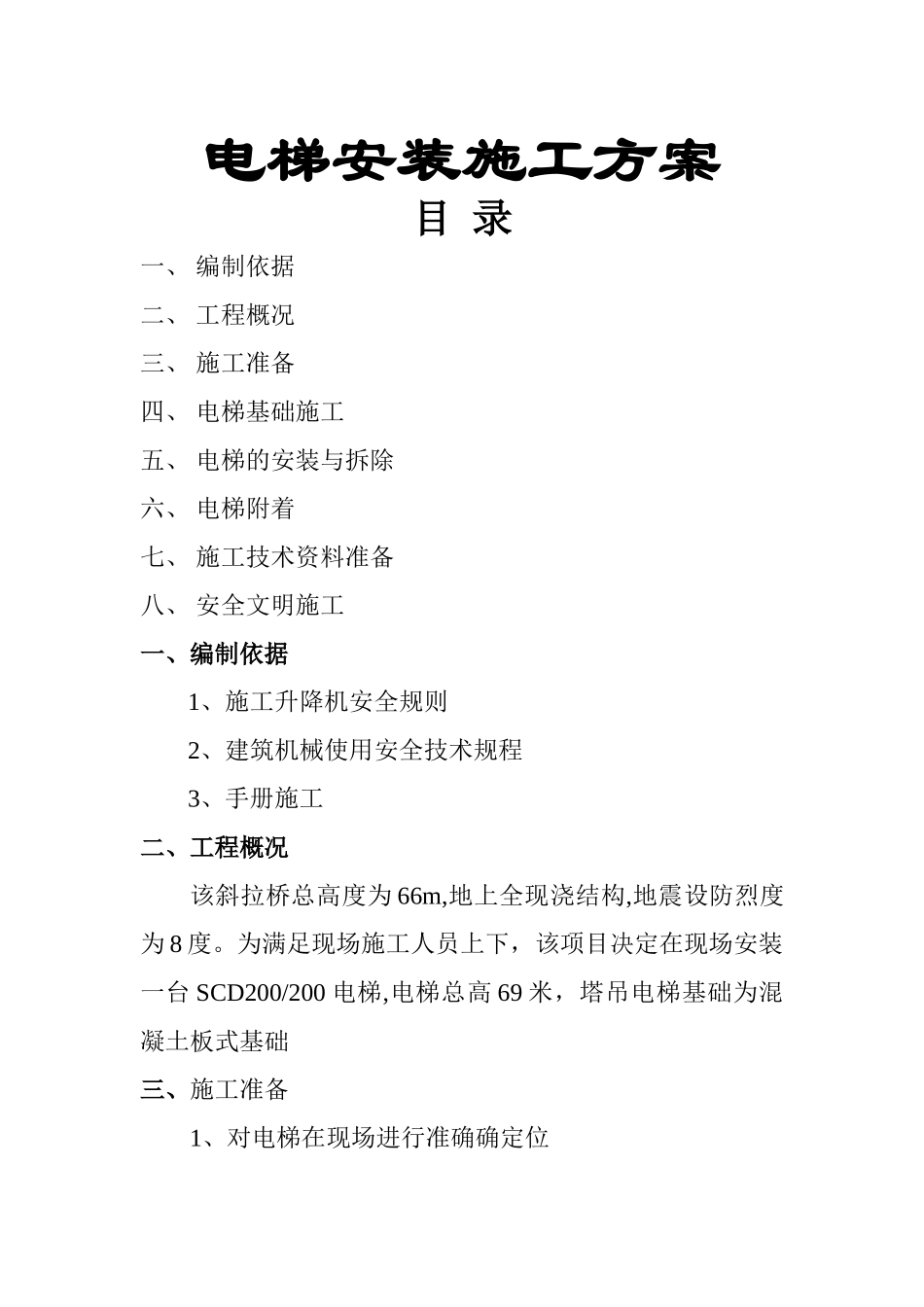

电梯安装施工方案目 录一、 编制依据二、 工程概况三、 施工准备四、 电梯基础施工五、 电梯的安装与拆除六、 电梯附着七、 施工技术资料准备八、 安全文明施工一、编制依据1、施工升降机安全规则2、建筑机械使用安全技术规程3、手册施工二、工程概况该斜拉桥总高度为 66m,地上全现浇结构,地震设防烈度为 8 度

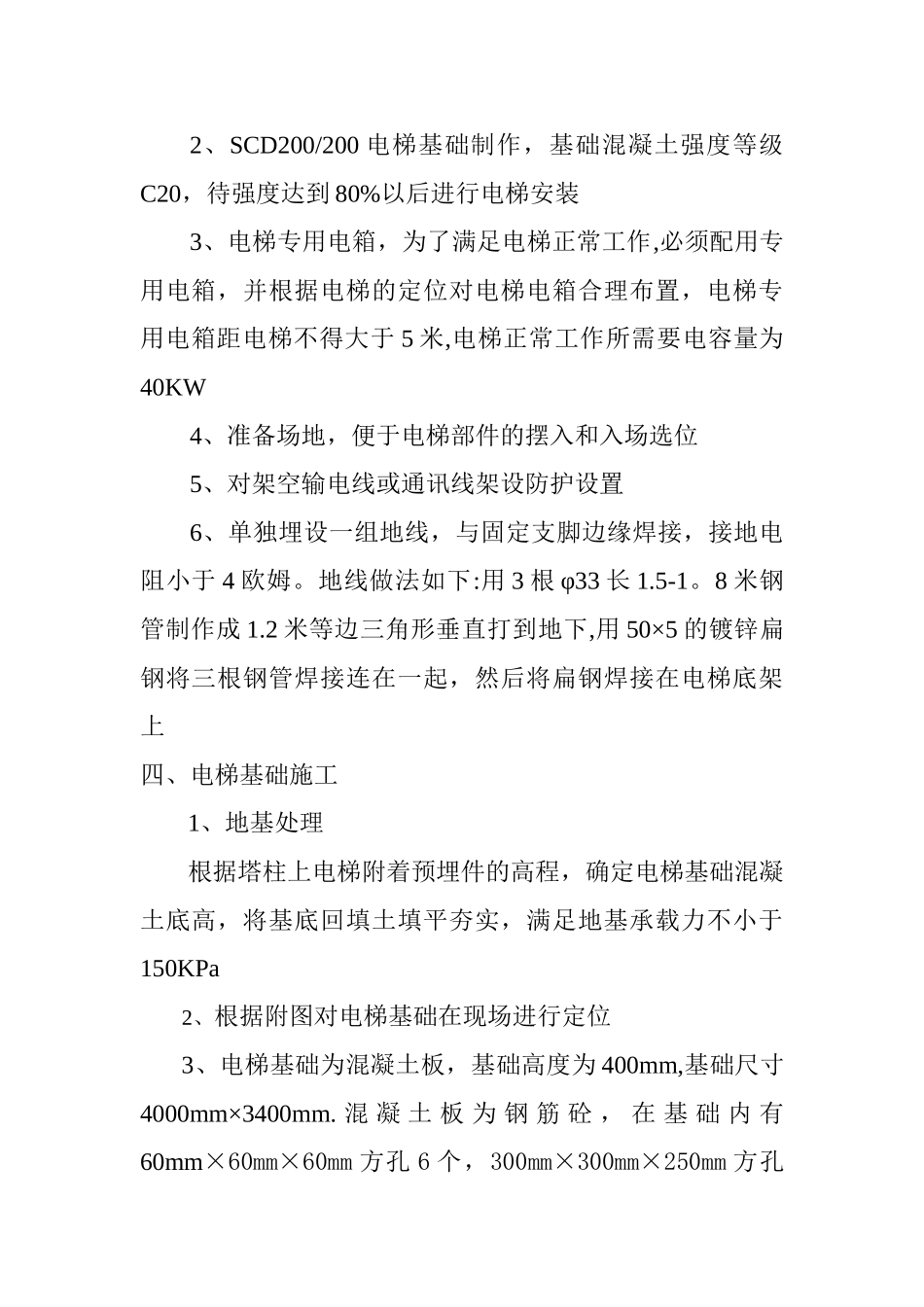

为满足现场施工人员上下,该项目决定在现场安装一台 SCD200/200 电梯,电梯总高 69 米,塔吊电梯基础为混凝土板式基础三、施工准备1、对电梯在现场进行准确确定位2、SCD200/200 电梯基础制作,基础混凝土强度等级C20,待强度达到 80%以后进行电梯安装3、电梯专用电箱,为了满足电梯正常工作,必须配用专用电箱,并根据电梯的定位对电梯电箱合理布置,电梯专用电箱距电梯不得大于 5 米,电梯正常工作所需要电容量为40KW4、准备场地,便于电梯部件的摆入和入场选位5、对架空输电线或通讯线架设防护设置6、单独埋设一组地线,与固定支脚边缘焊接,接地电阻小于 4 欧姆
地线做法如下:用 3 根 φ33 长 1
8 米钢管制作成 1
2 米等边三角形垂直打到地下,用 50×5 的镀锌扁钢将三根钢管焊接连在一起,然后将扁钢焊接在电梯底架上四、电梯基础施工1、地基处理根据塔柱上电梯附着预埋件的高程,确定电梯基础混凝土底高,将基底回填土填平夯实,满足地基承载力不小于150KPa2、根据附图对电梯基础在现场进行定位3、电梯基础为混凝土板,基础高度为 400mm,基础尺寸4000mm×3400mm
混 凝 土 板 为 钢 筋 砼 , 在 基 础 内 有60mm×60mm×60mm 方孔 6 个,300mm×300mm×250mm 方孔6 个,预留孔进行二次混凝土浇筑
在混凝土强度达到 70%以上时,经验收合格后方能安装电梯

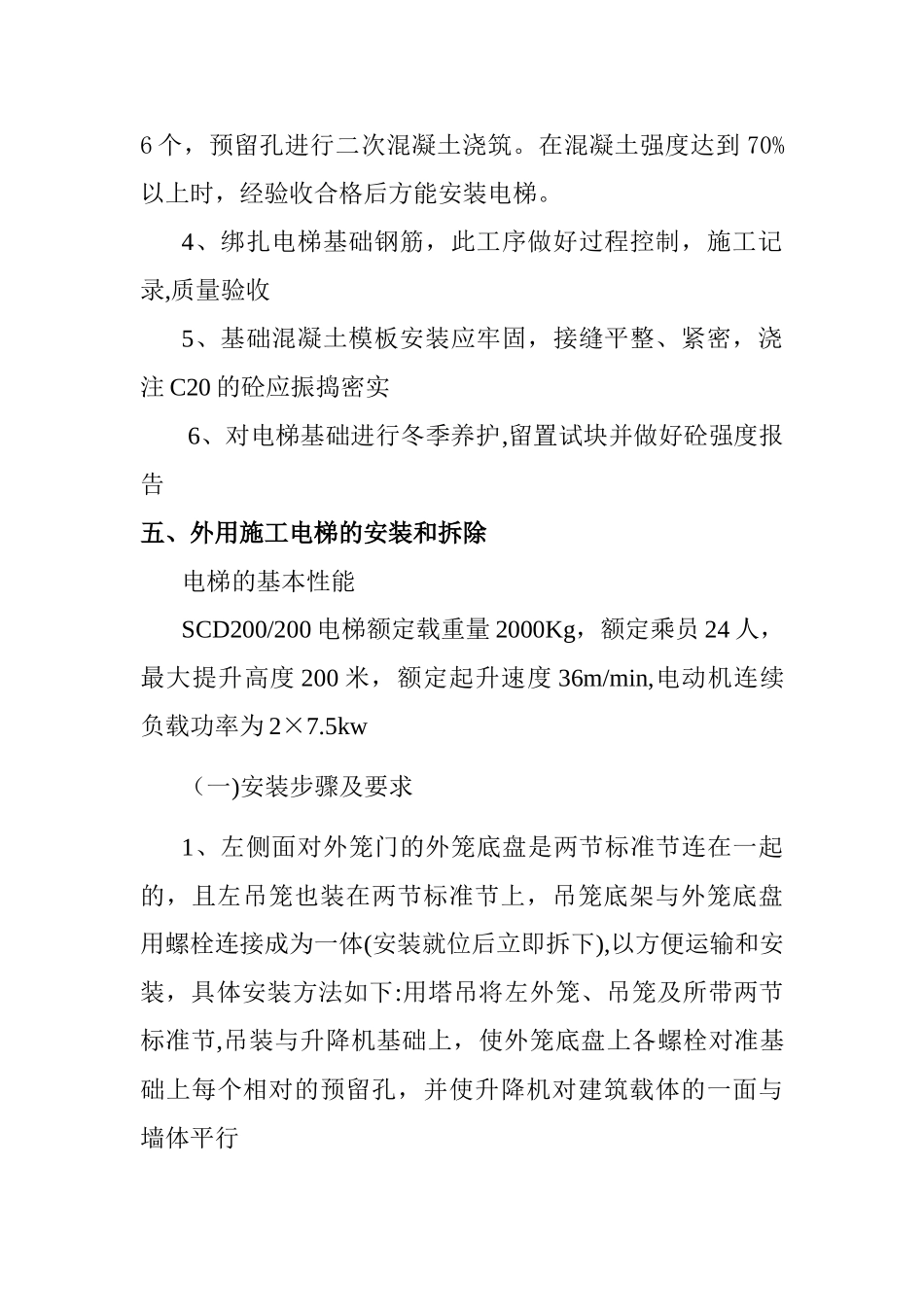

4、绑扎电梯基础钢筋,此工序做好过程控制,施工
