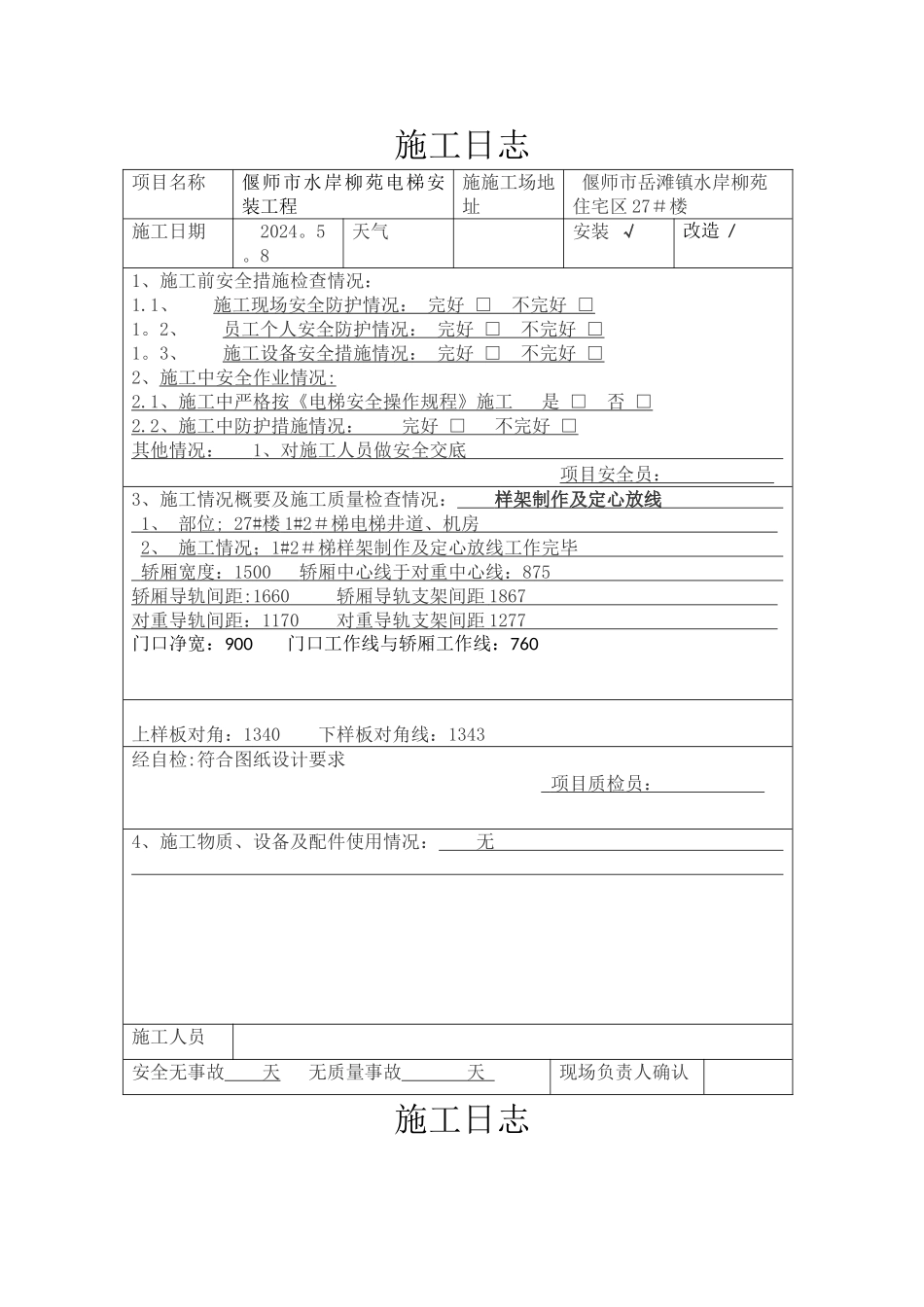

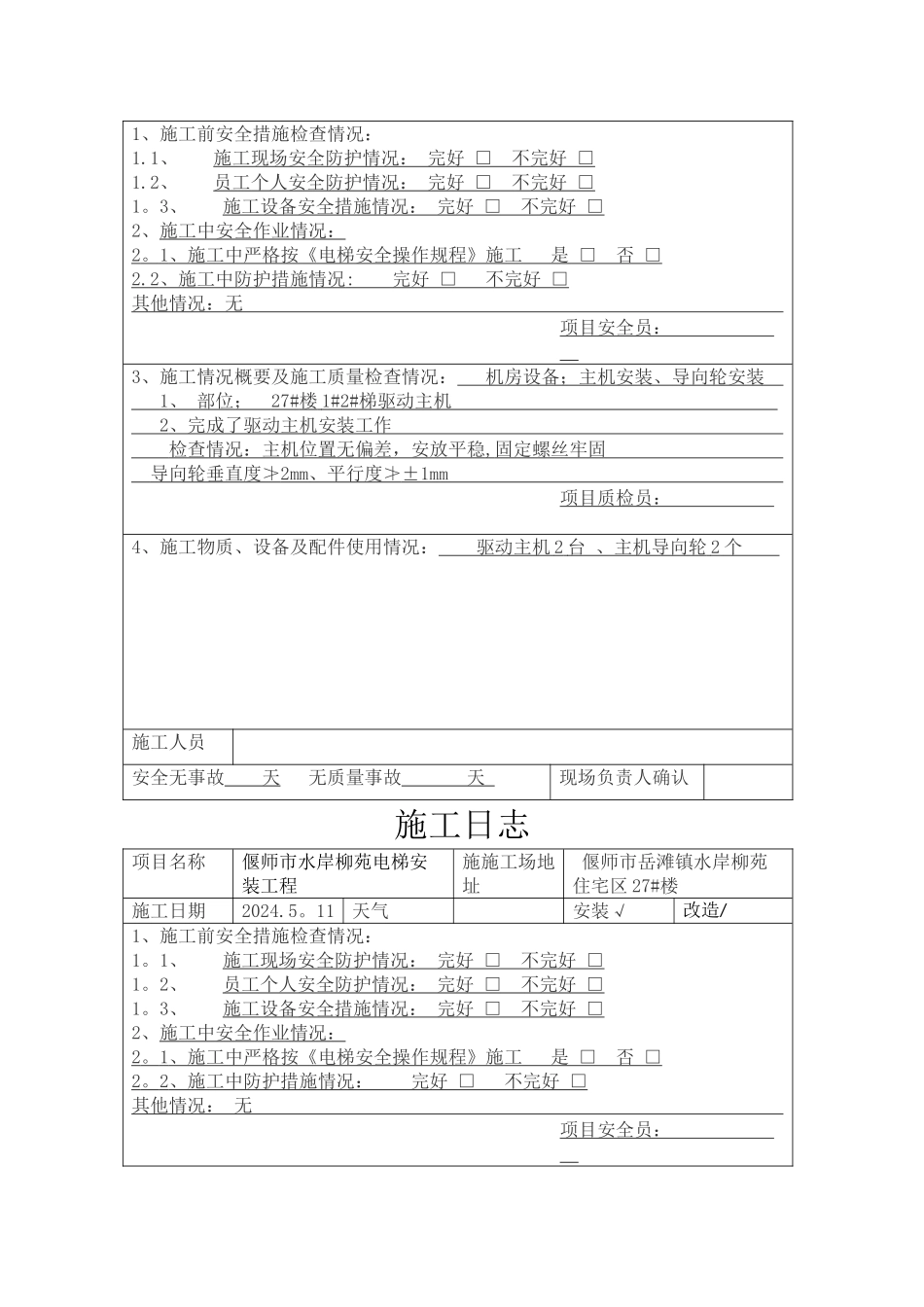

施工日志项目名称偃师市水岸柳苑电梯安装工程施施工场地址 偃师市岳滩镇水岸柳苑住宅区 27#楼施工日期 2024。5。8天气 安装 √改造 /1、施工前安全措施检查情况:1.1、 施工现场安全防护情况: 完好 □ 不完好 □1。2、 员工个人安全防护情况: 完好 □ 不完好 □1。3、 施工设备安全措施情况: 完好 □ 不完好 □2、施工中安全作业情况 : 2.1 、施工中严格按《电梯安全操作规程》施工 是 □ 否 □ 2.2 、施工中防护措施情况: 完好 □ 不完好 □ 其他情况: 1 、对施工人员做安全交底 项目安全员: 3、施工情况概要及施工质量检查情况: 样架制作及定心放线 1 、 部位 ; 27# 楼 1#2 #梯电梯井道、机房 2 、 施工情况; 1#2 #梯样架制作及定心放线工作完毕 轿厢宽度: 1500 轿厢中心线于对重中心线: 875 轿厢导轨间距 :1660 轿厢导轨支架间距 1867 对重导轨间距: 1170 对重导轨支架间距 1277 门口净宽:900 门口工作线与轿厢工作线:760上样板对角:1340 下样板对角线:1343经自检:符合图纸设计要求 项目质检员: 4、施工物质、设备及配件使用情况: 无 施工人员 安全无事故 天 无质量事故 天 现场负责人确认 施工日志项目名称偃师市水岸柳苑电梯安装工程施施工场地址 偃师市岳滩镇水岸柳苑住宅区 27#楼施工日期 2024.5.9天气 安装√改造 /1、施工前安全措施检查情况:1.1、 施工现场安全防护情况: 完好 □ 不完好 □1.2、 员工个人安全防护情况: 完好 □ 不完好 □1。3、 施工设备安全措施情况 : 完好 □ 不完好 □ 2、施工中安全作业情况 : 2 。 1 、施工中严格按《电梯安全操作规程》施工 是 □ 否 □ 2.2 、施工中防护措施情况: 完好 □ 不完好 □ 其他情况: 无 项目安全员: 3、施工情况概要及施工质量检查情况: 机房设备:主机搁机梁安放 1 、 部位 :27 #楼 1#2# 梯机房 2 、施工情况: 完成了 1#2 #梯搁机梁工作 检查情况 ; 焊点牢固、安放平稳 隐蔽部位 ; 搁机梁入墙 131mm, 下部垫铁 3 、 对施工人员技术交底 甲方意见;同意隐蔽 项目质检员: 4、施工物质、设备及配件使用情况: 随机搁机承重梁 250mm 共 6 根 施工人员 安全无事故 天 无质量事故 天 现场负责人确认 施工日志项目名称偃师市水岸柳苑电梯安装工程施施工场地址 偃师市岳滩镇水岸柳苑住宅区...
