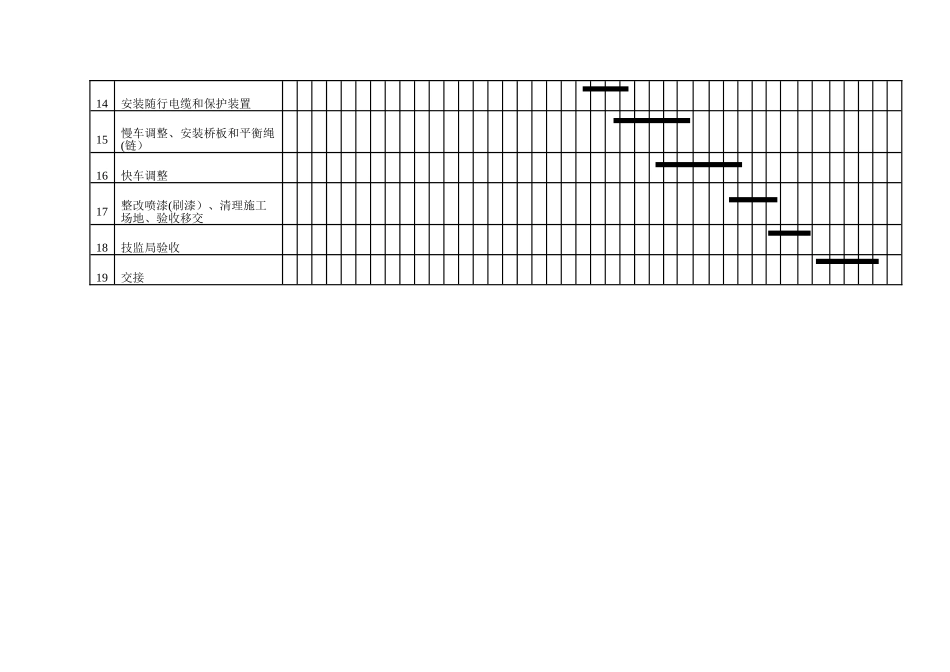

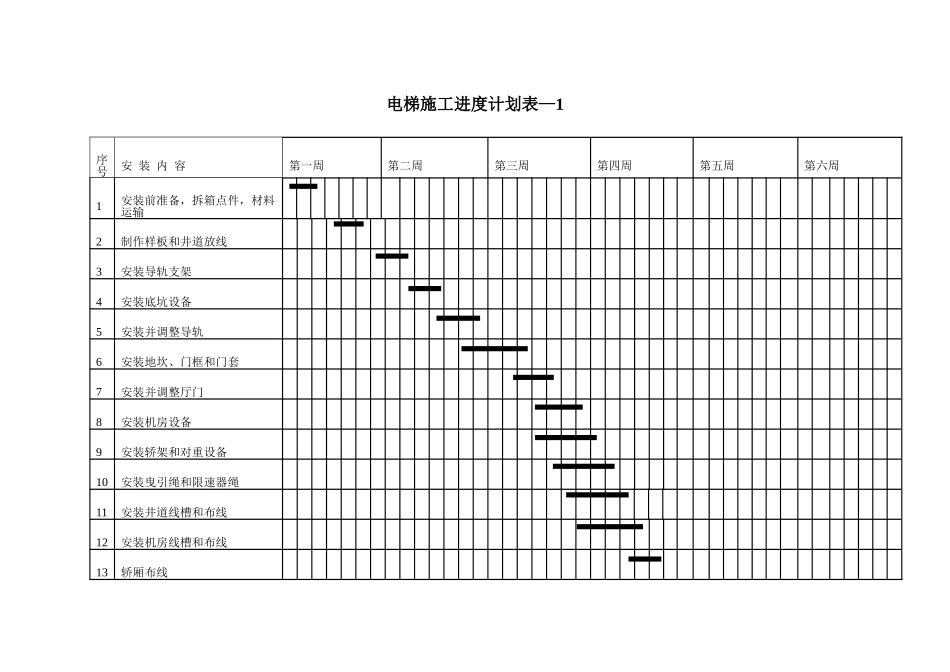

电梯施工进度计划表—1序号安 装 内 容第一周第二周第三周第四周第五周第六周1安装前准备,拆箱点件,材料运输 2制作样板和井道放线 3安装导轨支架 4安装底坑设备 5安装并调整导轨 6安装地坎、门框和门套 7安装并调整厅门 8安装机房设备 9安装轿架和对重设备 10安装曳引绳和限速器绳 11安装井道线槽和布线 12安装机房线槽和布线 13轿厢布线 14安装随行电缆和保护装置 15慢车调整、安装桥板和平衡绳(链) 16快车调整 17整改喷漆(刷漆)、清理施工场地、验收移交 18技监局验收19交接电梯施工进度计划表—2序号安 装 内 容第一、二周第三、四周第五、六周第七、八周第九、十周第十一、十二周1安装前准备,拆箱点件,材料运输 2制作样板和井道放线 3安装导轨支架 4安装底坑设备 5安装并调整导轨 6安装地坎、门框和门套 7安装并调整厅门 8安装机房设备 9安装轿架和对重设备 10安装曳引绳和限速器绳 11安装井道线槽和布线 12安装机房线槽和布线 13轿厢布线 14安装随行电缆和保护装置 15慢车调整、安装桥板和平衡绳(链) 16快车调整 17整改喷漆(刷漆)、清理施工场地、验收移交 18技监局验收19交接
