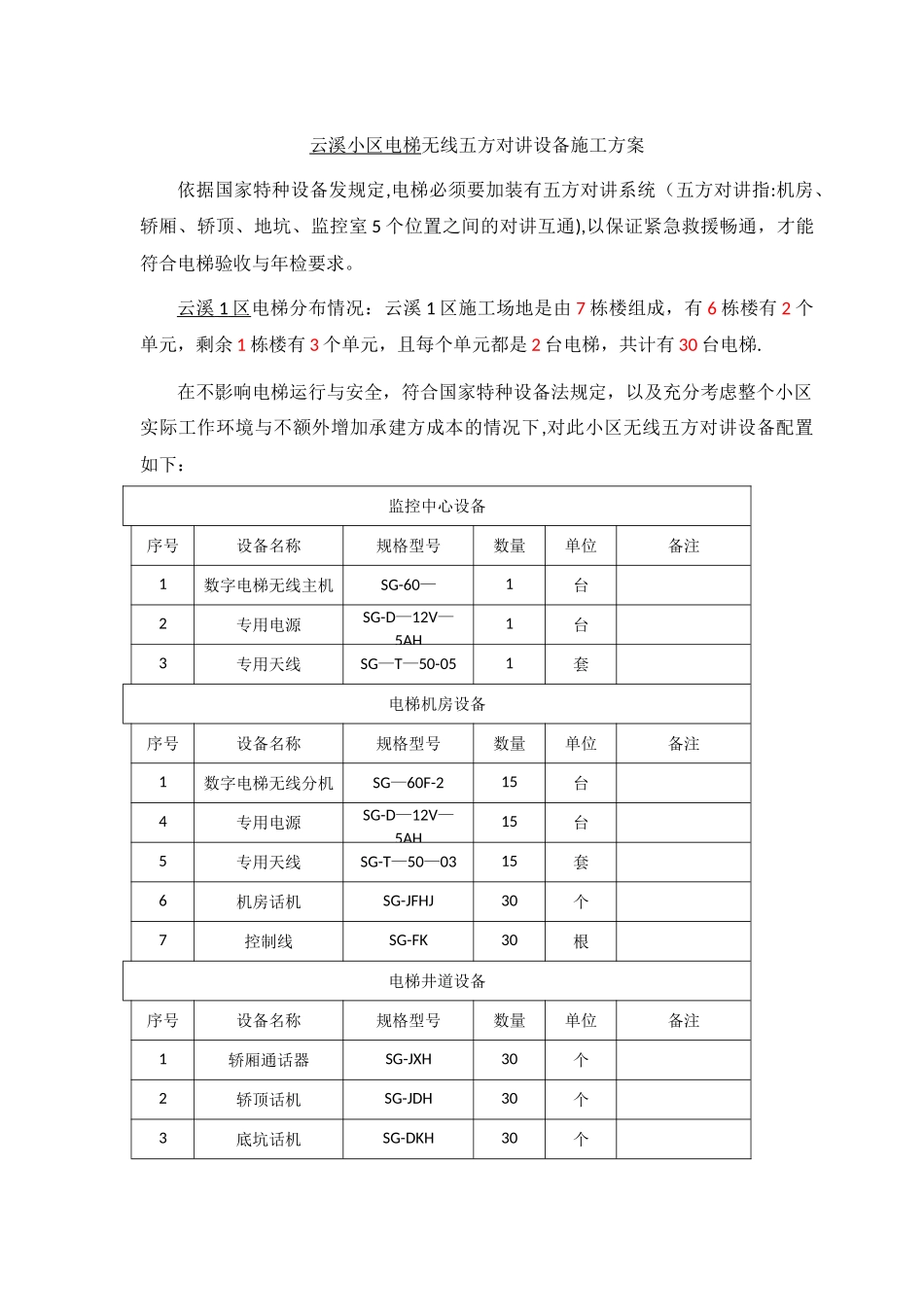

云溪小区电梯无线五方对讲设备施工方案依据国家特种设备发规定,电梯必须要加装有五方对讲系统(五方对讲指:机房、轿厢、轿顶、地坑、监控室 5 个位置之间的对讲互通),以保证紧急救援畅通,才能符合电梯验收与年检要求。云溪 1 区 电梯分布情况:云溪 1 区施工场地是由 7 栋楼组成,有 6 栋楼有 2 个单元,剩余 1 栋楼有 3 个单元,且每个单元都是 2 台电梯,共计有 30 台电梯.在不影响电梯运行与安全,符合国家特种设备法规定,以及充分考虑整个小区实际工作环境与不额外增加承建方成本的情况下,对此小区无线五方对讲设备配置如下:监控中心设备序号设备名称规格型号数量单位备注1数字电梯无线主机SG-60—1台2专用电源SG-D—12V—5AH1台3专用天线SG—T—50-051套电梯机房设备序号设备名称规格型号数量单位备注1数字电梯无线分机SG—60F-215台4专用电源SG-D—12V—5AH15台5专用天线SG-T—50—0315套6机房话机SG-JFHJ30个7控制线SG-FK30根电梯井道设备序号设备名称规格型号数量单位备注1轿厢通话器SG-JXH30个2轿顶话机SG-JDH30个3底坑话机SG-DKH30个整个小区 1 个电梯无线对讲主机(监控通话母机),每个单元配 1 个 2 路机房分机,1 个电源,1 套天线组件,2 个机房话机、2 个轿厢通话器,轿顶与底坑通话器(通话副机)各 2 个.我方在安装设备时需要承建方与电梯公司以下的配合:1、承建方:1)由于同单元,相邻两个机房并不互通,相邻两个机房控制柜要串线联通。在此,需要承建方告知我方,同单元两个电梯机房哪里可以开洞.我方也会按电梯安装布线要求,用线管穿 2 路用线,通过指定空洞(1路线 RVV:4 芯*0。5 线,另 1 路线 RVV:2 芯*0.5 线),连到机房控制柜会预留 2—3 米备用线,都是套管线,不会让布线裸露。2)每个电梯机房门口头顶需要开一个直径不小于 3CM 的孔洞,由于我方设备天线插头直径 2CM,穿过孔洞还会套线管。另外,在机房门口头顶孔洞旁边还需要固定 1 块直径/四周宽不小于 11CM 的铁板,因我方机房分机天线采纳的是侧面出线,直径 9CM 的圆形磁铁基座的垂直极化天线。机房分机、电源、机房话机同意固定在机房门口靠天台一侧的空白墙体上,高度与电梯甲方配电箱一致,我方电源将会从机房甲方配电箱取 220V 电源,且尽可能不与电梯照明公用一个开关,且机房分机与机房控制柜连线都会做套现管处理。2、电梯方:1)根据电梯环境实地勘察,我方设备将会借用电梯原来通话设备的线...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电梯无线五方对讲施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
