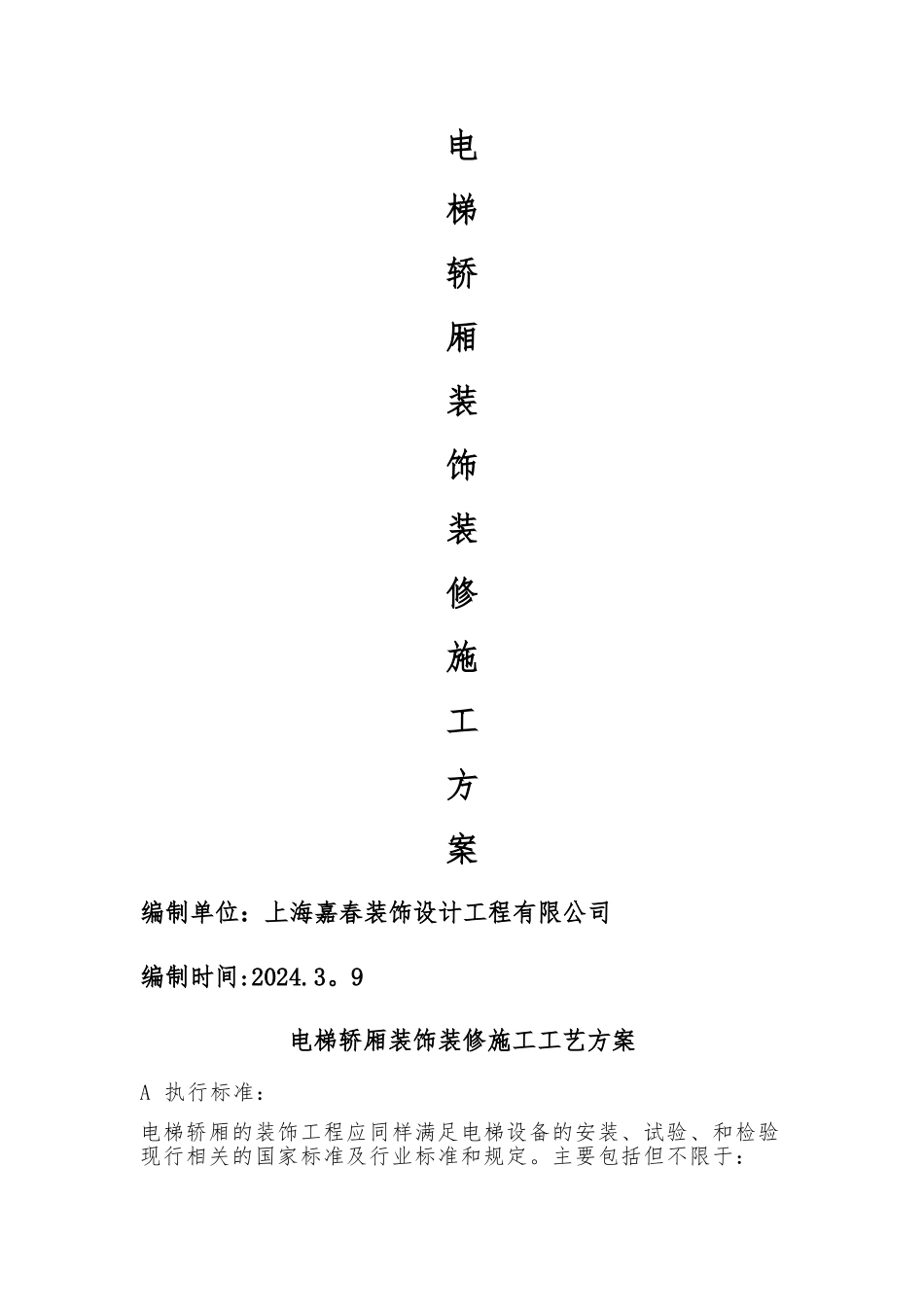

电梯轿厢装饰装修施工方案编制单位:上海嘉春装饰设计工程有限公司编制时间:2024
9电梯轿厢装饰装修施工工艺方案A 执行标准:电梯轿厢的装饰工程应同样满足电梯设备的安装、试验、和检验现行相关的国家标准及行业标准和规定

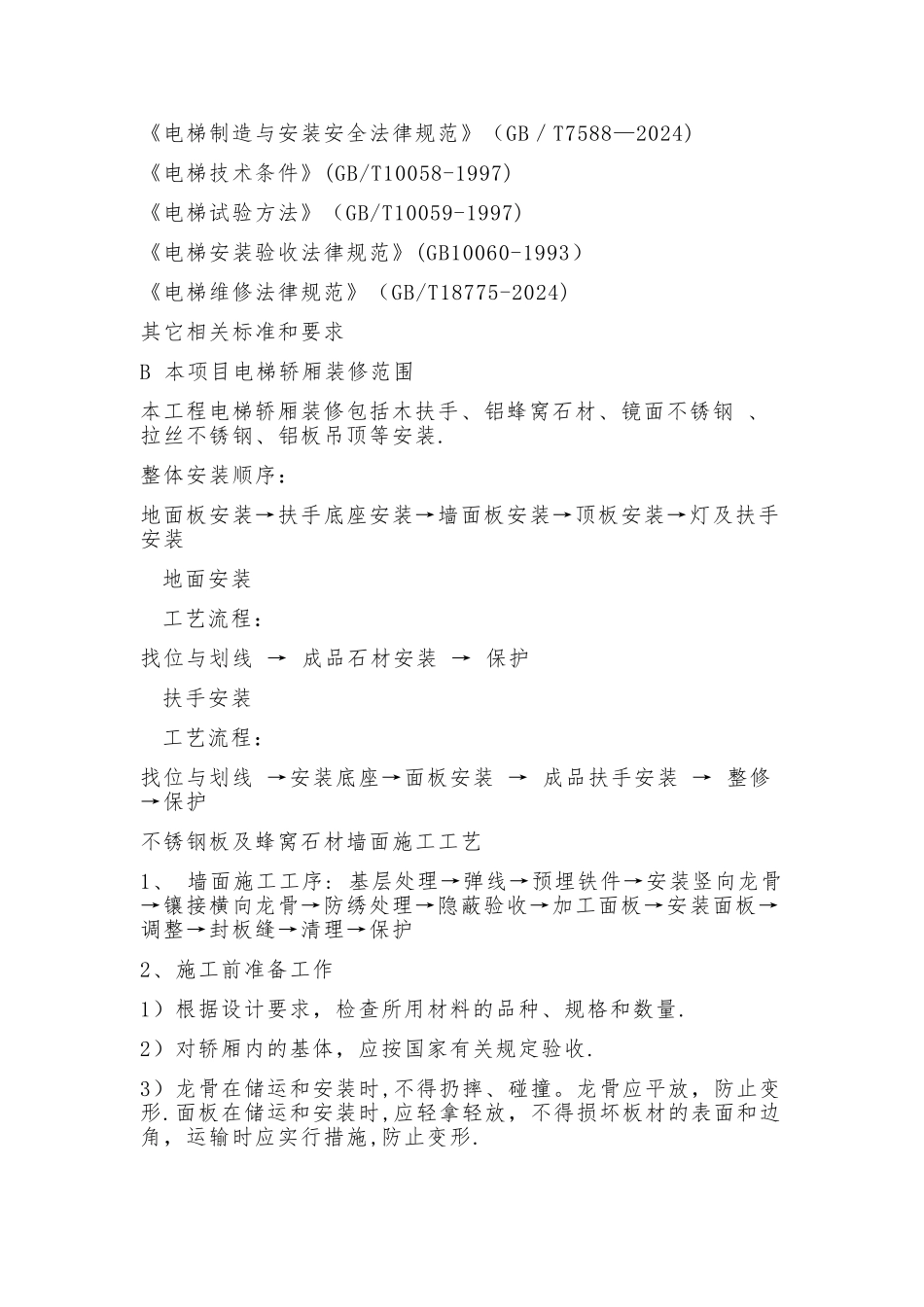

主要包括但不限于: 《电梯制造与安装安全法律规范》(GB/T7588—2024)《电梯技术条件》(GB/T10058-1997)《电梯试验方法》(GB/T10059-1997)《电梯安装验收法律规范》(GB10060-1993)《电梯维修法律规范》(GB/T18775-2024)其它相关标准和要求B 本项目电梯轿厢装修范围本工程电梯轿厢装修包括木扶手、铝蜂窝石材、镜面不锈钢 、拉丝不锈钢、铝板吊顶等安装
整体安装顺序:地面板安装→扶手底座安装→墙面板安装→顶板安装→灯及扶手安装地面安装工艺流程:找位与划线 → 成品石材安装 → 保护扶手安装工艺流程:找位与划线 →安装底座→面板安装 → 成品扶手安装 → 整修→保护不锈钢板及蜂窝石材墙面施工工艺1、 墙面施工工序: 基层处理→弹线→预埋铁件→安装竖向龙骨→镶接横向龙骨→防绣处理→隐蔽验收→加工面板→安装面板→调整→封板缝→清理→保护2、施工前准备工作1)根据设计要求,检查所用材料的品种、规格和数量
2)对轿厢内的基体,应按国家有关规定验收
3)龙骨在储运和安装时,不得扔摔、碰撞
龙骨应平放,防止变形
面板在储运和安装时,应轻拿轻放,不得损坏板材的表面和边角,运输时应实行措施,防止变形
4)龙骨和面板均应按品种、规格分类搁置堆放室内,堆放场地应平整、干燥、通风良好,防止重压、受潮、变形
5)墙面内的管线等应安装完毕,符合要求
6)根据墙面的设计要求在四周墙上弹线,弹线应清楚,标高准确
3、墙面施工1)用膨胀螺丝固定龙骨及不锈钢天花线,一般间距不大于 1 米

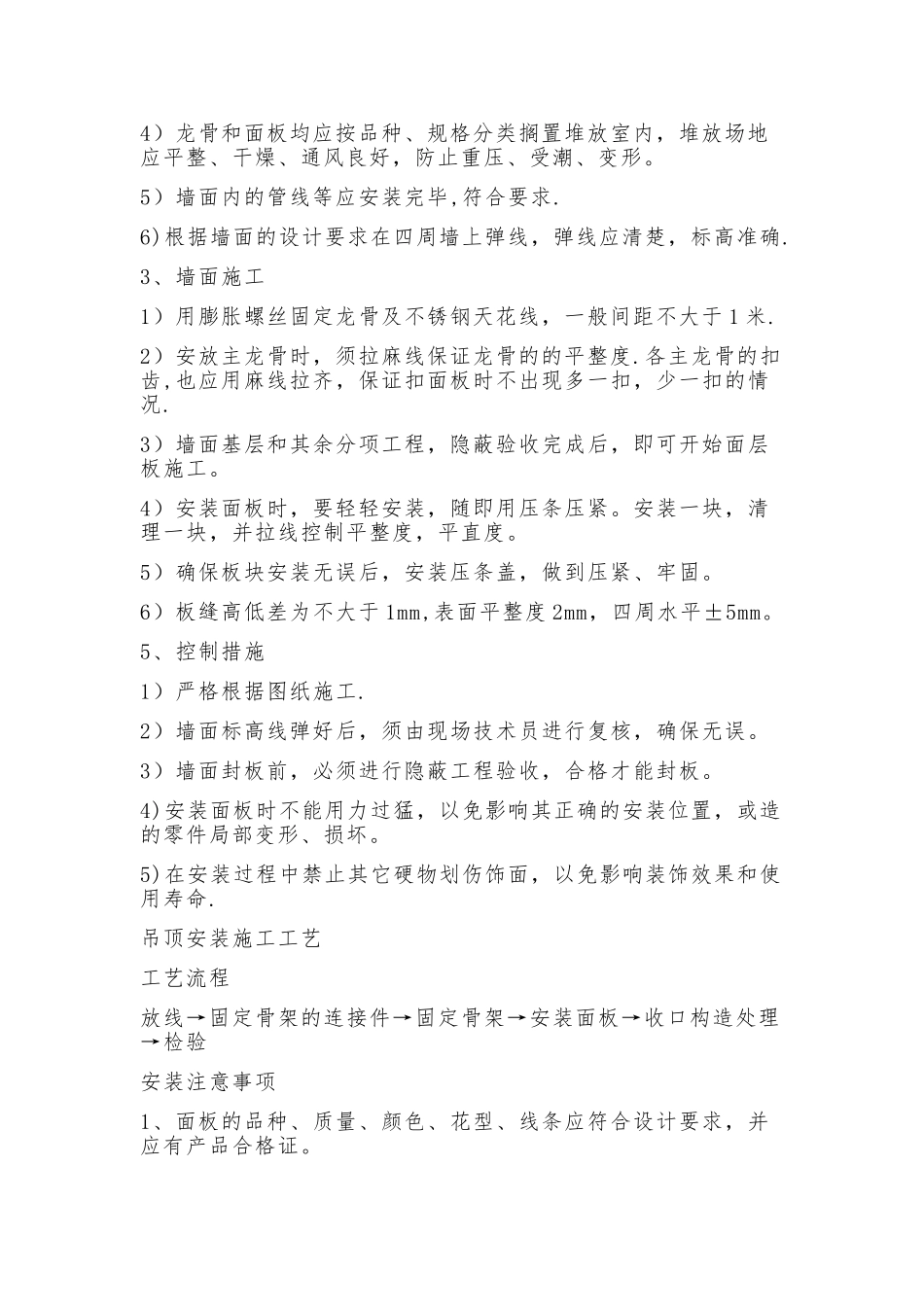

2)安放主龙骨时,须拉麻线保证龙骨的的平整度
