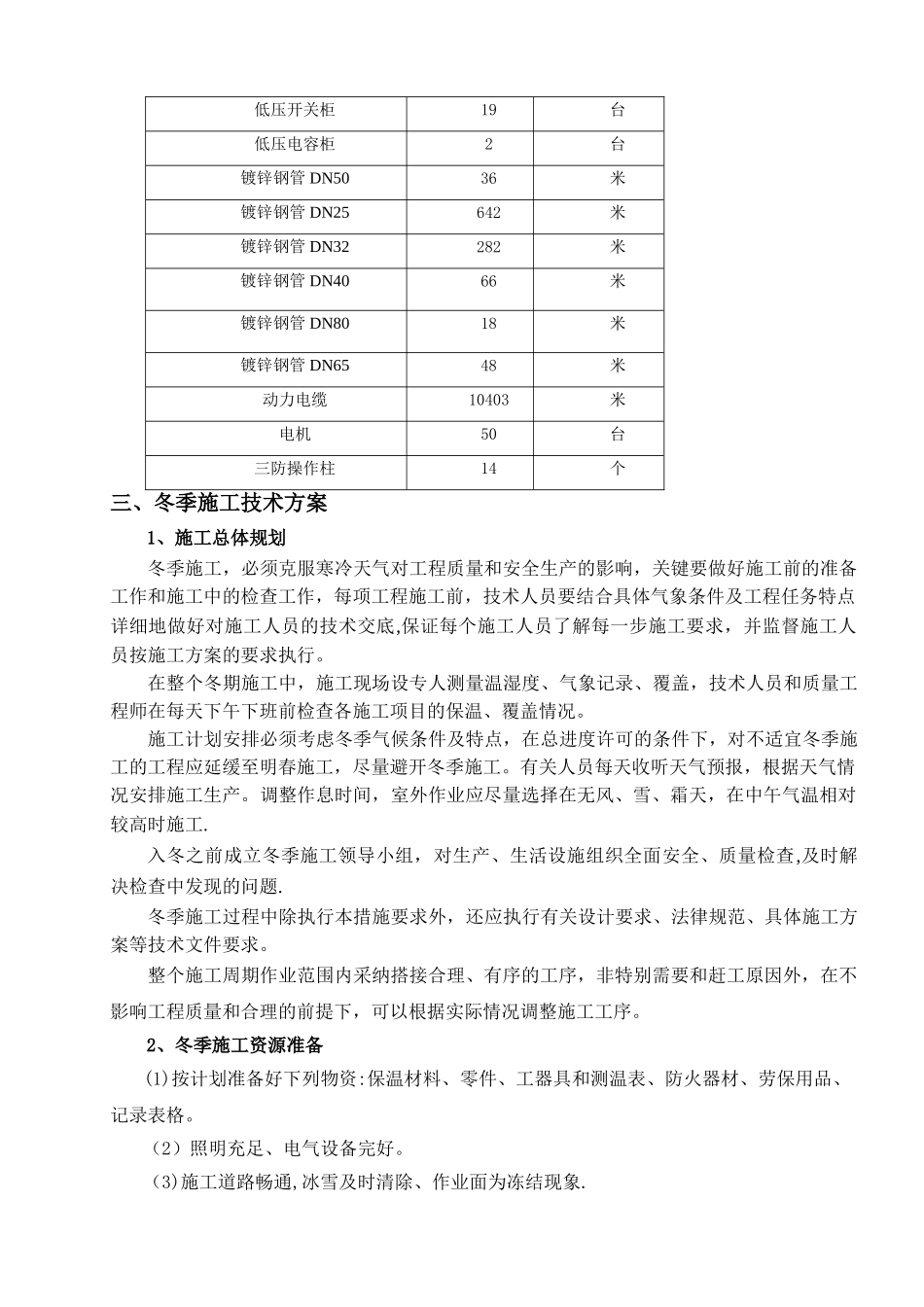

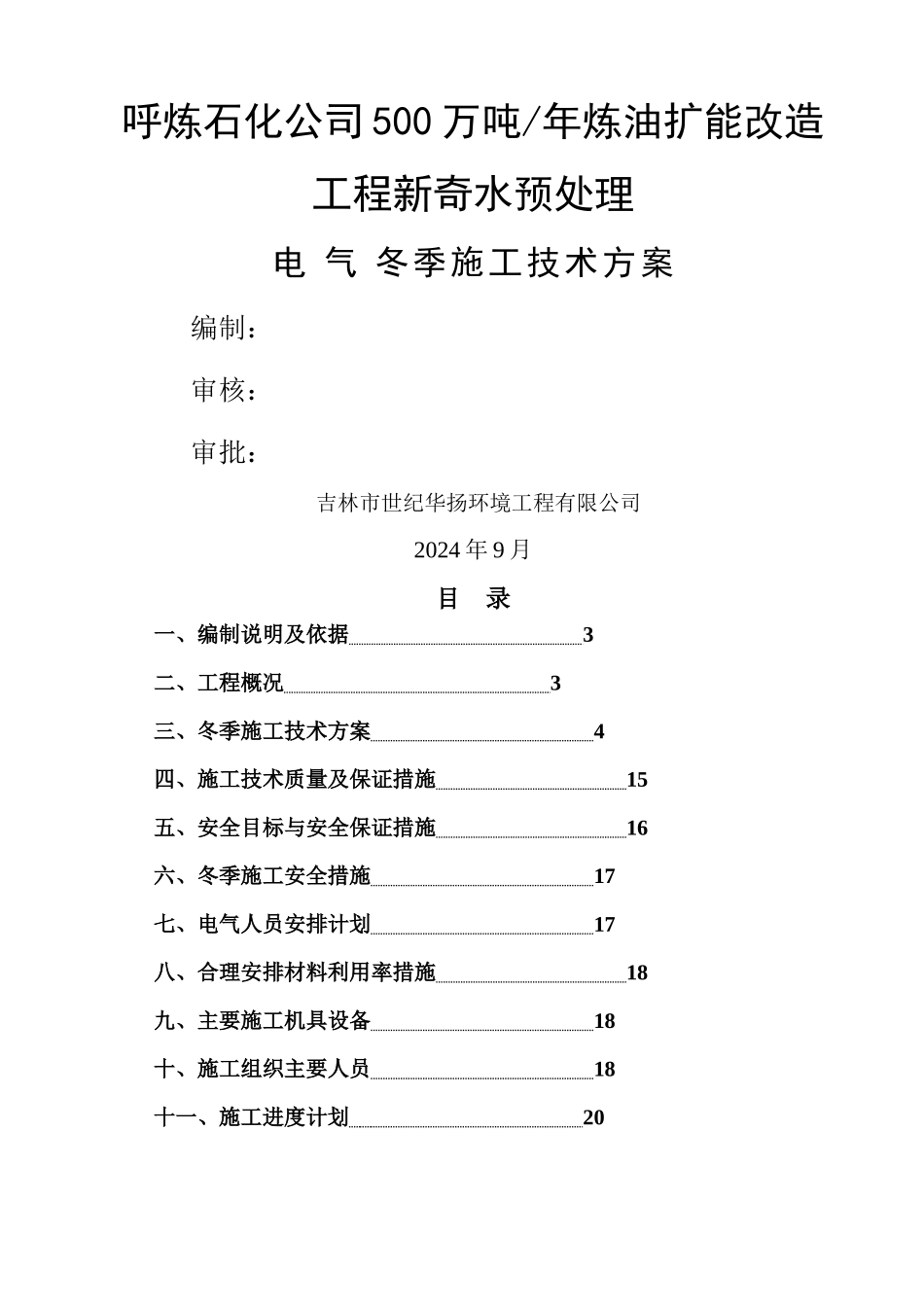

呼炼石化公司 500 万吨/年炼油扩能改造工程新奇水预处理电 气 冬季施工技术方案编制:审核:审批:吉林市世纪华扬环境工程有限公司2024 年 9 月目 录一、编制说明及依据 3二、工程概况 3三、冬季施工技术方案 4四、施工技术质量及保证措施 15五、安全目标与安全保证措施 16六、冬季施工安全措施 17七、电气人员安排计划 17八、合理安排材料利用率措施 18九、主要施工机具设备 18十、施工组织主要人员 18十一、施工进度计划 20一、编制说明及依据1、编制说明:本方案适用于我公司承建的 500 万吨/年炼油扩能改造工程,新奇水预处理设施电气设备安装工程施工

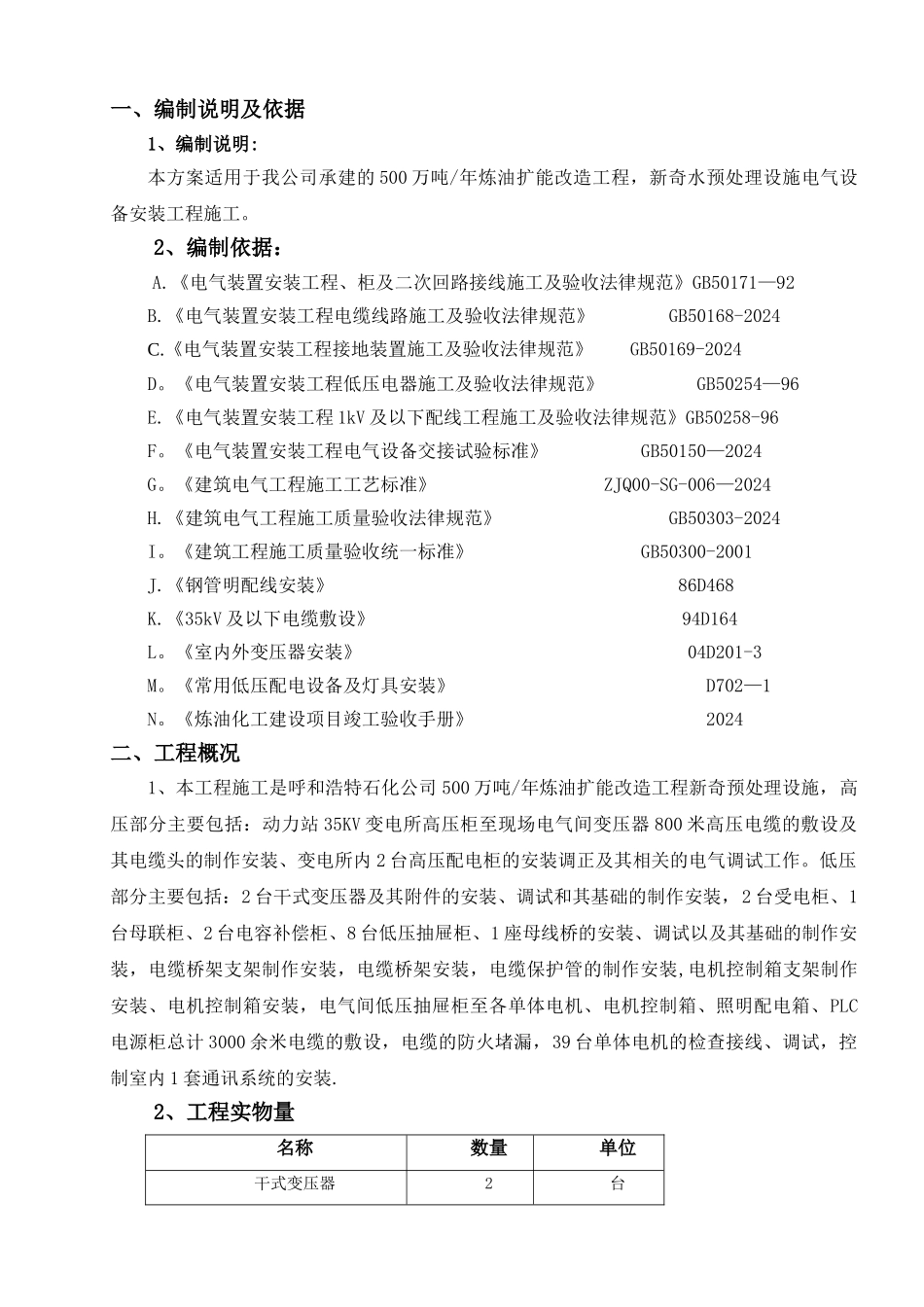

2、编制依据:A
《电气装置安装工程、柜及二次回路接线施工及验收法律规范》GB50171—92 B
《电气装置安装工程电缆线路施工及验收法律规范》 GB50168-2024C
《电气装置安装工程接地装置施工及验收法律规范》 GB50169-2024D
《电气装置安装工程低压电器施工及验收法律规范》 GB50254—96E
《电气装置安装工程 1kV 及以下配线工程施工及验收法律规范》GB50258-96F
《电气装置安装工程电气设备交接试验标准》 GB50150—2024G
《建筑电气工程施工工艺标准》 ZJQ00-SG-006—2024H
《建筑电气工程施工质量验收法律规范》 GB50303-2024I
《建筑工程施工质量验收统一标准》 GB50300-2001J
《钢管明配线安装》 86D468K
《35kV 及以下电缆敷设》 94D164L
《室内外变压器安装》 04D201-3M
《常用低压配电设备及灯具安装》 D702—1N
《炼油化工建设项目竣工验收手册》 2024二、工程概况1、本工程施工是呼和浩特石化公司 500 万吨/年炼油扩能改造工程新奇预处理设施,高压部分主要包括:动力站 35KV 变电所高
