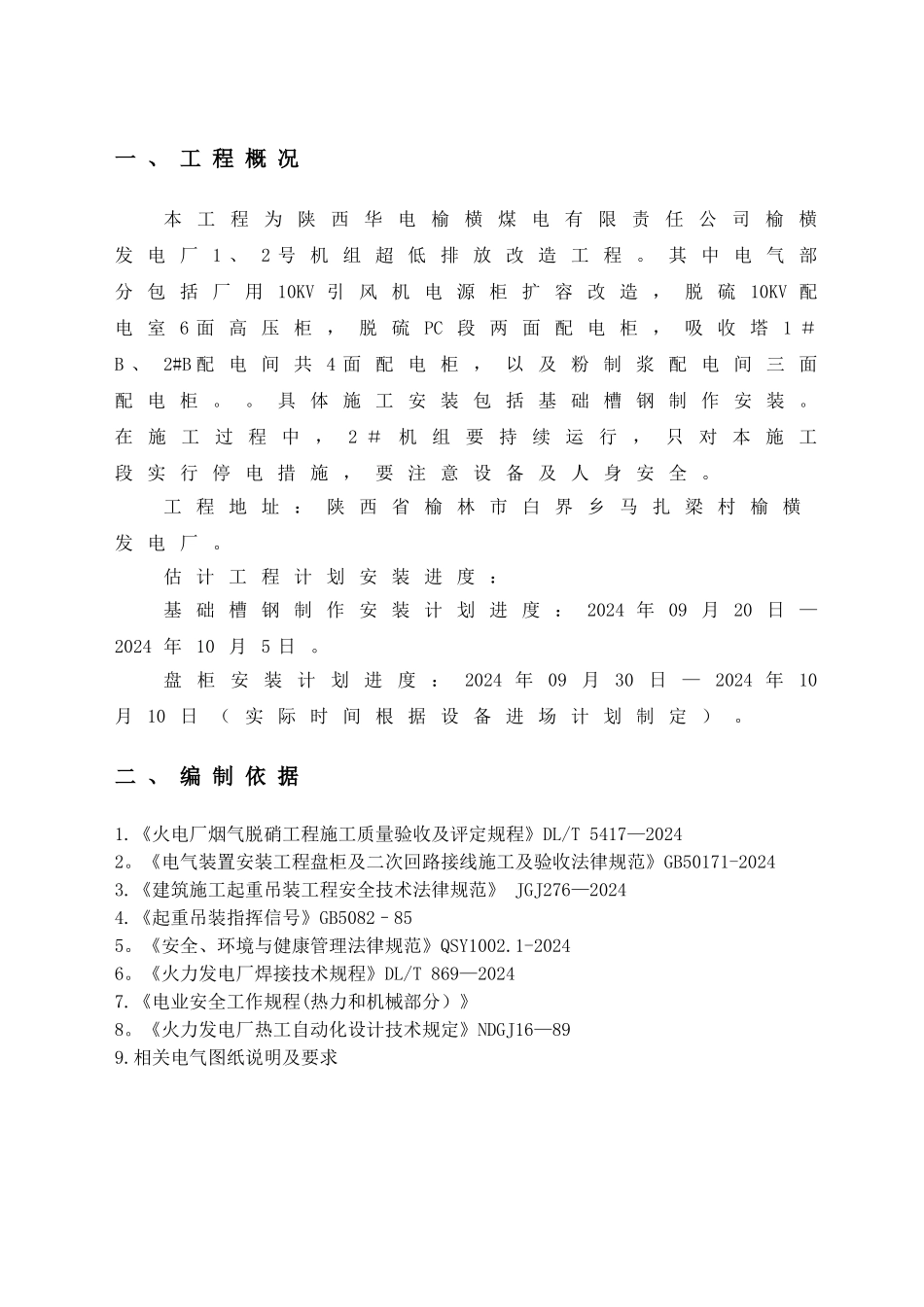

一 、 工 程 概 况本 工 程 为 陕 西 华 电 榆 横 煤 电 有 限 责 任 公 司 榆 横发 电 厂 1 、 2 号 机 组 超 低 排 放 改 造 工 程
其 中 电 气 部分 包 括 厂 用 10KV 引 风 机 电 源 柜 扩 容 改 造 , 脱 硫 10KV 配电 室 6 面 高 压 柜 , 脱 硫 PC 段 两 面 配 电 柜 , 吸 收 塔 1 #B 、 2#B 配 电 间 共 4 面 配 电 柜 , 以 及 粉 制 浆 配 电 间 三 面配 电 柜
具 体 施 工 安 装 包 括 基 础 槽 钢 制 作 安 装
在 施 工 过 程 中 , 2 # 机 组 要 持 续 运 行 , 只 对 本 施 工段 实 行 停 电 措 施 , 要 注 意 设 备 及 人 身 安 全
工 程 地 址 : 陕 西 省 榆 林 市 白 界 乡 马 扎 梁 村 榆 横发 电 厂
估 计 工 程 计 划 安 装 进 度 :基 础 槽 钢 制 作 安 装 计 划 进 度 : 2024 年 09 月 20 日 —2024 年 10 月 5 日
盘 柜 安 装 计 划 进 度 :2024 年 09 月 30 日 —2024 年 10月 10 日 ( 实 际 时 间 根 据 设 备 进 场 计 划 制 定 )
二 、 编 制 依 据1
《火电厂烟气脱硝工程施工质量验收及评定规程》DL/T 5417—2024 2
《电气装置安装工程盘柜及二次回路接线施工及验收法律规范》GB50171-20243
《建筑施工起重吊装工程安全技术法律规范》 JGJ276—20244
《起重吊装指挥信号》GB5082–855
《安全、环境与健康管理法律规范》QSY1002
1-2024 6
《火力发电厂焊接技术规程》DL/T 869—20247
《电业安全工作规程(热力和机械部分)》8
