南回风临时皮带机安装安全技术措施 二○一三年二月三日南回风临时皮带机安装安全技术措施审批表姓名职务会审意见皮带机安装措施安全技术措施1

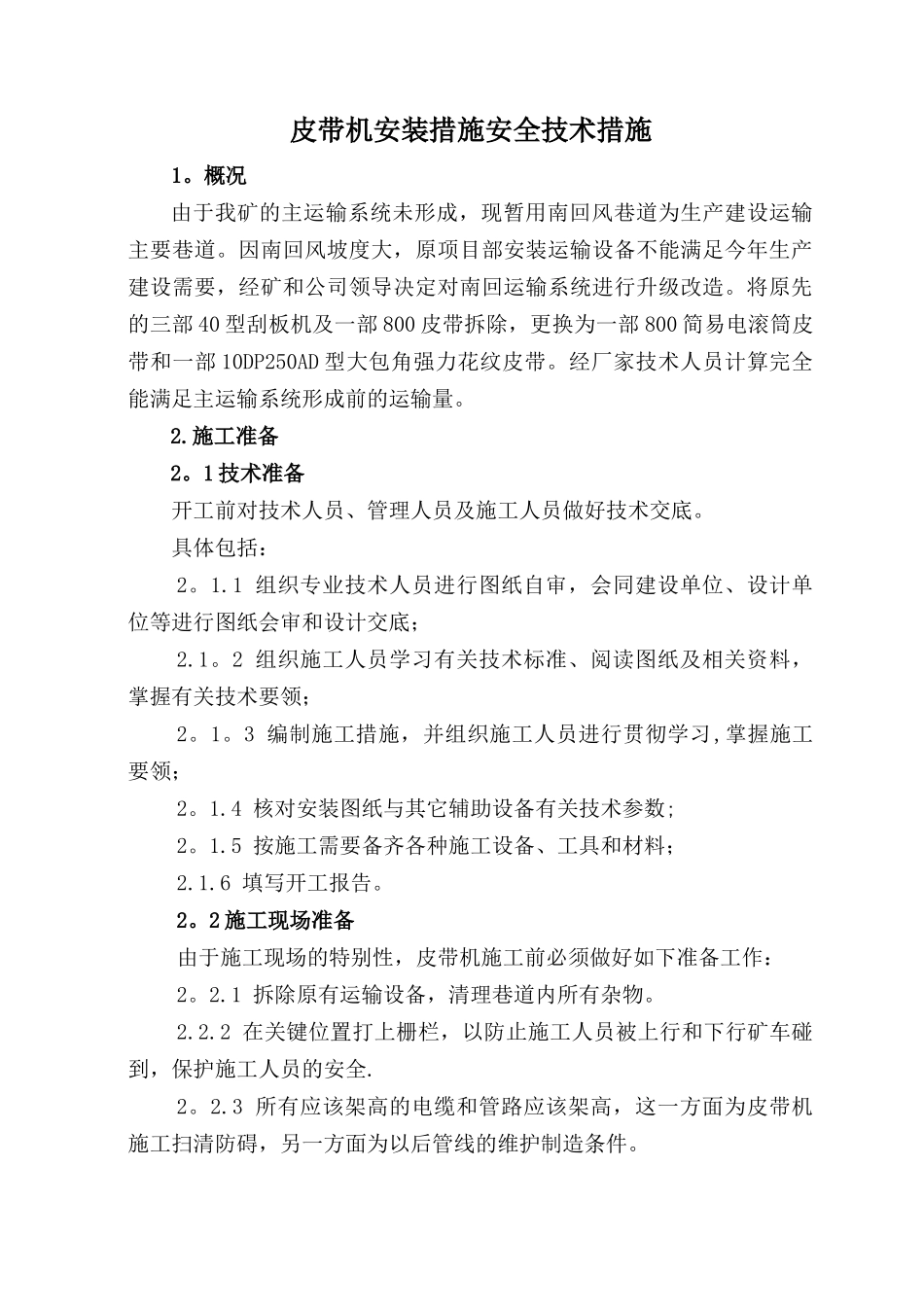

概况由于我矿的主运输系统未形成,现暂用南回风巷道为生产建设运输主要巷道
因南回风坡度大,原项目部安装运输设备不能满足今年生产建设需要,经矿和公司领导决定对南回运输系统进行升级改造
将原先的三部 40 型刮板机及一部 800 皮带拆除,更换为一部 800 简易电滚筒皮带和一部 10DP250AD 型大包角强力花纹皮带
经厂家技术人员计算完全能满足主运输系统形成前的运输量
1 技术准备开工前对技术人员、管理人员及施工人员做好技术交底
具体包括:2
1 组织专业技术人员进行图纸自审,会同建设单位、设计单位等进行图纸会审和设计交底;2
2 组织施工人员学习有关技术标准、阅读图纸及相关资料,掌握有关技术要领;2
3 编制施工措施,并组织施工人员进行贯彻学习,掌握施工要领;2
4 核对安装图纸与其它辅助设备有关技术参数;2
5 按施工需要备齐各种施工设备、工具和材料;2
6 填写开工报告
2 施工现场准备由于施工现场的特别性,皮带机施工前必须做好如下准备工作:2
1 拆除原有运输设备,清理巷道内所有杂物
2 在关键位置打上栅栏,以防止施工人员被上行和下行矿车碰到,保护施工人员的安全
3 所有应该架高的电缆和管路应该架高,这一方面为皮带机施工扫清防碍,另一方面为以后管线的维护制造条件
4 在机头机尾处需要起吊重物的地段顶板上打锚索用以起吊设备
3 设备、材料落实皮带机施工前,做好施工用的设备、工具、材料的准备工作,完成对施工设备、机具、材料的检验、计量、检测器具和试验仪器的校验
这些准备工件是做好安装工程的前提,任何一项准备不当,供应脱节,都会造成停工待料,影响工期
3 施工方案
