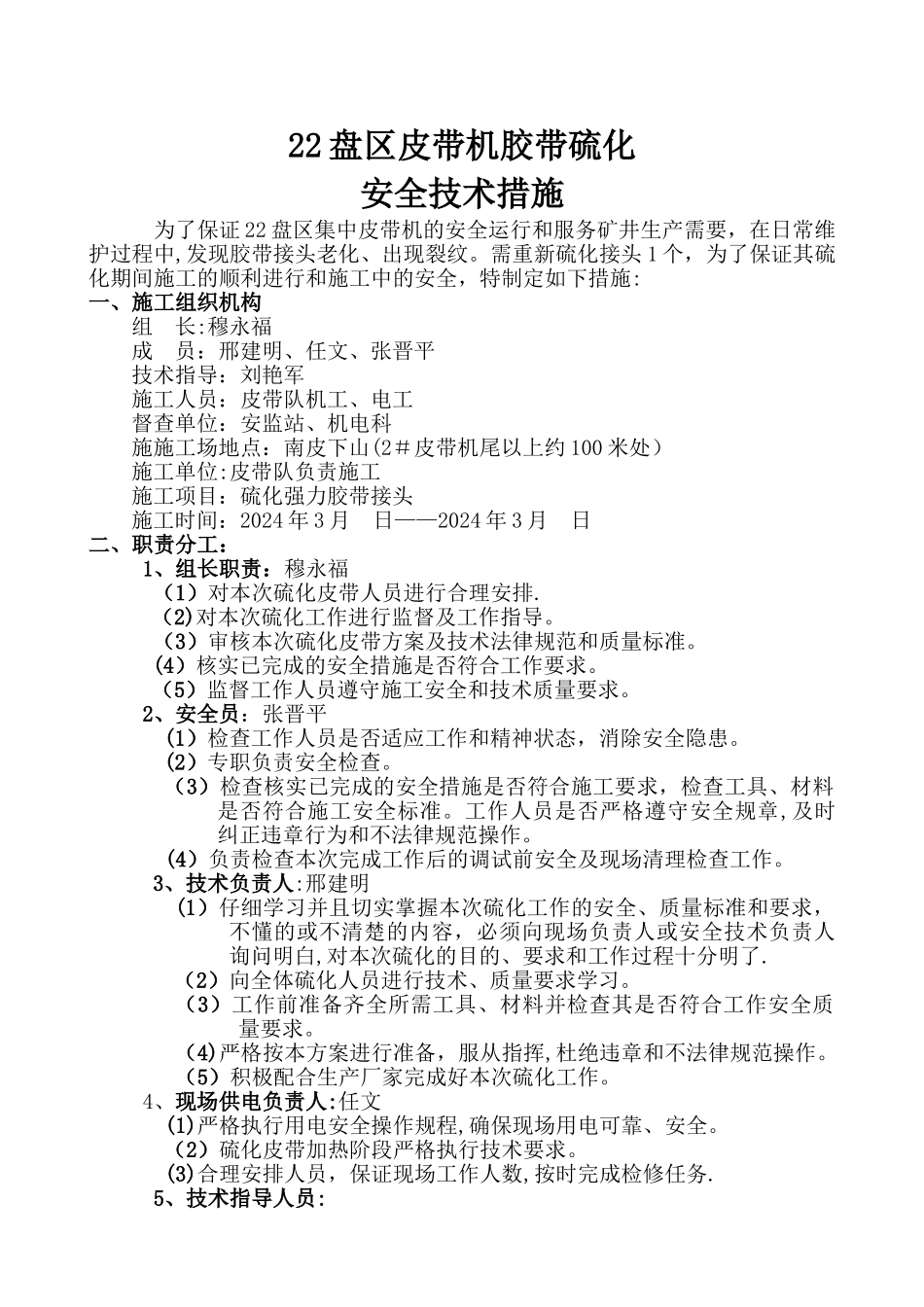

22 盘区皮带机胶带硫化安全技术措施 为了保证 22 盘区集中皮带机的安全运行和服务矿井生产需要,在日常维护过程中,发现胶带接头老化、出现裂纹
需重新硫化接头 1 个,为了保证其硫化期间施工的顺利进行和施工中的安全,特制定如下措施: 一、施工组织机构组 长:穆永福成 员:邢建明、任文、张晋平技术指导:刘艳军施工人员:皮带队机工、电工督查单位:安监站、机电科施施工场地点:南皮下山(2#皮带机尾以上约 100 米处)施工单位:皮带队负责施工施工项目:硫化强力胶带接头施工时间:2024 年 3 月 日——2024 年 3 月 日二、职责分工:1、组长职责:穆永福(1)对本次硫化皮带人员进行合理安排
(2)对本次硫化工作进行监督及工作指导
(3)审核本次硫化皮带方案及技术法律规范和质量标准
(4)核实已完成的安全措施是否符合工作要求
(5)监督工作人员遵守施工安全和技术质量要求
2、安全员:张晋平(1)检查工作人员是否适应工作和精神状态,消除安全隐患
(2)专职负责安全检查
(3)检查核实已完成的安全措施是否符合施工要求,检查工具、材料是否符合施工安全标准
工作人员是否严格遵守安全规章,及时纠正违章行为和不法律规范操作
(4)负责检查本次完成工作后的调试前安全及现场清理检查工作
3、技术负责人:邢建明(1)仔细学习并且切实掌握本次硫化工作的安全、质量标准和要求,不懂的或不清楚的内容,必须向现场负责人或安全技术负责人询问明白,对本次硫化的目的、要求和工作过程十分明了
(2)向全体硫化人员进行技术、质量要求学习
(3)工作前准备齐全所需工具、材料并检查其是否符合工作安全质量要求
(4)严格按本方案进行准备,服从指挥,杜绝违章和不法律规范操作
(5)积极配合生产厂家完成好本次硫化工作
4、现场供电负责人:任文(1)严格执行用电安全操作规程,确保现场用电可靠、安全

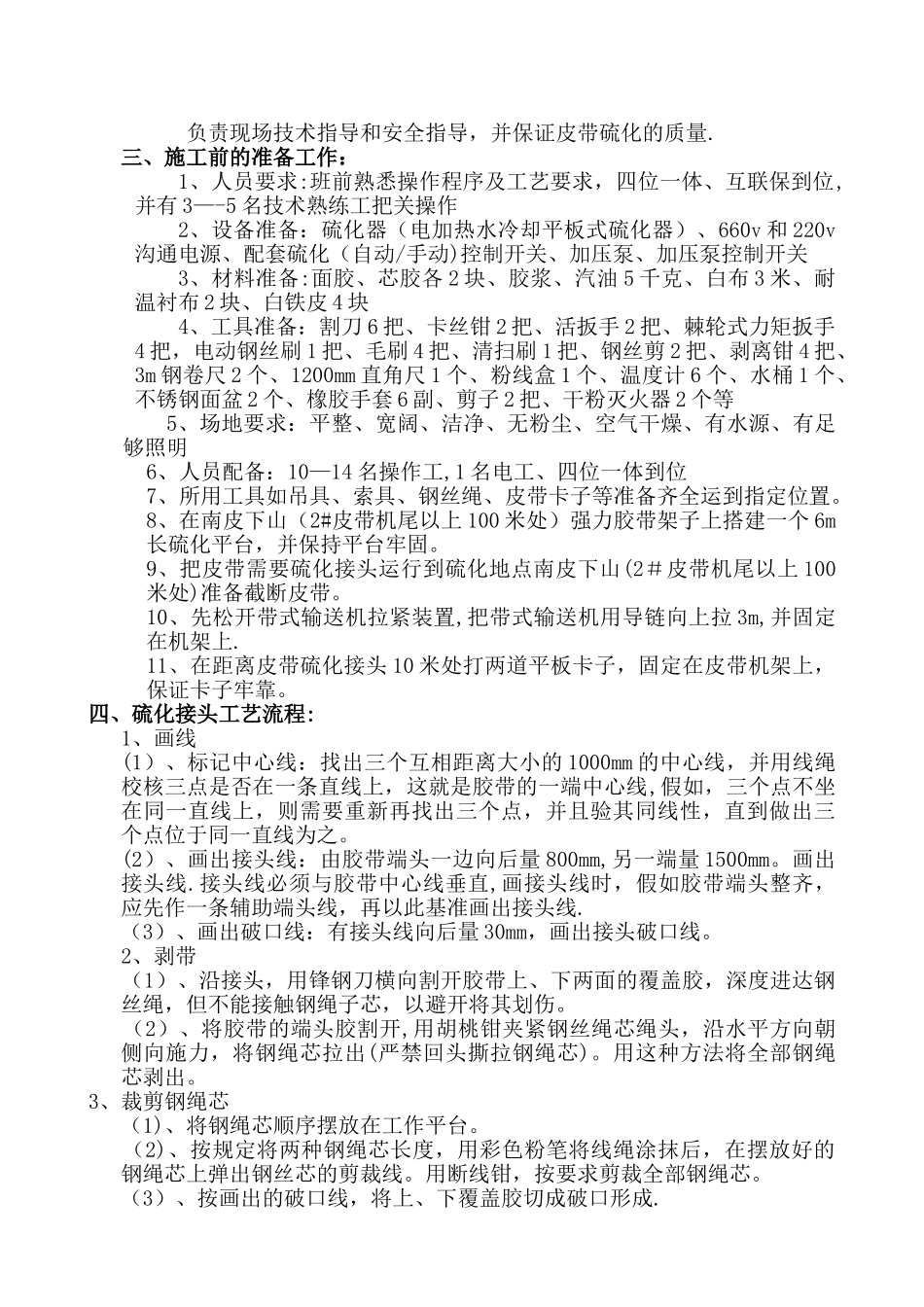

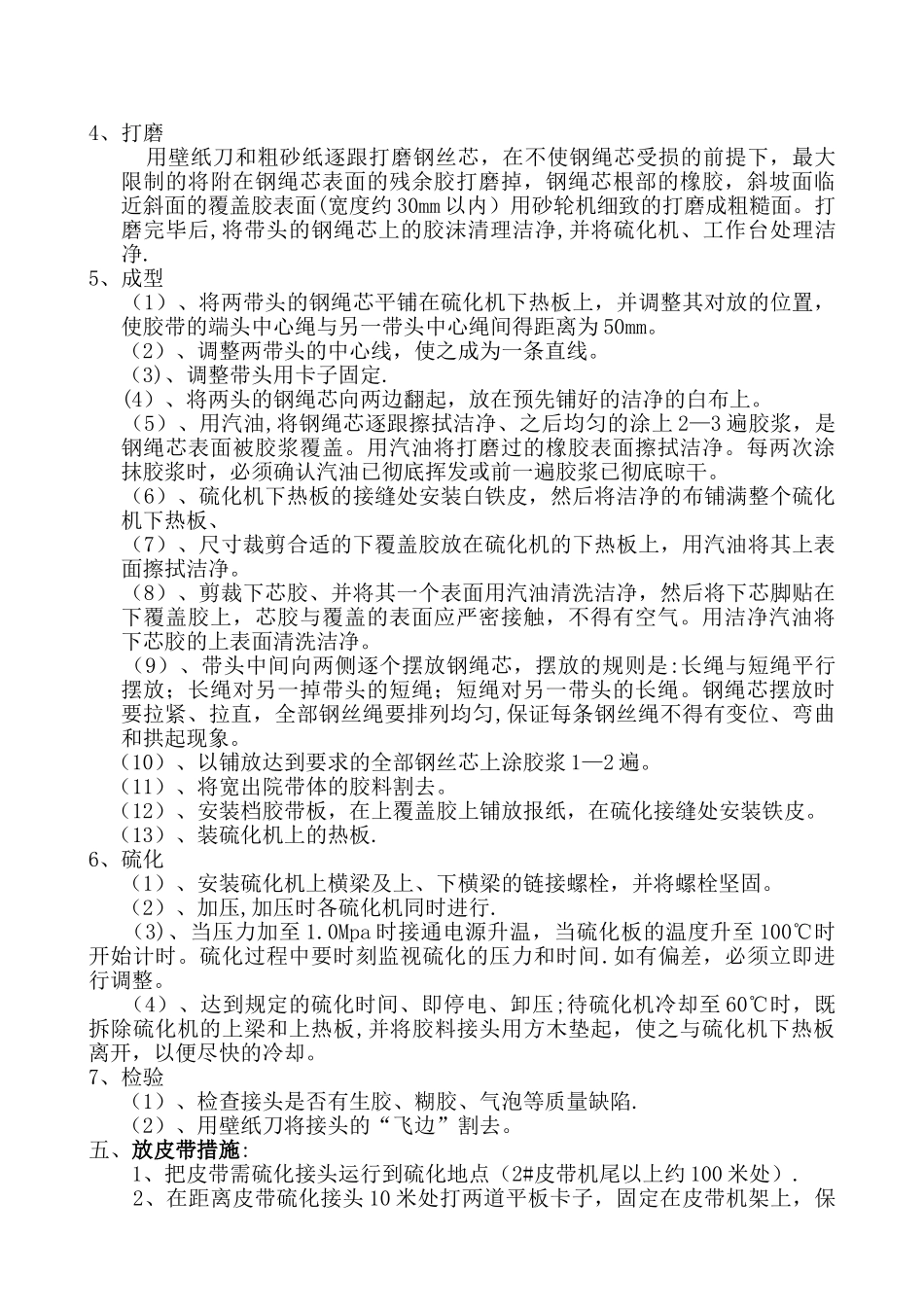

(2)硫化皮带加热阶段严
