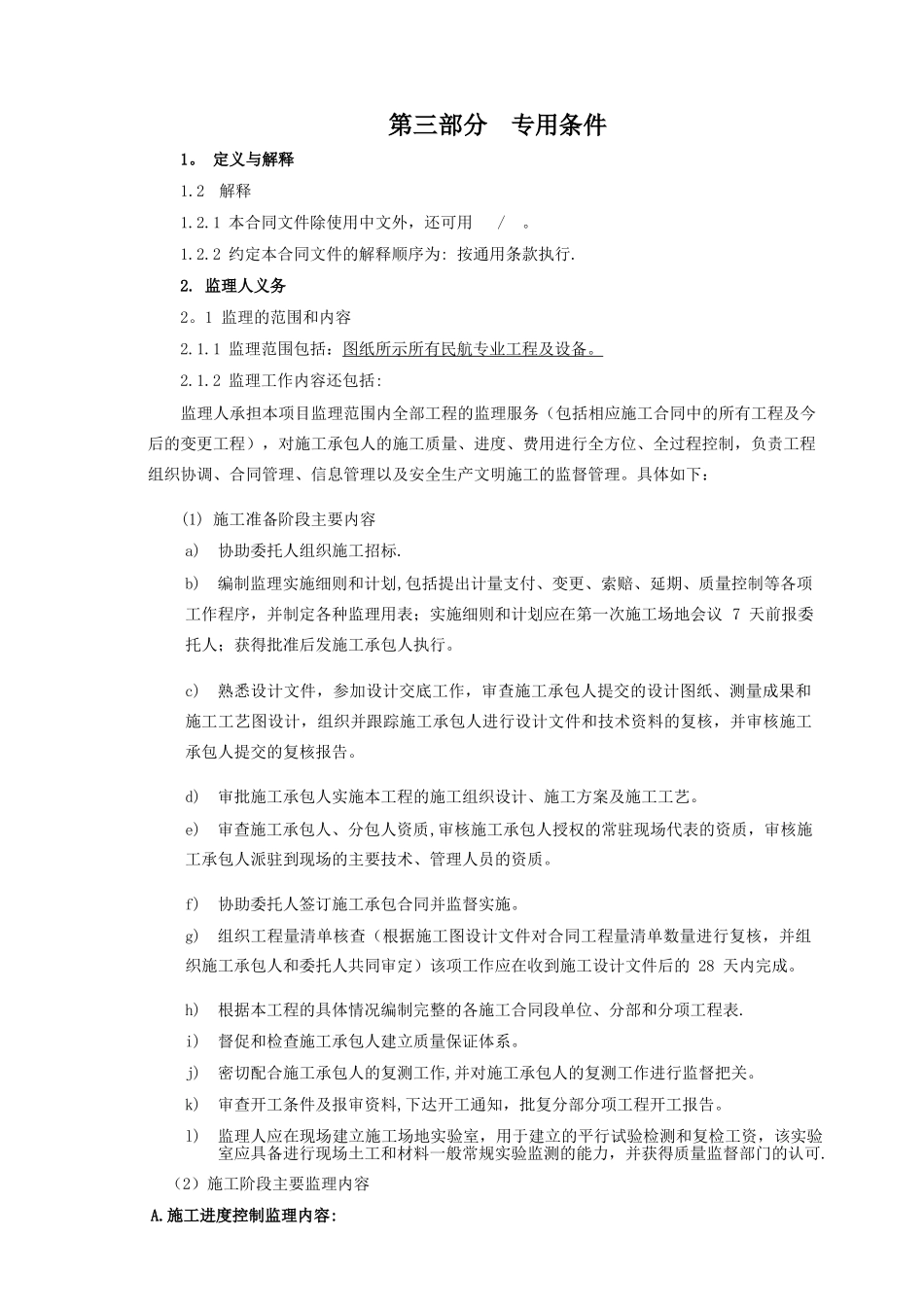

第三部分专用条件1
定义与解释1
1 本合同文件除使用中文外,还可用 /
2 约定本合同文件的解释顺序为: 按通用条款执行
监理人义务2
1 监理的范围和内容2
1 监理范围包括:图纸所示所有民航专业工程及设备
2 监理工作内容还包括:监理人承担本项目监理范围内全部工程的监理服务(包括相应施工合同中的所有工程及今后的变更工程),对施工承包人的施工质量、进度、费用进行全方位、全过程控制,负责工程组织协调、合同管理、信息管理以及安全生产文明施工的监督管理
具体如下:(1) 施工准备阶段主要内容a)协助委托人组织施工招标
b)编制监理实施细则和计划,包括提出计量支付、变更、索赔、延期、质量控制等各项工作程序,并制定各种监理用表;实施细则和计划应在第一次施工场地会议 7 天前报委托人;获得批准后发施工承包人执行
c)熟悉设计文件,参加设计交底工作,审查施工承包人提交的设计图纸、测量成果和施工工艺图设计,组织并跟踪施工承包人进行设计文件和技术资料的复核,并审核施工承包人提交的复核报告
d)审批施工承包人实施本工程的施工组织设计、施工方案及施工工艺
e)审查施工承包人、分包人资质,审核施工承包人授权的常驻现场代表的资质,审核施工承包人派驻到现场的主要技术、管理人员的资质
f)协助委托人签订施工承包合同并监督实施
g)组织工程量清单核查(根据施工图设计文件对合同工程量清单数量进行复核,并组织施工承包人和委托人共同审定)该项工作应在收到施工设计文件后的 28 天内完成
h)根据本工程的具体情况编制完整的各施工合同段单位、分部和分项工程表
i)督促和检查施工承包人建立质量保证体系
j)密切配合施工承包人的复测工作,并对施工承包人的复测工作进行监督把关
k)审查开工条件及报审资料,下达开工通知,批复分部分项工程开工报告
l)监理人应在现场建立施工场地
