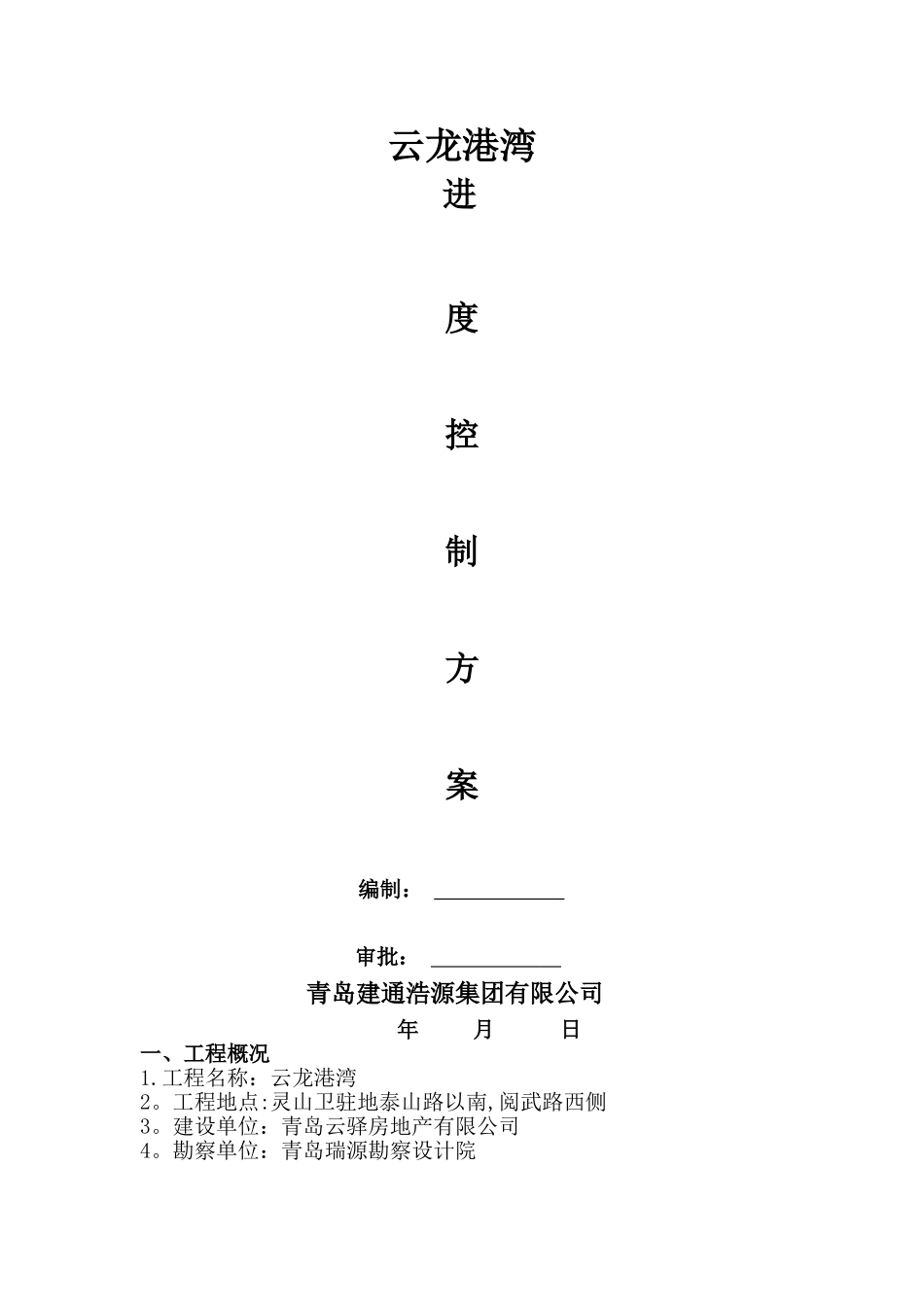

云龙港湾 进度控制方案编制: 审批: 青岛建通浩源集团有限公司 年 月 日一、工程概况1
工程名称:云龙港湾2
工程地点:灵山卫驻地泰山路以南,阅武路西侧3
建设单位:青岛云驿房地产有限公司4
勘察单位:青岛瑞源勘察设计院5
设计单位:青岛腾远设计事务所有限公司6
施工单位:青岛莱西建筑总公司7
监理单位:青岛建通浩源集团有限公司二、工程类别及合同要求 总建筑面积 136587
66 平方米,其中商业楼 42544
66 平方米,住宅 94043 平方米
地上建筑面积 99936
15 平方米,地下车库36651
51 平方米
共 7 栋 3 层企业会所,1 栋办公楼,2 栋多层居民住宅,5 栋高层居民住宅
地下负一层均为连体组合车库
其中 1#-—4#、6#-—8#企业会所为 3 层,高度 14
2 米;5#办公楼为 21层,高度 77
0 米;9#——10#住宅楼为 6 层,高度 18
6 米;11#—-12#住宅楼为 18 层,高度 54
0 米;13#、15#住宅楼为 26 层,高度 75
4 米;14#住宅楼为 28 层,高度 84
0 米;地下室为地下一层
三、工程进度控制的基本程序 否 四、进度控制方案的编制 1
编制进度控制方案的第一步工作就是,熟悉设计图纸和施工现场情况,审核施工单位的施工进度计划体系,包括工程总进度计划(网络图和横道图)、劳动力计划、材料计划、机械进场计划及资金使用计划等等
进度计划的审查需要重点考虑以下方面内容: 1

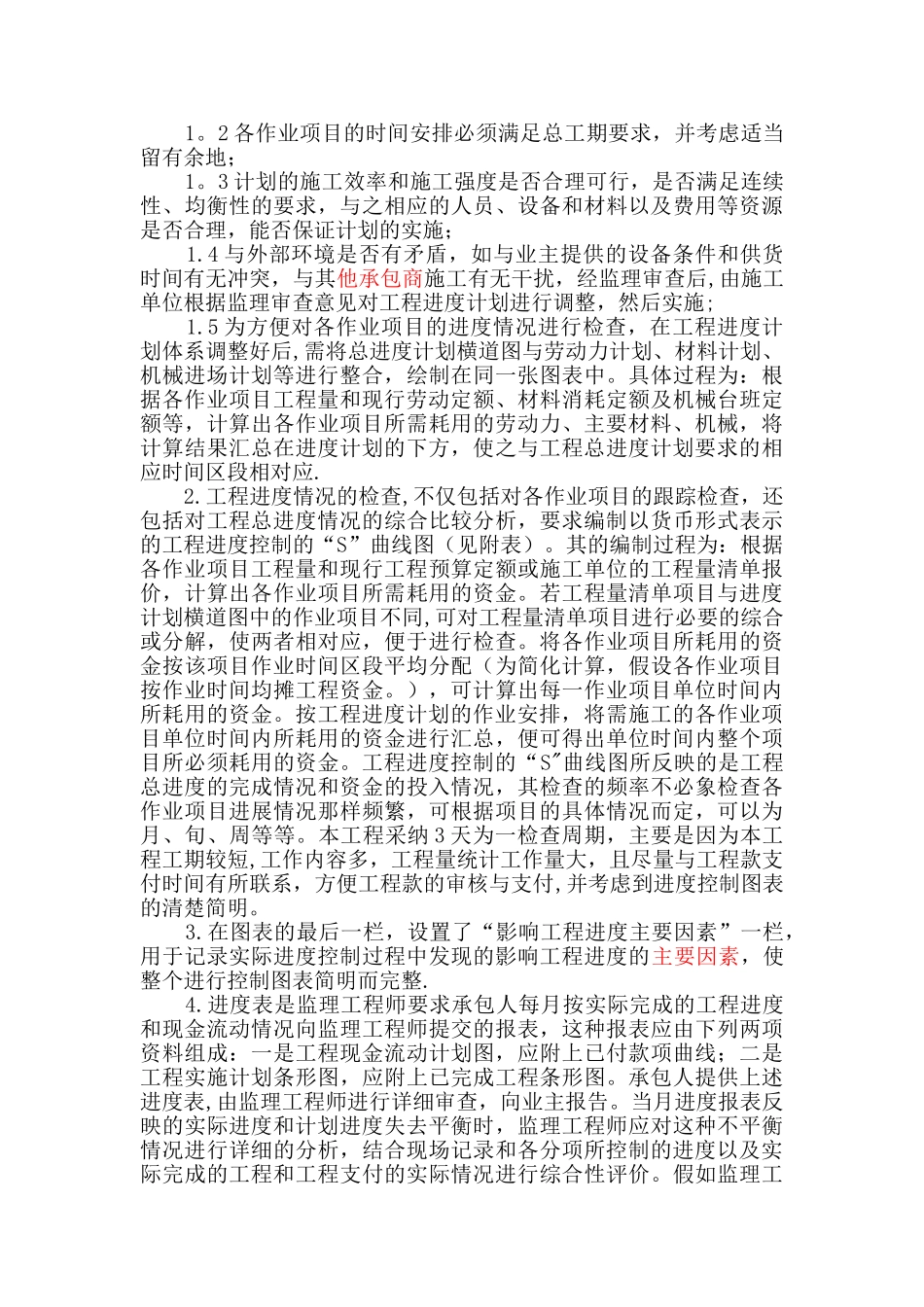

1 审查作业项目是否齐全、有无漏项;各作业项目的工程量是否准确;(2)各作业项目的逻辑关系是否正确、搭接是否合理,是否符合施工程序,并根据网络图找出进度计划的关键线路;承包单位编制施工总进度计划填写《施工进度计划报审表》总监理工程师审批 承包单位编制年、季、月进度计划填写《施工进度计划报审表》注:如总进度计划为施工组织设计
