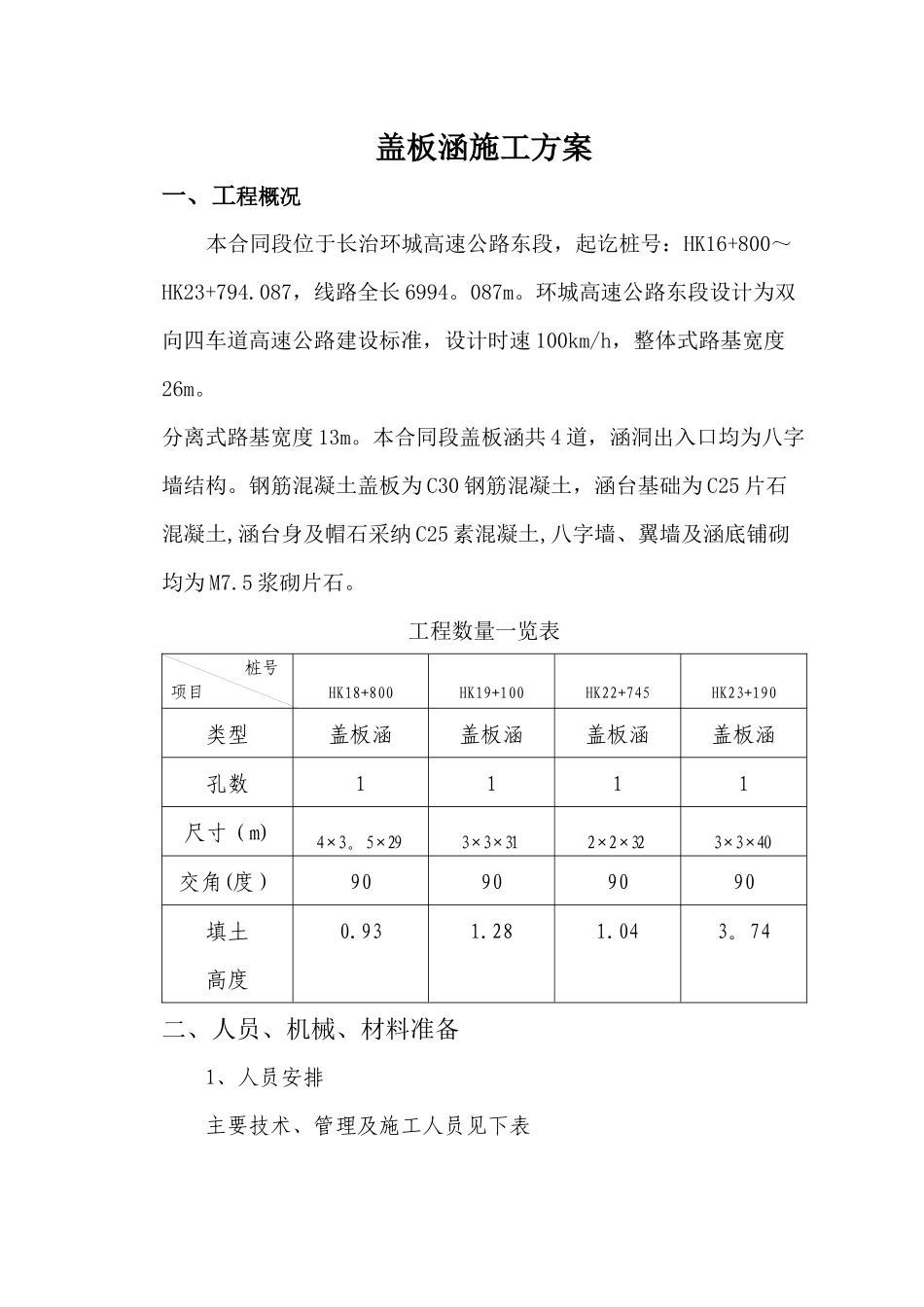

盖板涵施工方案一、工程概况本合同段位于长治环城高速公路东段,起讫桩号:HK16+800~HK23+794
087,线路全长 6994
环城高速公路东段设计为双向四车道高速公路建设标准,设计时速 100km/h,整体式路基宽度26m
分离式路基宽度 13m
本合同段盖板涵共 4 道,涵洞出入口均为八字墙结构
钢筋混凝土盖板为 C30 钢筋混凝土,涵台基础为 C25 片石混凝土,涵台身及帽石采纳 C25 素混凝土,八字墙、翼墙及涵底铺砌均为 M7
5 浆砌片石
工程数量一览表 桩号项目HK18+800HK19+100HK22+745HK23+190类型盖板涵盖板涵盖板涵盖板涵孔数1111尺寸(m)4×3

5×293×3×312×2×323×3×40交角(度)90909090填土高度0

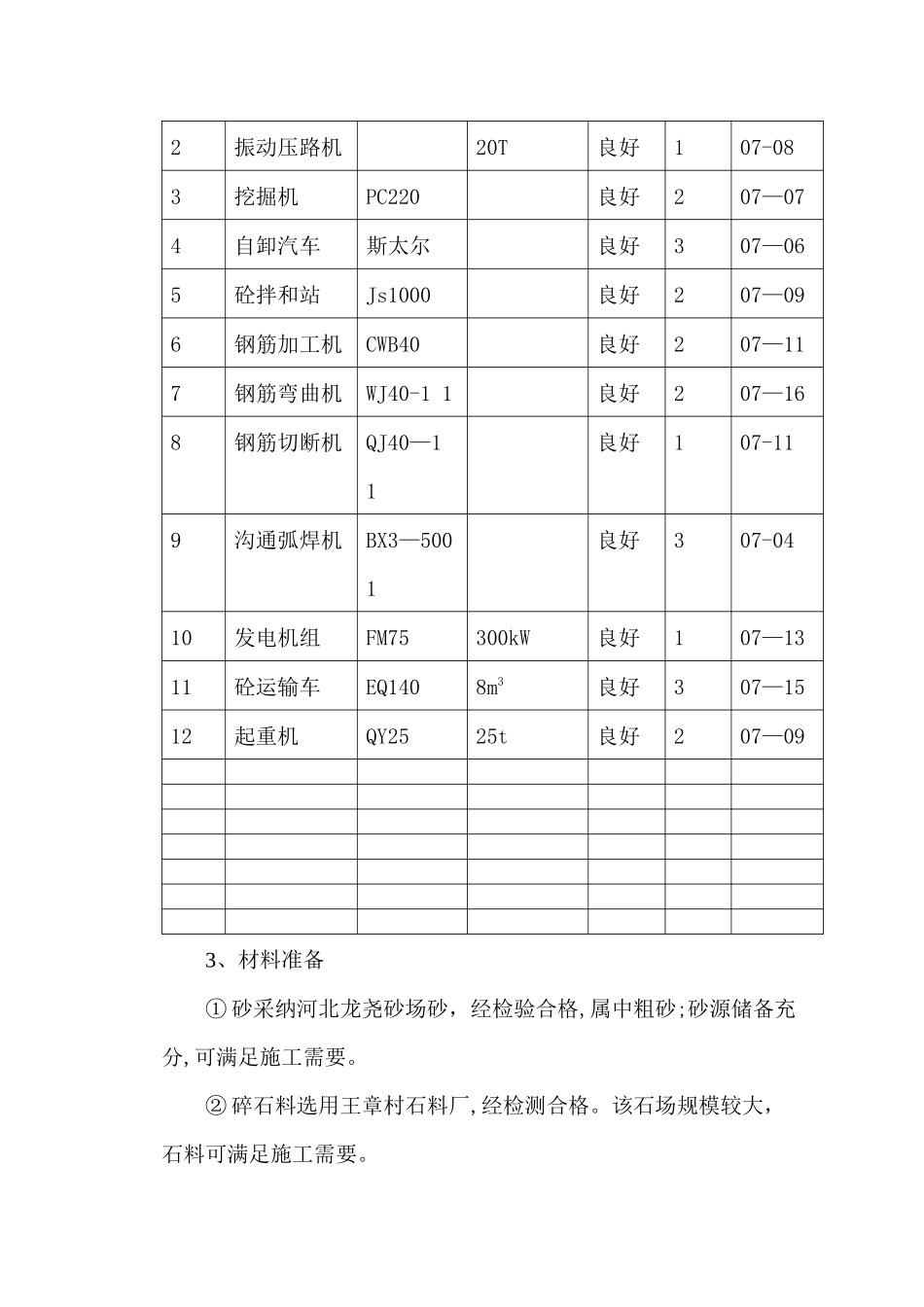

74二、人员、机械、材料准备1、人员安排主要技术、管理及施工人员见下表主要技术、管理人员表序号姓名职务资质1李世军项目经理高级工程师2罗映军项目副经理兼现场负责人工程师3邵江飞项目副经理兼安质负责人工程师4孙 静项目总工工程师5魏文涛项目副总工工程师6袁永燕试验负责人工程师7姜 斌测量负责人工程师8冯 勇安全员工程师9蒲明军现场技术主管工程师10王住刚现场技术主管工程师11冯家鑫现场技术员工程师12马 录现场技术员工程师13徐腾飞现场技术员助工14吴启超现场安全员助工15陈 剑现场安全员助工2、施工机械准备主要施工机械一览表序号名称型号尺寸及功能状况数量进场日期1推土机宣工 180135KW良好207—062振动压路机20T良好107-083挖掘机PC220良好207—074自卸汽车斯太尔 良好307—065砼拌和站Js1000良好207—096钢筋加工机CWB40良好207—117钢筋弯曲机WJ40-1 1良好207—168钢筋切断机QJ40—1 1良好107-
