建筑外墙干挂石材专项施工方案编制: 复核: 审批: 外墙干挂石材专项施工方案一、 编制依据:本施工方案根据:工程合同、设计图纸、国家和地方施工技术法律规范、规程及操作规程等资料编制
1、由福建建工集团总公司提供的设计图纸;2、《建筑装饰工程质量验收规程》GB50210—2001;3、《金属与石材幕墙工程技术法律规范》JGJ133—2001;4、《建筑装饰工程质量验收规程》GB50210-2001;二、 工程概况:方案为中庚海德公园房屋外墙装修(干挂石材幕墙)施工方案,石材幕墙高度为 11
8m ,框架结构,外墙体为轻质加气混凝土砌块
外墙保温采纳30mm 厚挤塑聚苯板
三、 干挂石材施工工艺流程 基层处理→墙面分格放线→钢架制作→防锈防腐→钢架校正→钢架固定→检验分格、平整度和牢固性→选择石材→开料→挑色编号→石材干挂→填嵌密封条→打胶密封(勾缝剂)→墙面清理→检验
四、 主要施工工艺施工方案 1、基层处理 对比骨架的设计分割尺寸,检查主体结构的质量是否符合要求,主体结构的质量是否符合要求,主体结构质量对骨架的位置影响较大,且直接影响到干挂石材的分割尺寸
墙面的垂直水平位置
对主体结构的孔洞及表面的缺陷也应仔细处理

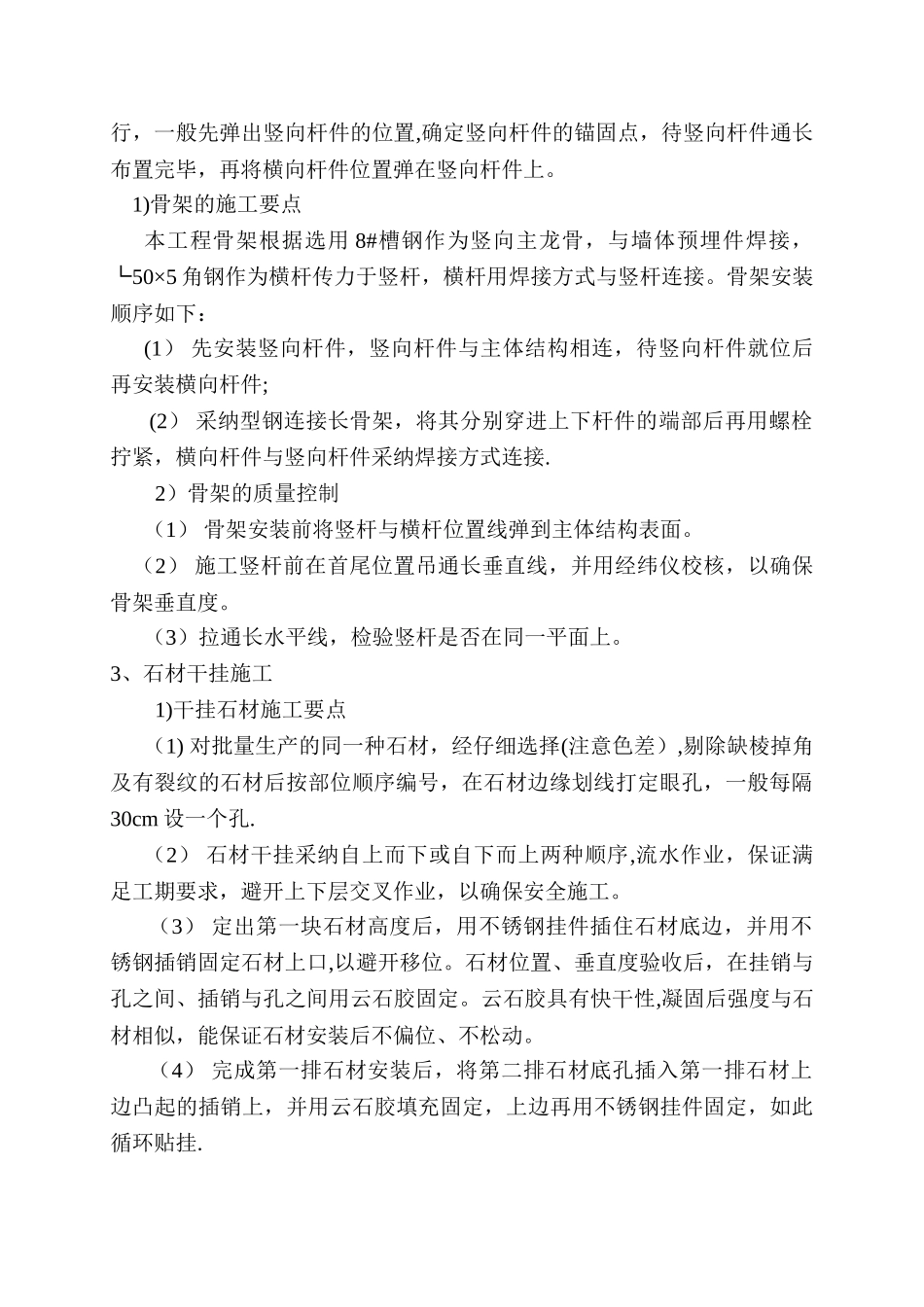

2、墙面分格放线安装骨架 放线是将骨架的位置弹线到主体结构上,放线工作根据轨线及标高点进行,一般先弹出竖向杆件的位置,确定竖向杆件的锚固点,待竖向杆件通长布置完毕,再将横向杆件位置弹在竖向杆件上
1)骨架的施工要点本工程骨架根据选用 8#槽钢作为竖向主龙骨,与墙体预埋件焊接,└50×5 角钢作为横杆传力于竖杆,横杆用焊接方式与竖杆连接
骨架安装顺序如下:(1) 先安装竖向杆件,竖向杆件与主体结构相连,待竖向杆件就位后再安装横向杆件; (2) 采纳型钢连接长骨架,将其分别穿进上下杆件的端部后再用螺栓拧紧,横向杆件与竖向杆件采纳焊接方式连接
2)骨架的质量控制
