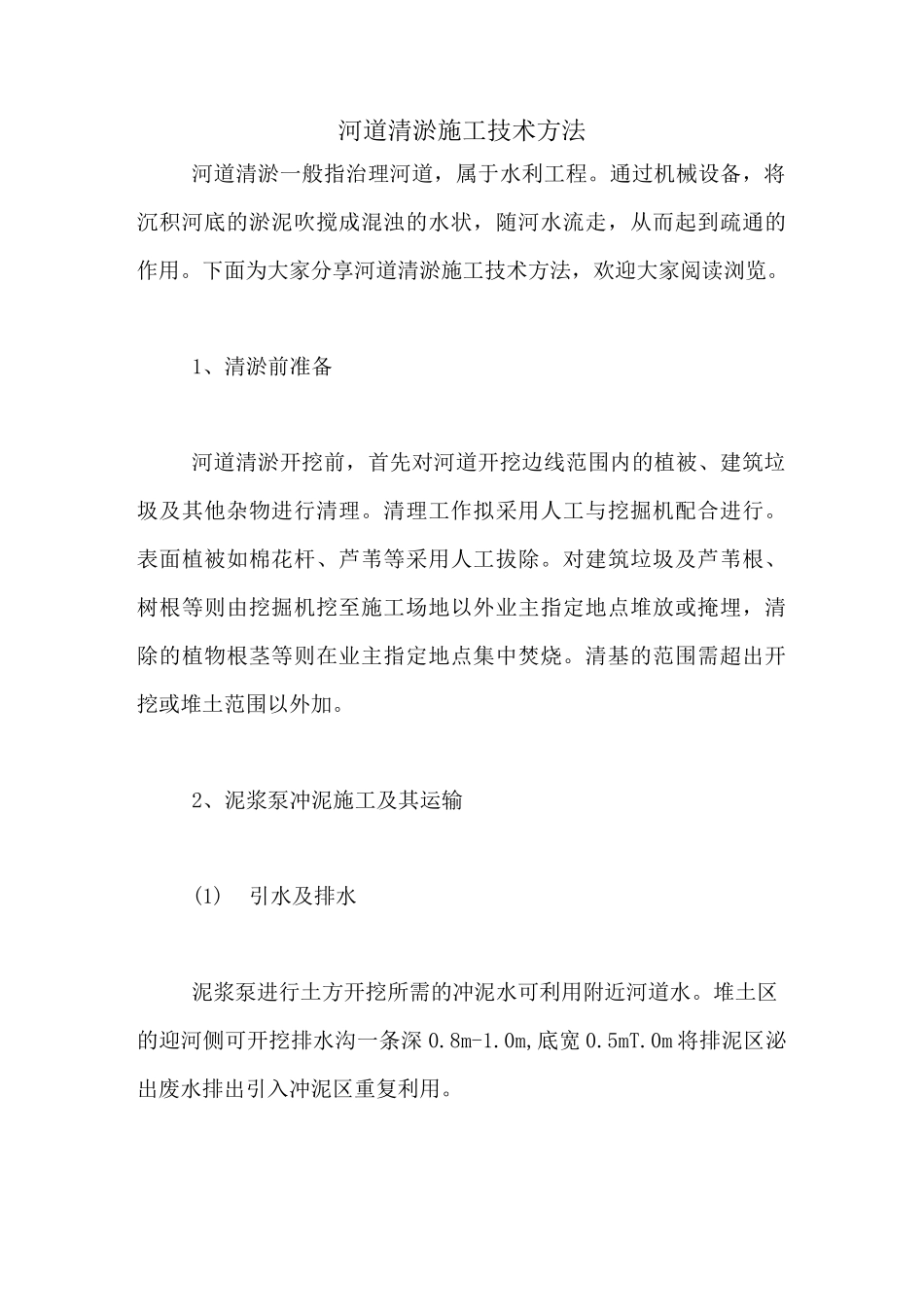

河道清淤施工技术方法河道清淤一般指治理河道,属于水利工程
通过机械设备,将沉积河底的淤泥吹搅成混浊的水状,随河水流走,从而起到疏通的作用
下面为大家分享河道清淤施工技术方法,欢迎大家阅读浏览
1、清淤前准备河道清淤开挖前,首先对河道开挖边线范围内的植被、建筑垃圾及其他杂物进行清理
清理工作拟采用人工与挖掘机配合进行
表面植被如棉花杆、芦苇等采用人工拔除
对建筑垃圾及芦苇根、树根等则由挖掘机挖至施工场地以外业主指定地点堆放或掩埋,清除的植物根茎等则在业主指定地点集中焚烧
清基的范围需超出开挖或堆土范围以外加

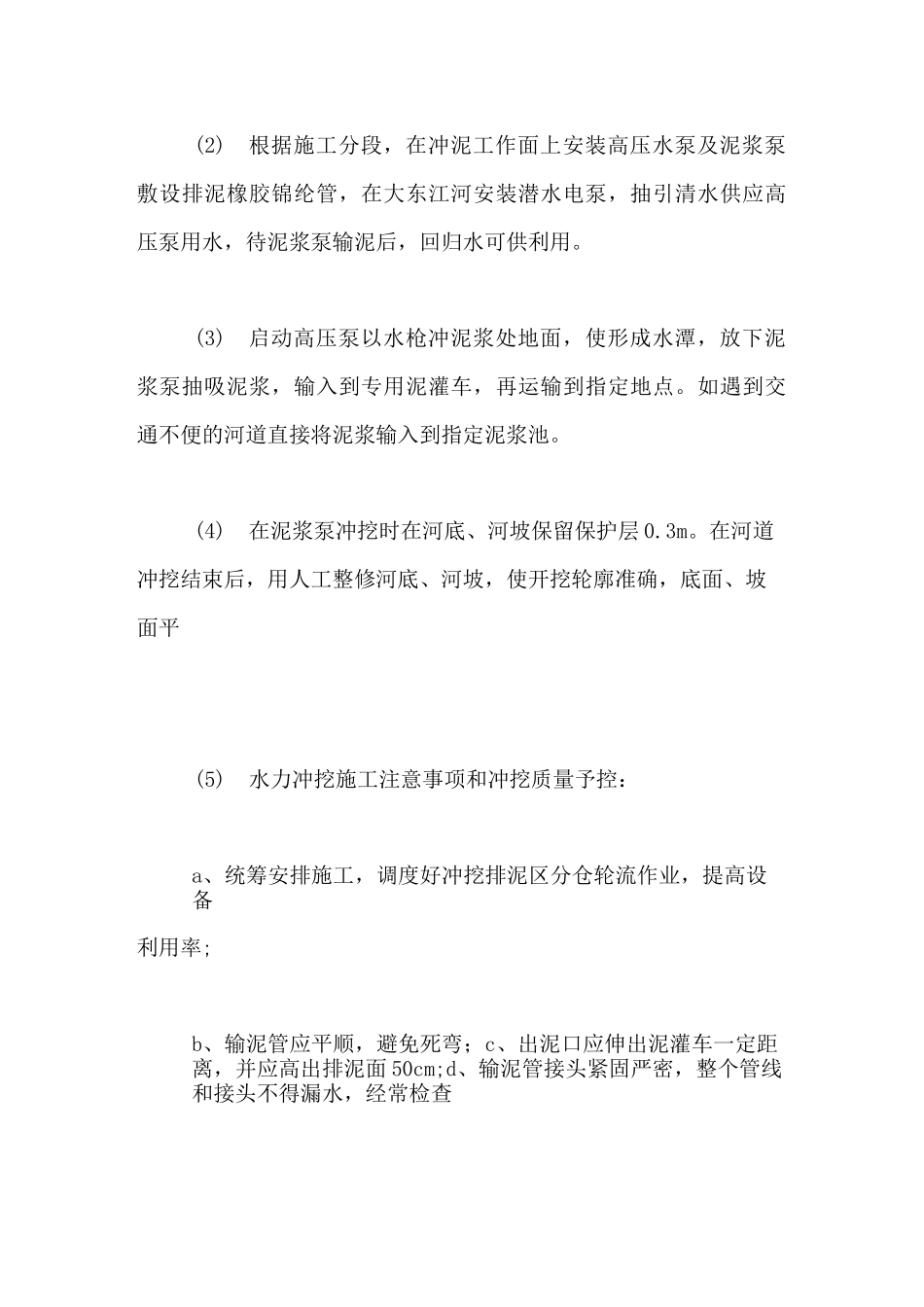

2、泥浆泵冲泥施工及其运输(1)引水及排水泥浆泵进行土方开挖所需的冲泥水可利用附近河道水
堆土区的迎河侧可开挖排水沟一条深 0
0m,底宽 0
0m 将排泥区泌出废水排出引入冲泥区重复利用
(2)根据施工分段,在冲泥工作面上安装高压水泵及泥浆泵敷设排泥橡胶锦纶管,在大东江河安装潜水电泵,抽引清水供应高压泵用水,待泥浆泵输泥后,回归水可供利用
(3)启动高压泵以水枪冲泥浆处地面,使形成水潭,放下泥浆泵抽吸泥浆,输入到专用泥灌车,再运输到指定地点
如遇到交通不便的河道直接将泥浆输入到指定泥浆池
(4)在泥浆泵冲挖时在河底、河坡保留保护层 0
在河道冲挖结束后,用人工整修河底、河坡,使开挖轮廓准确,底面、坡面平(5)水力冲挖施工注意事项和冲挖质量予控:a、统筹安排施工,调度好冲挖排泥区分仓轮流作业,提高设备利用率;b、输泥管应平顺,避免死弯;c、出泥口应伸出泥灌车一定距离,并应高出排泥面 50cm;d、输泥管接头紧固严密,整个管线和接头不得漏水,经常检查泥灌车是否漏浆,一旦发现应及时修补或更换;e、输泥管支架必须牢固,布置尽量避免破坏其他设施;f、加强输泥管的巡回检查,注意按放样桩进行冲挖,掌握管道工作状况,并防止河道超挖和围堤倒塌、泥浆漫出
