word 完美格式国华台山电厂工程600MW 机组锅炉专业作业指导书文件编码:TS01ZZL018—2004项目名称:锅炉燃烧器安装施工单位:天津电力建设公司日期:2004 年 05 月 23 日版次:Aword 完美格式1

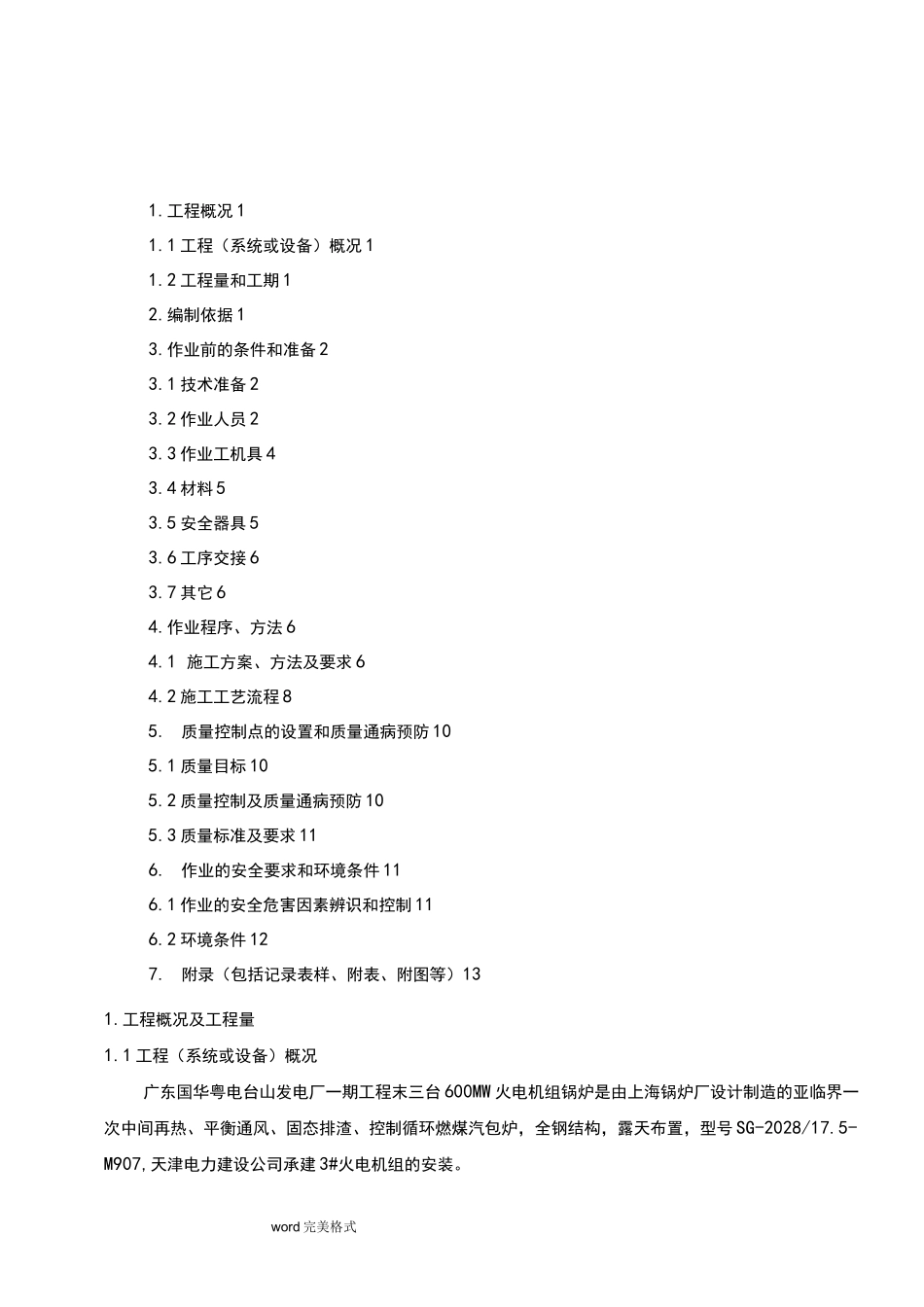

工程概况 11
1 工程(系统或设备)概况 11
2 工程量和工期 12
编制依据 13
作业前的条件和准备 23
1 技术准备 23
2 作业人员 23
3 作业工机具 43
4 材料 53
5 安全器具 53
6 工序交接 63
7 其它 64
作业程序、方法 64
1 施工方案、方法及要求 64
2 施工工艺流程 85
质量控制点的设置和质量通病预防 105
1 质量目标 105
2 质量控制及质量通病预防 105
3 质量标准及要求 116
作业的安全要求和环境条件 116
1 作业的安全危害因素辨识和控制 116
2 环境条件 127
附录(包括记录表样、附表、附图等)131
工程概况及工程量1
1 工程(系统或设备)概况广东国华粤电台山发电厂一期工程末三台 600MW 火电机组锅炉是由上海锅炉厂设计制造的亚临界一次中间再热、平衡通风、固态排渣、控制循环燃煤汽包炉,全钢结构,露天布置,型号 SG-2028/17
5-M907,天津电力建设公司承建 3#火电机组的安装
word 完美格式燃烧器共有 4 个,布置在前炉膛四角,总重 156523kg,从炉右前顺时方向分别为 N0
4,布置在标高 21890mm 至 39500mm 之间
燃烧器采用四角布置切向燃烧方式,主要依靠二次风喷嘴的偏转结构,而不再是传统的设计假想切圆
在布置上四组燃烧器的中心线近乎对冲,即设计假想切圆直径很小
燃烧器采用水冷套结构,燃烧器与水冷套组合成型后整体供货

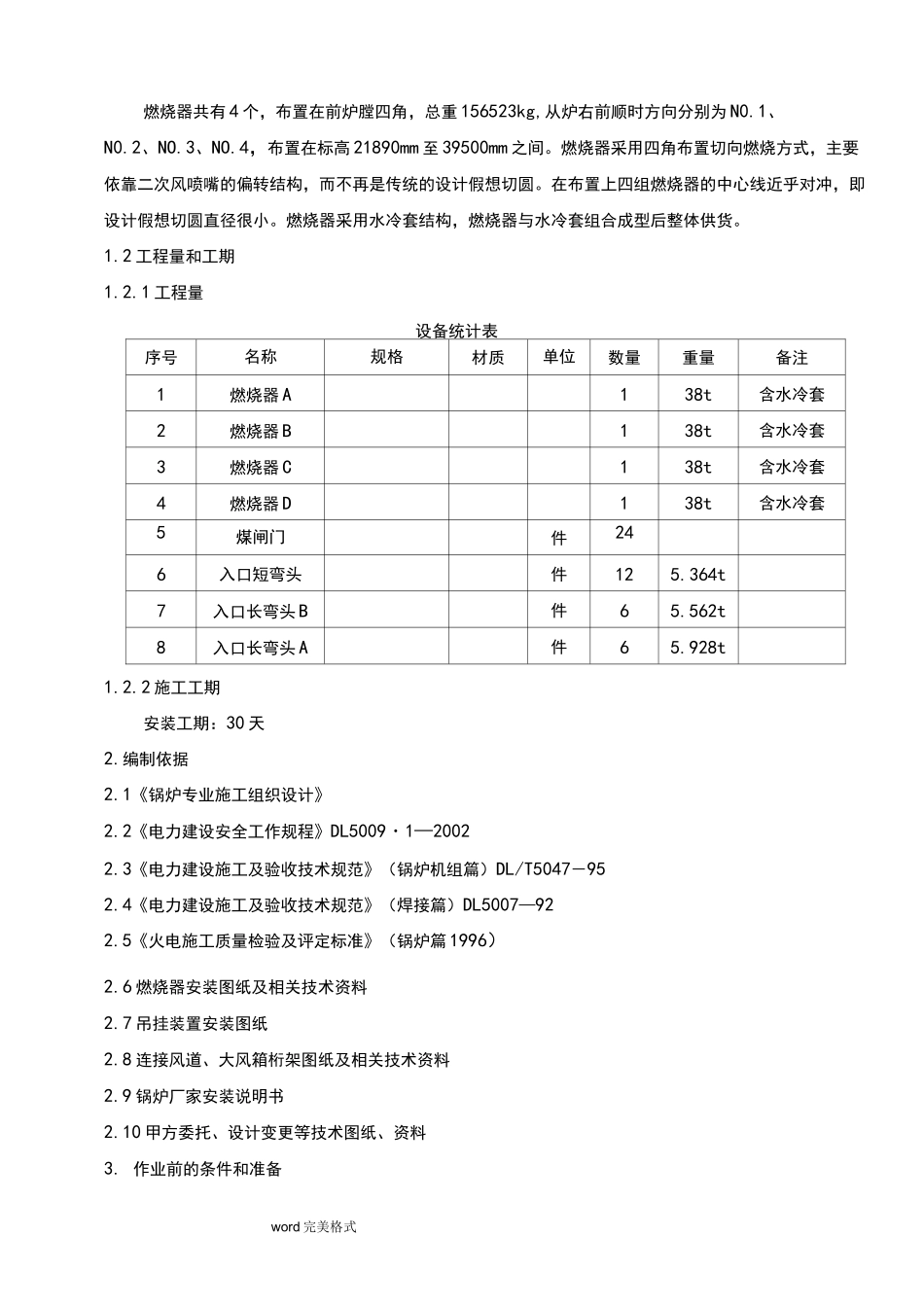

2 工程量和工期1
1 工程量设备统计表序号名称规格材质单位数量重量备注
