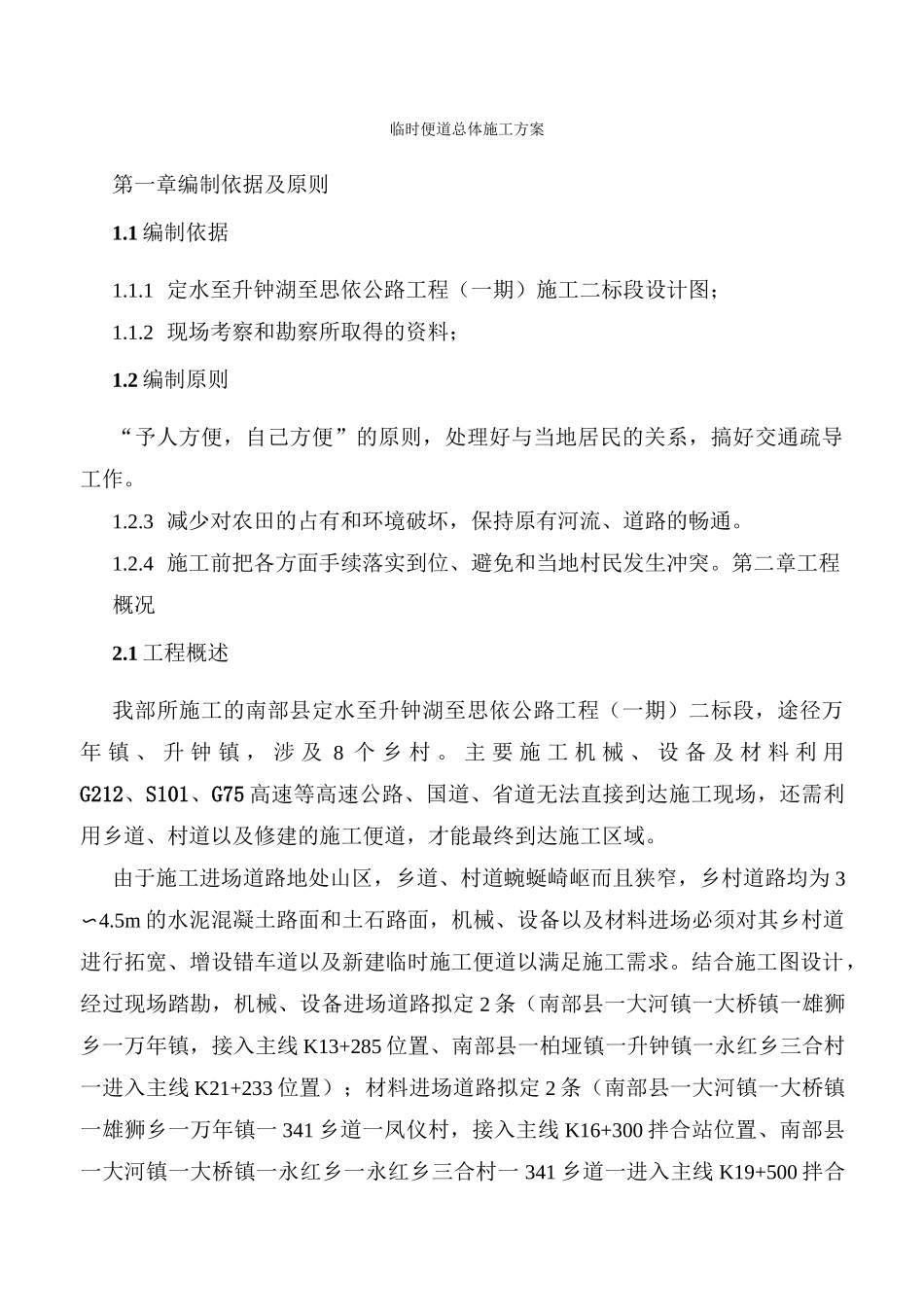

临时便道总体施工方案第一章编制依据及原则1
1 编制依据1
1 定水至升钟湖至思依公路工程(一期)施工二标段设计图;1
2 现场考察和勘察所取得的资料;1
2 编制原则“予人方便,自己方便”的原则,处理好与当地居民的关系,搞好交通疏导工作
3 减少对农田的占有和环境破坏,保持原有河流、道路的畅通
4 施工前把各方面手续落实到位、避免和当地村民发生冲突
第二章工程概况2
1 工程概述我部所施工的南部县定水至升钟湖至思依公路工程(一期)二标段,途径万年 镇 、 升 钟 镇 , 涉 及 8 个 乡 村
主 要 施 工 机 械 、 设 备 及 材 料 利 用G212、S101、G75 高速等高速公路、国道、省道无法直接到达施工现场,还需利用乡道、村道以及修建的施工便道,才能最终到达施工区域
由于施工进场道路地处山区,乡道、村道蜿蜒崎岖而且狭窄,乡村道路均为 3〜4
5m 的水泥混凝土路面和土石路面,机械、设备以及材料进场必须对其乡村道进行拓宽、增设错车道以及新建临时施工便道以满足施工需求
结合施工图设计,经过现场踏勘,机械、设备进场道路拟定 2 条(南部县一大河镇一大桥镇一雄狮乡一万年镇,接入主线 K13+285 位置、南部县一柏垭镇一升钟镇一永红乡三合村一进入主线 K21+233 位置);材料进场道路拟定 2 条(南部县一大河镇一大桥镇一雄狮乡一万年镇一 341 乡道一凤仪村,接入主线 K16+300 拌合站位置、南部县一大河镇一大桥镇一永红乡一永红乡三合村一 341 乡道一进入主线 K19+500 拌合站位置)

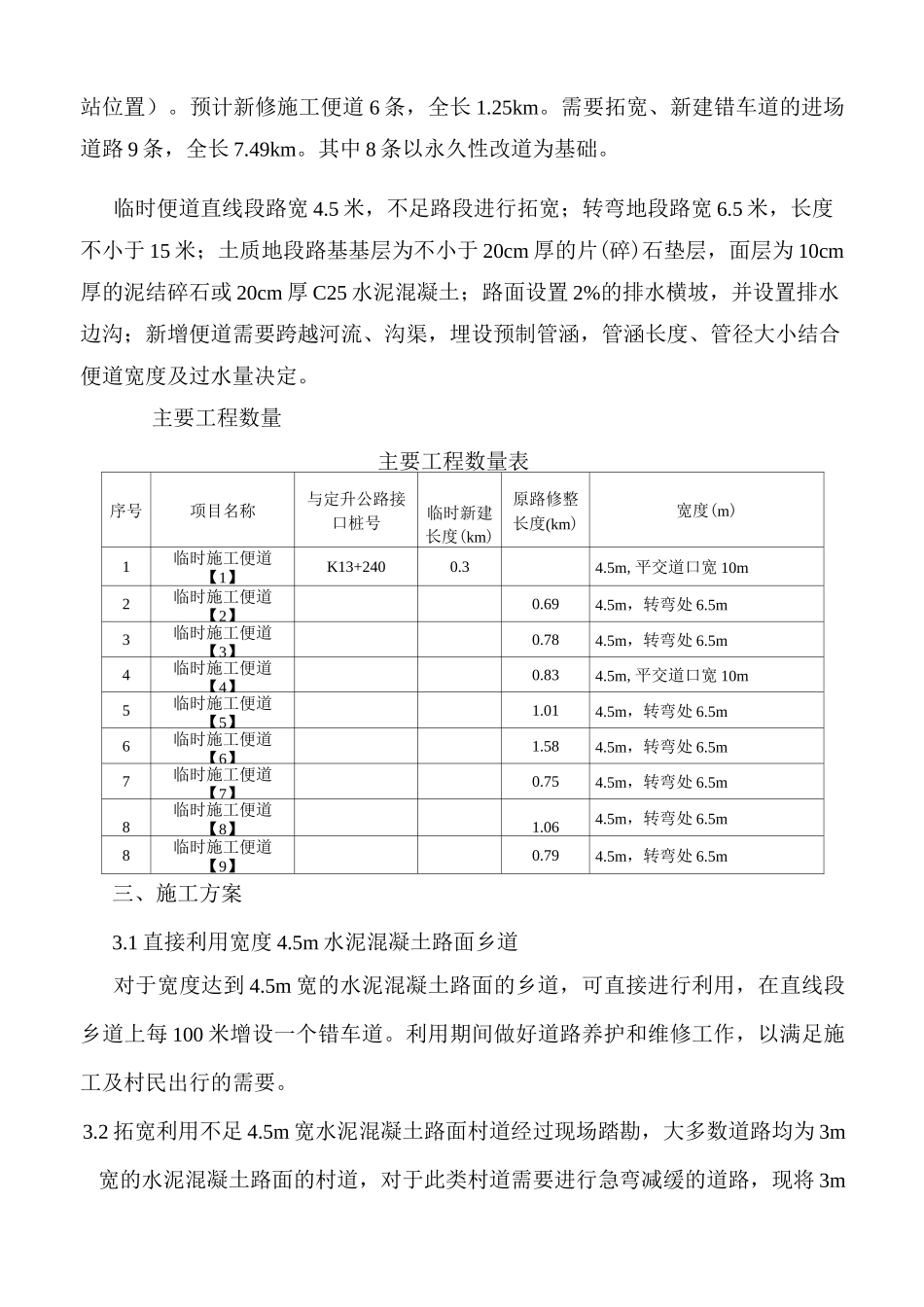

预计新修施工便道 6 条,全长 1
需要拓宽、新建错车道的进场道路 9 条,全长 7
其中 8 条以永久性改道为基础
临时便道直线段路宽 4
5 米,不足路段进行拓宽;转弯地段路宽 6

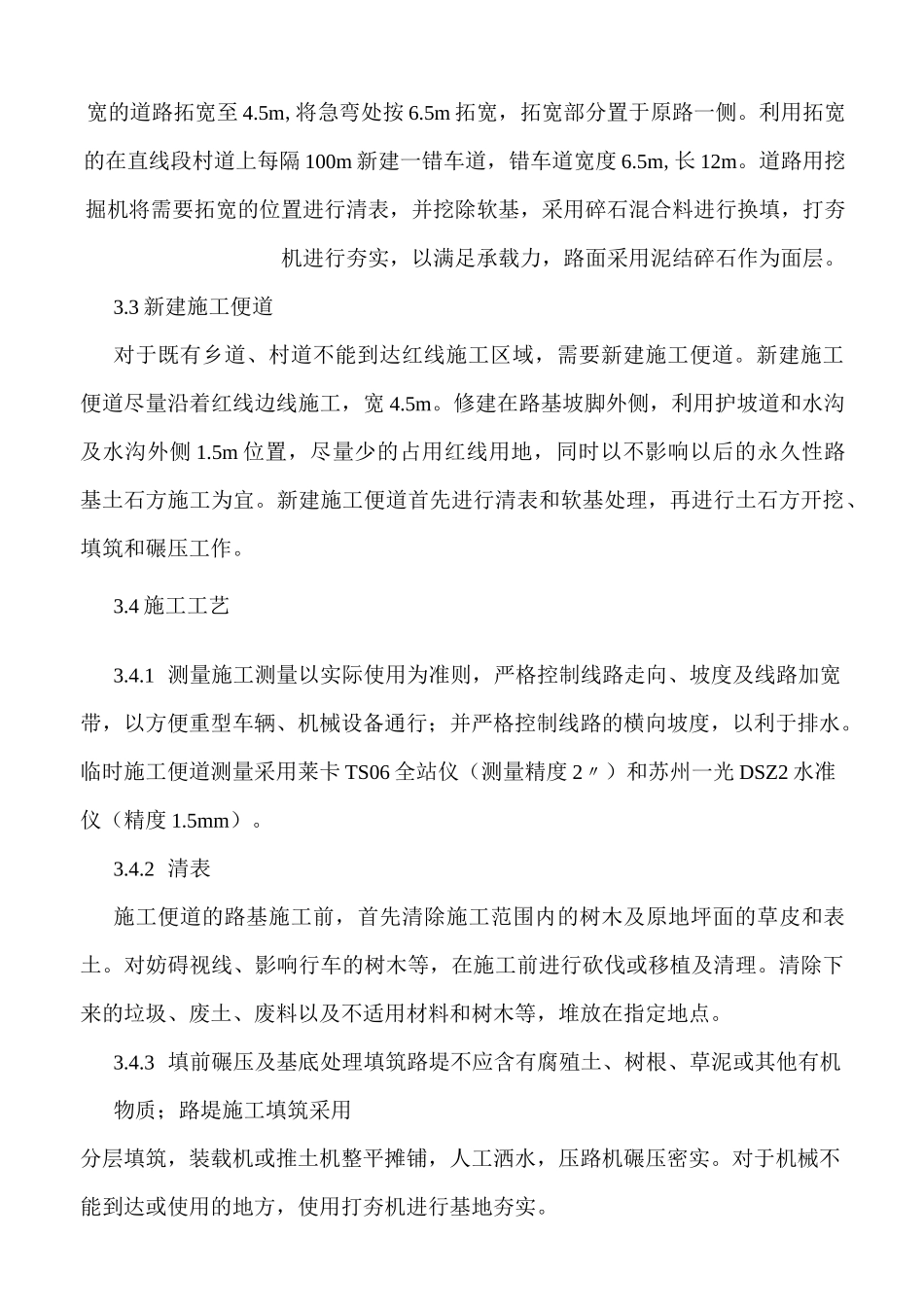

5 米,长度不小于 15 米;土质地
