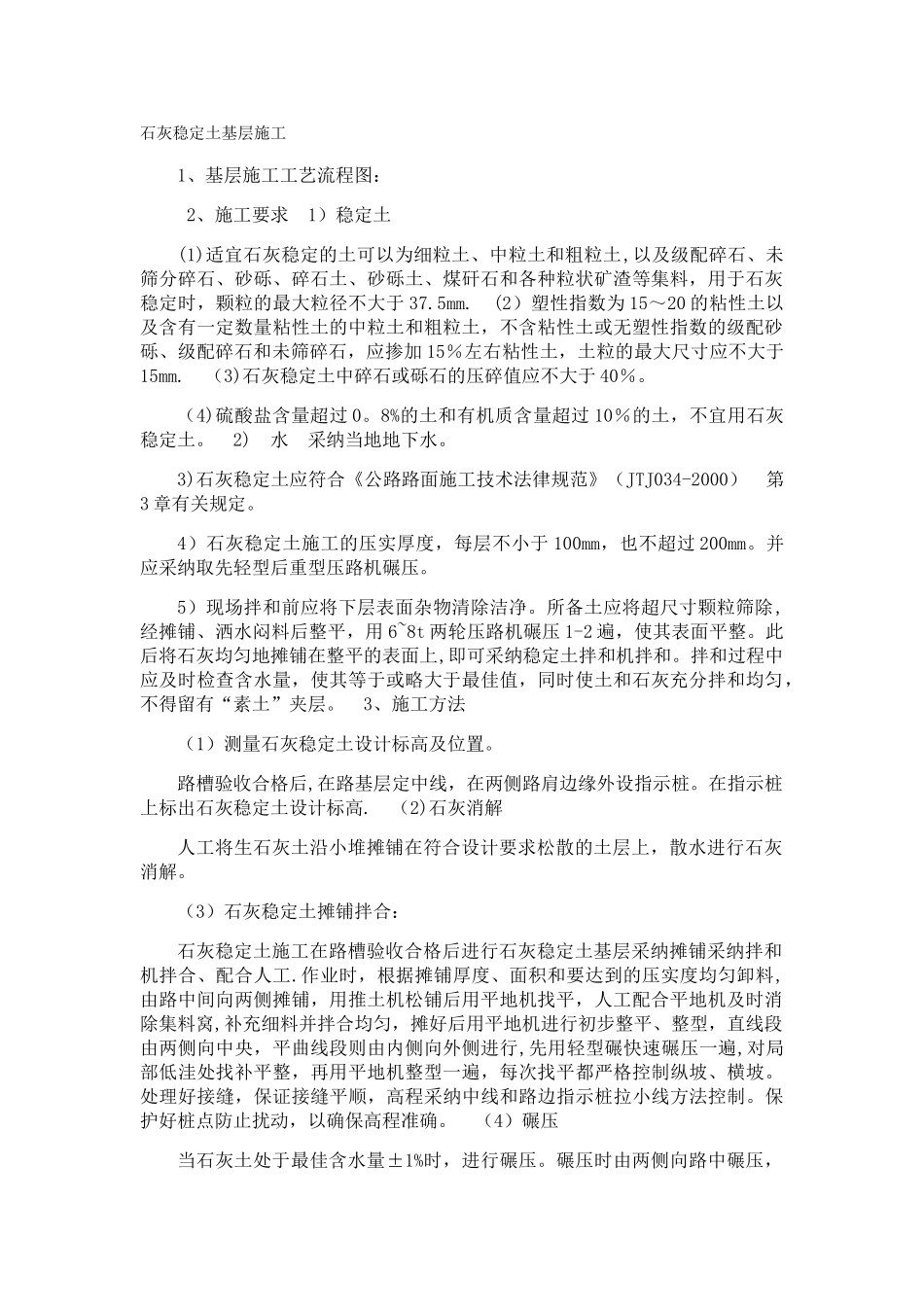

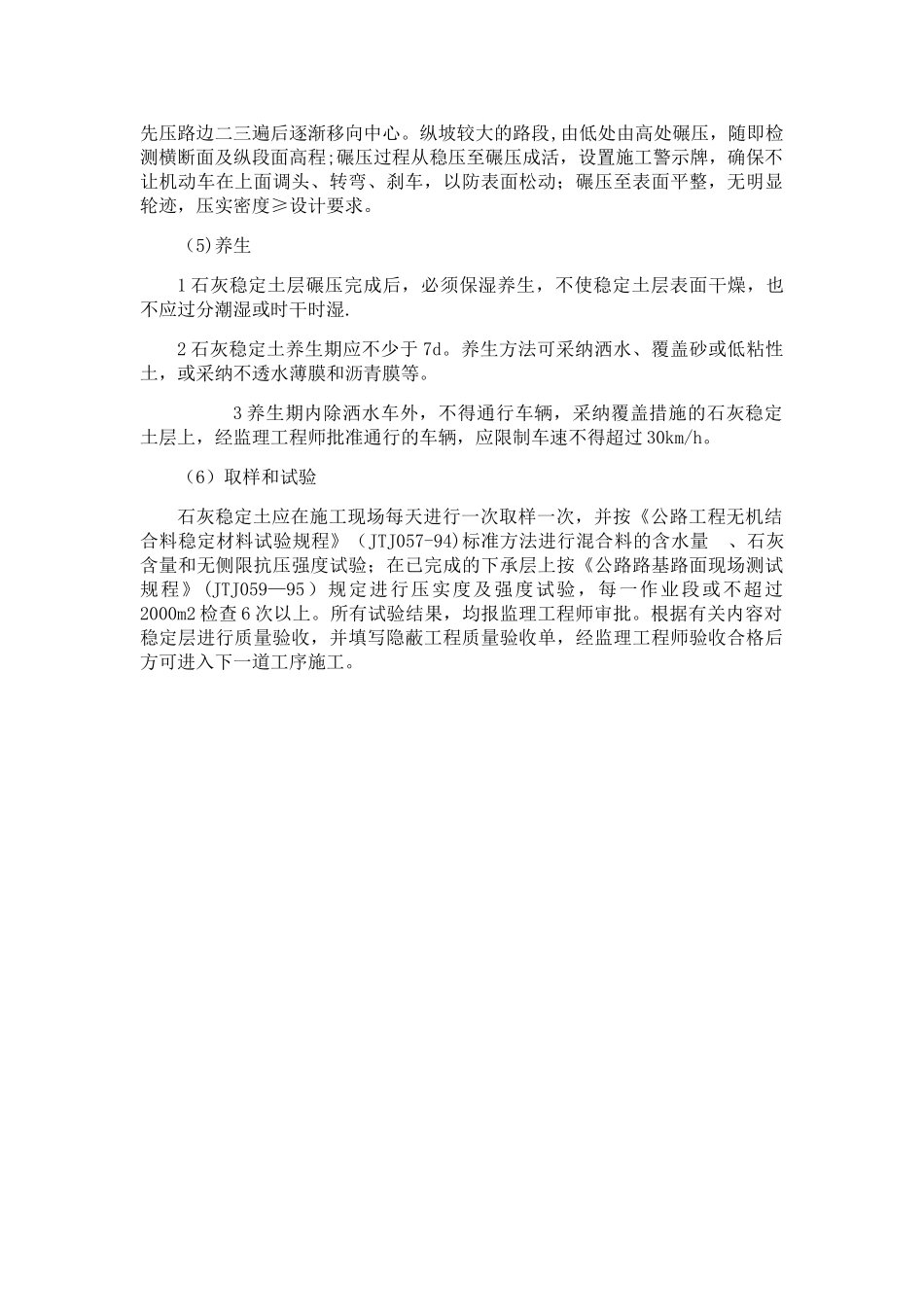

石灰稳定土基层施工 1、基层施工工艺流程图: 2、施工要求 1)稳定土 (1)适宜石灰稳定的土可以为细粒土、中粒土和粗粒土,以及级配碎石、未筛分碎石、砂砾、碎石土、砂砾土、煤矸石和各种粒状矿渣等集料,用于石灰稳定时,颗粒的最大粒径不大于 37.5mm. (2)塑性指数为 15~20 的粘性土以及含有一定数量粘性土的中粒土和粗粒土,不含粘性土或无塑性指数的级配砂砾、级配碎石和未筛碎石,应掺加 15%左右粘性土,土粒的最大尺寸应不大于15mm. (3)石灰稳定土中碎石或砾石的压碎值应不大于 40%。(4)硫酸盐含量超过 0。8%的土和有机质含量超过 10%的土,不宜用石灰稳定土。 2) 水 采纳当地地下水。 3)石灰稳定土应符合《公路路面施工技术法律规范》(JTJ034-2000) 第3 章有关规定。 4)石灰稳定土施工的压实厚度,每层不小于 100mm,也不超过 200mm。并应采纳取先轻型后重型压路机碾压。 5)现场拌和前应将下层表面杂物清除洁净。所备土应将超尺寸颗粒筛除,经摊铺、洒水闷料后整平,用 6~8t 两轮压路机碾压 1-2 遍,使其表面平整。此后将石灰均匀地摊铺在整平的表面上,即可采纳稳定土拌和机拌和。拌和过程中应及时检查含水量,使其等于或略大于最佳值,同时使土和石灰充分拌和均匀,不得留有“素土”夹层。 3、施工方法 (1)测量石灰稳定土设计标高及位置。 路槽验收合格后,在路基层定中线,在两侧路肩边缘外设指示桩。在指示桩上标出石灰稳定土设计标高. (2)石灰消解 人工将生石灰土沿小堆摊铺在符合设计要求松散的土层上,散水进行石灰消解。 (3)石灰稳定土摊铺拌合: 石灰稳定土施工在路槽验收合格后进行石灰稳定土基层采纳摊铺采纳拌和机拌合、配合人工.作业时,根据摊铺厚度、面积和要达到的压实度均匀卸料,由路中间向两侧摊铺,用推土机松铺后用平地机找平,人工配合平地机及时消除集料窝,补充细料并拌合均匀,摊好后用平地机进行初步整平、整型,直线段由两侧向中央,平曲线段则由内侧向外侧进行,先用轻型碾快速碾压一遍,对局部低洼处找补平整,再用平地机整型一遍,每次找平都严格控制纵坡、横坡。处理好接缝,保证接缝平顺,高程采纳中线和路边指示桩拉小线方法控制。保护好桩点防止扰动,以确保高程准确。 (4)碾压 当石灰土处于最佳含水量±1%时,进行碾压。碾压时由两侧向路中碾压,先压路边二三遍后逐渐移向中心。纵坡较大的路段,由低处由高处碾压,随即检测横断面及纵段面高程;碾压过程从...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

石灰稳定土基层施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
