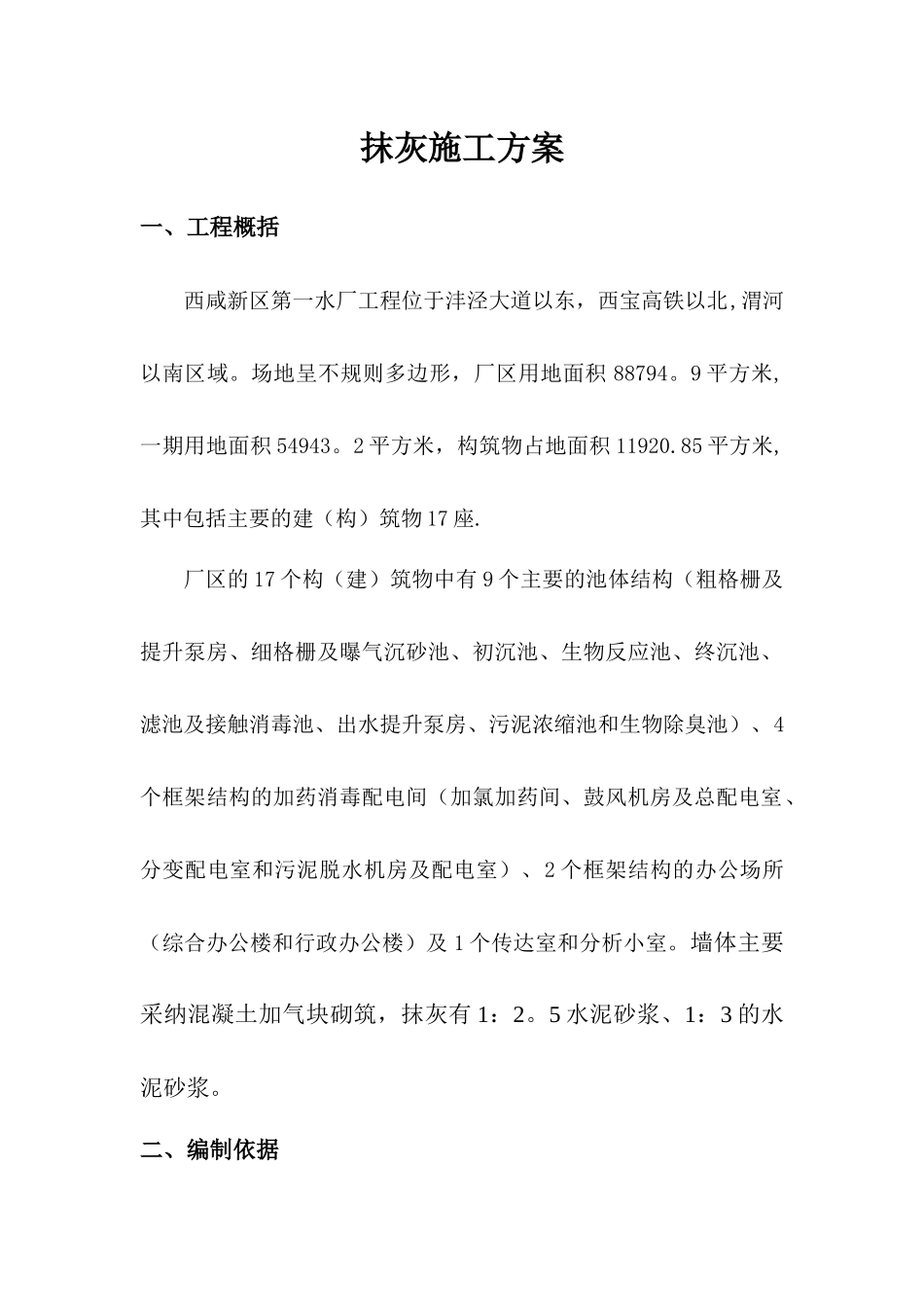

抹灰施工方案一、工程概括西咸新区第一水厂工程位于沣泾大道以东,西宝高铁以北,渭河以南区域
场地呈不规则多边形,厂区用地面积 88794
9 平方米,一期用地面积 54943
2 平方米,构筑物占地面积 11920
85 平方米,其中包括主要的建(构)筑物 17 座
厂区的 17 个构(建)筑物中有 9 个主要的池体结构(粗格栅及提升泵房、细格栅及曝气沉砂池、初沉池、生物反应池、终沉池、滤池及接触消毒池、出水提升泵房、污泥浓缩池和生物除臭池)、4个框架结构的加药消毒配电间(加氯加药间、鼓风机房及总配电室、分变配电室和污泥脱水机房及配电室)、2 个框架结构的办公场所(综合办公楼和行政办公楼)及 1 个传达室和分析小室
墙体主要采纳混凝土加气块砌筑,抹灰有 1:2
5 水泥砂浆、1:3 的水泥砂浆

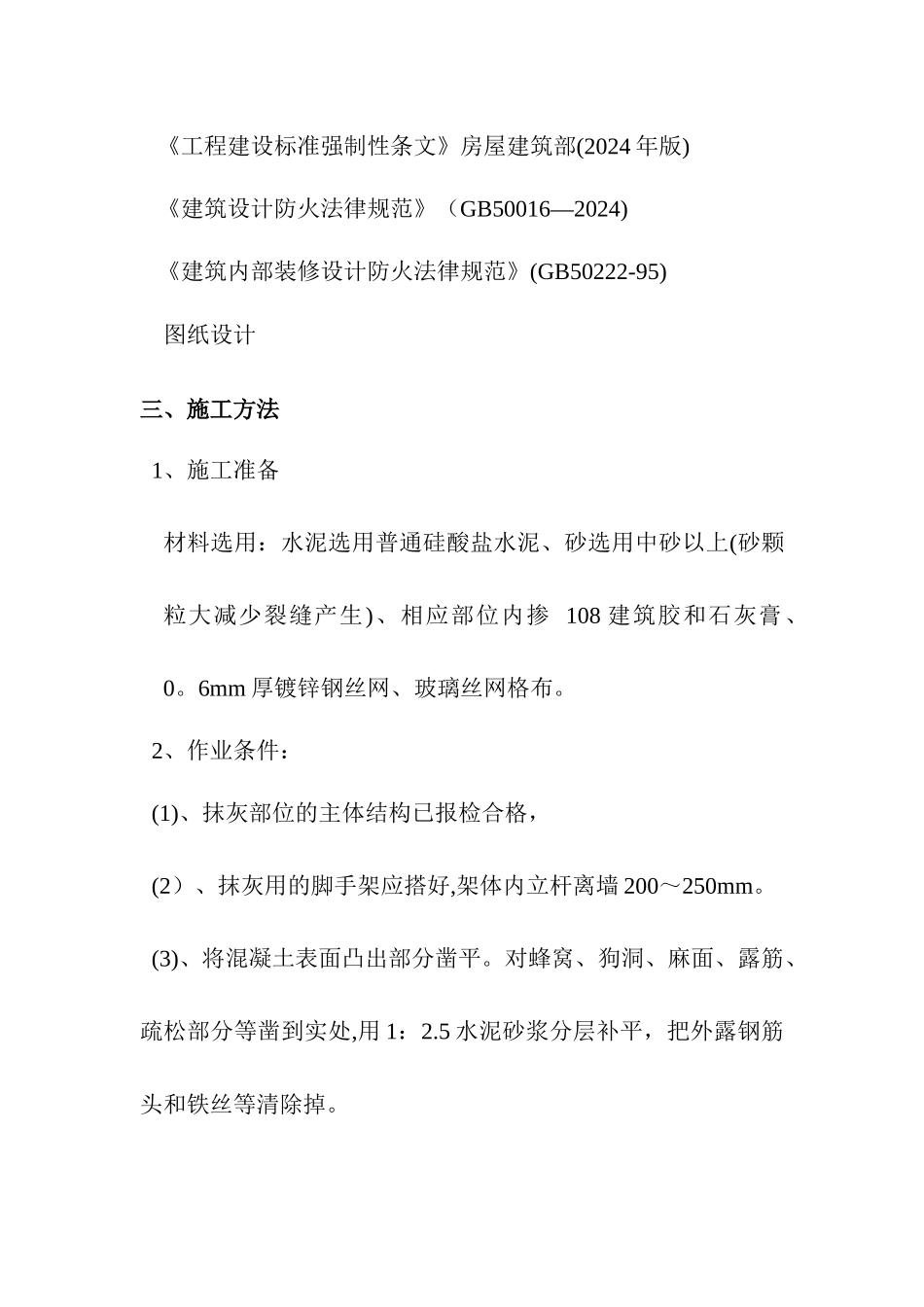

二、编制依据 《工程建设标准强制性条文》房屋建筑部(2024 年版) 《建筑设计防火法律规范》(GB50016—2024) 《建筑内部装修设计防火法律规范》(GB50222-95) 图纸设计三、施工方法 1、施工准备材料选用:水泥选用普通硅酸盐水泥、砂选用中砂以上(砂颗粒大减少裂缝产生)、相应部位内掺 108 建筑胶和石灰膏、0
6mm 厚镀锌钢丝网、玻璃丝网格布
2、作业条件: (1)、抹灰部位的主体结构已报检合格, (2)、抹灰用的脚手架应搭好,架体内立杆离墙 200~250mm
(3)、将混凝土表面凸出部分凿平
对蜂窝、狗洞、麻面、露筋、疏松部分等凿到实处,用 1:2
5 水泥砂浆分层补平,把外露钢筋头和铁丝等清除掉

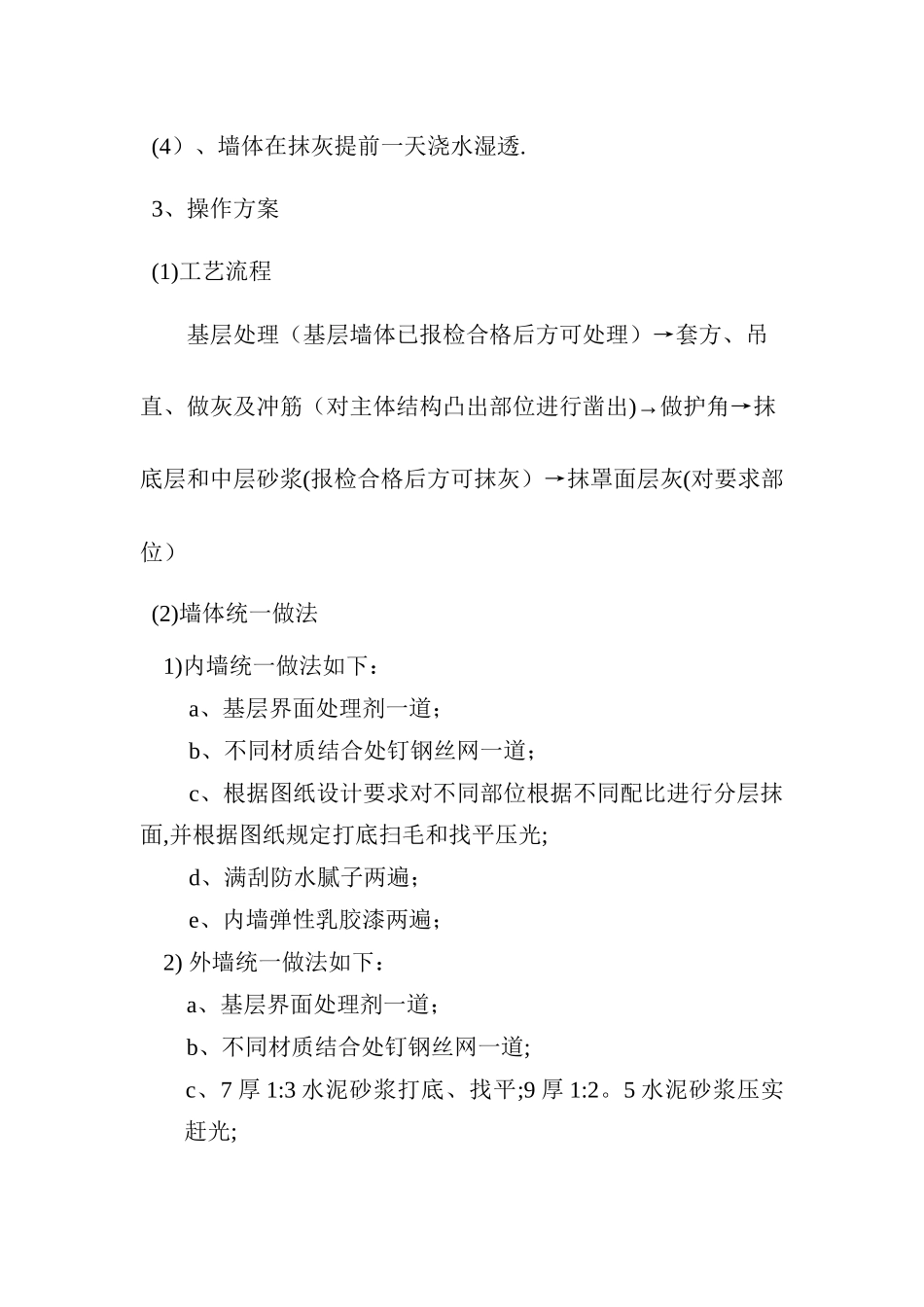

(4)、墙体在抹灰提前一天浇水湿透
3、操作方案 (1)工艺流程 基层处理(基层墙体已报检合格后方可处理)→套方、吊直、做灰及冲筋(对主体结构凸出部位进行凿出)→做护角→抹底层和中层砂浆(报检合格后方可抹灰)→抹罩面层灰(对要求部位) (2)墙体统一做法 1
