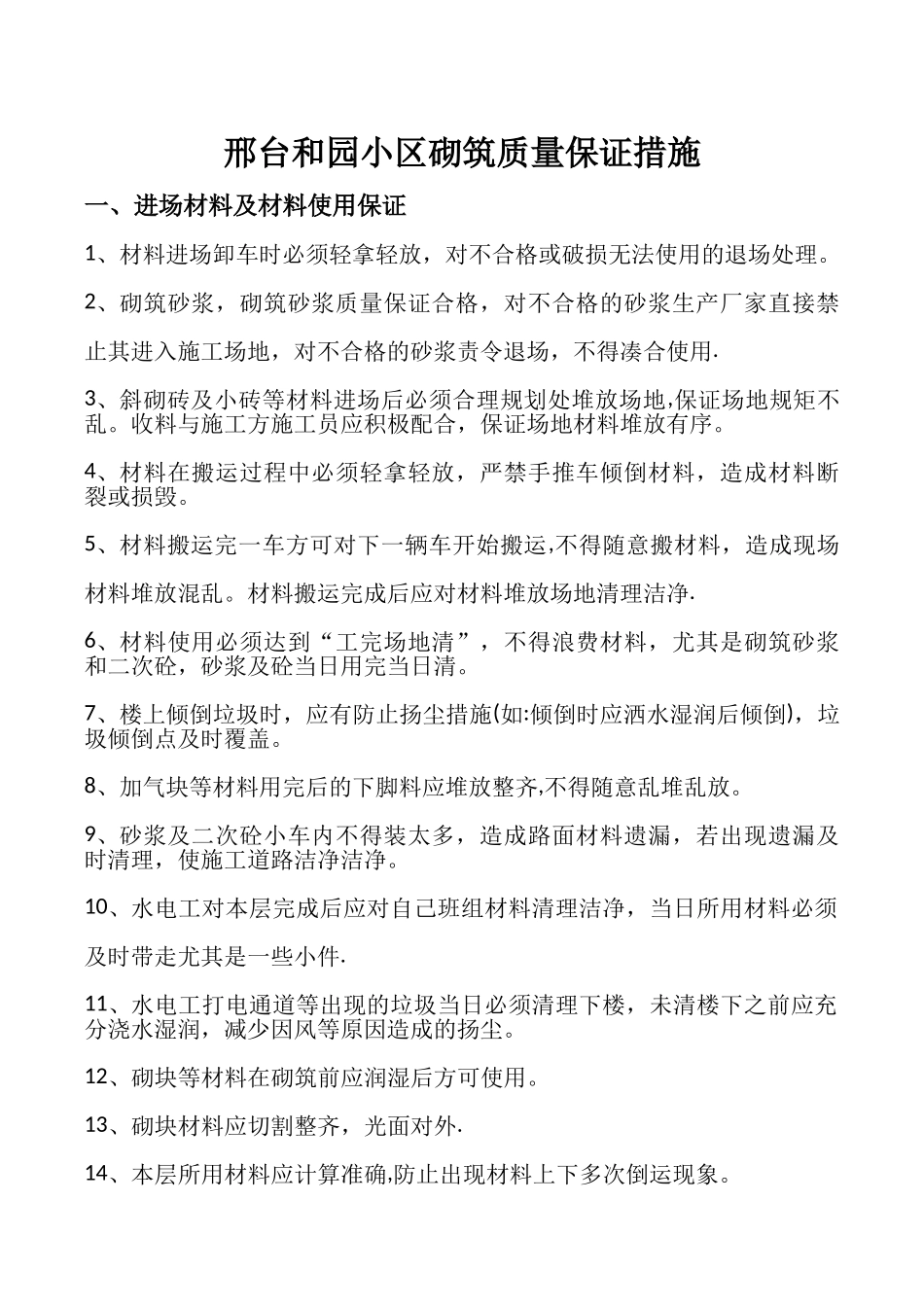

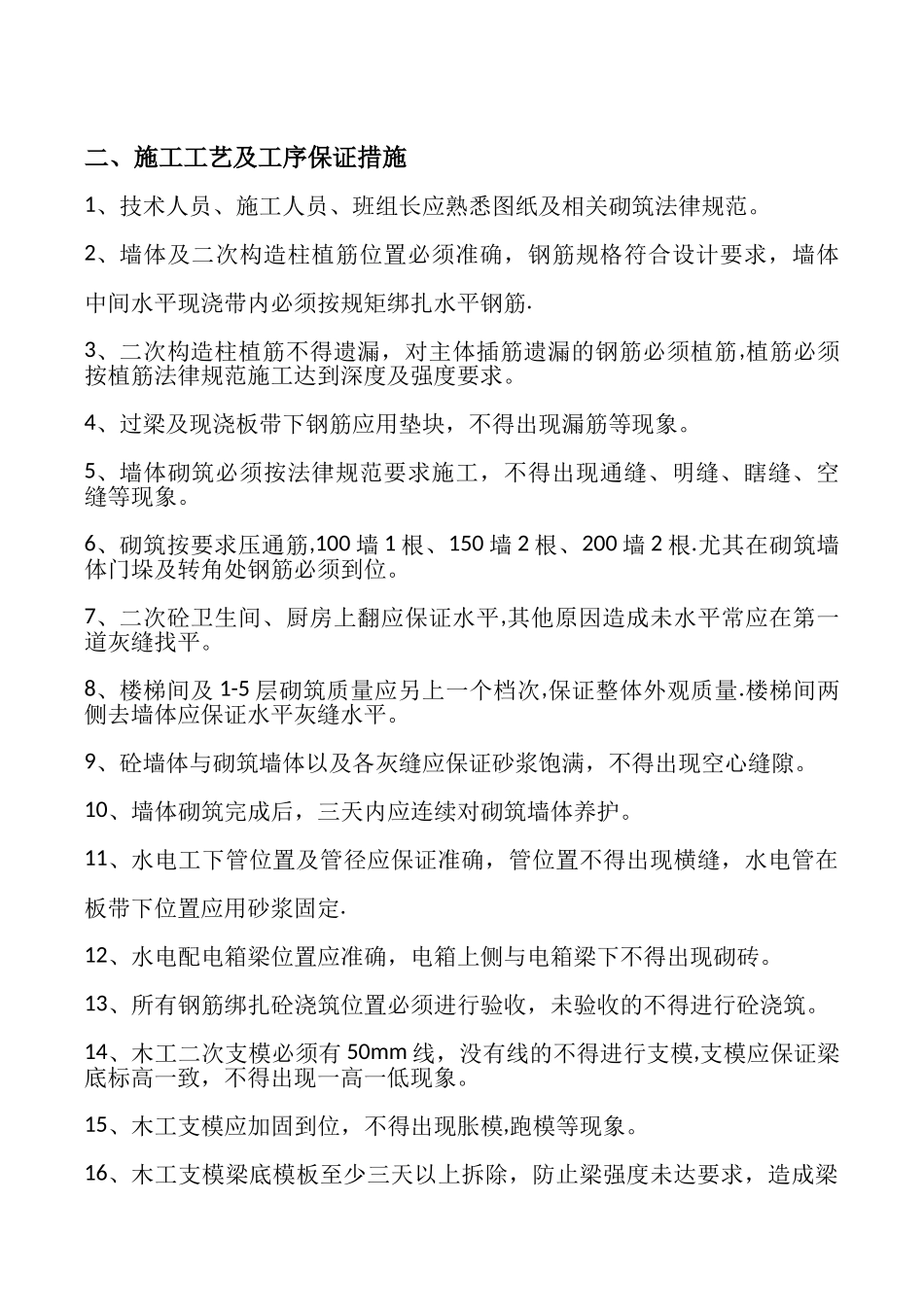

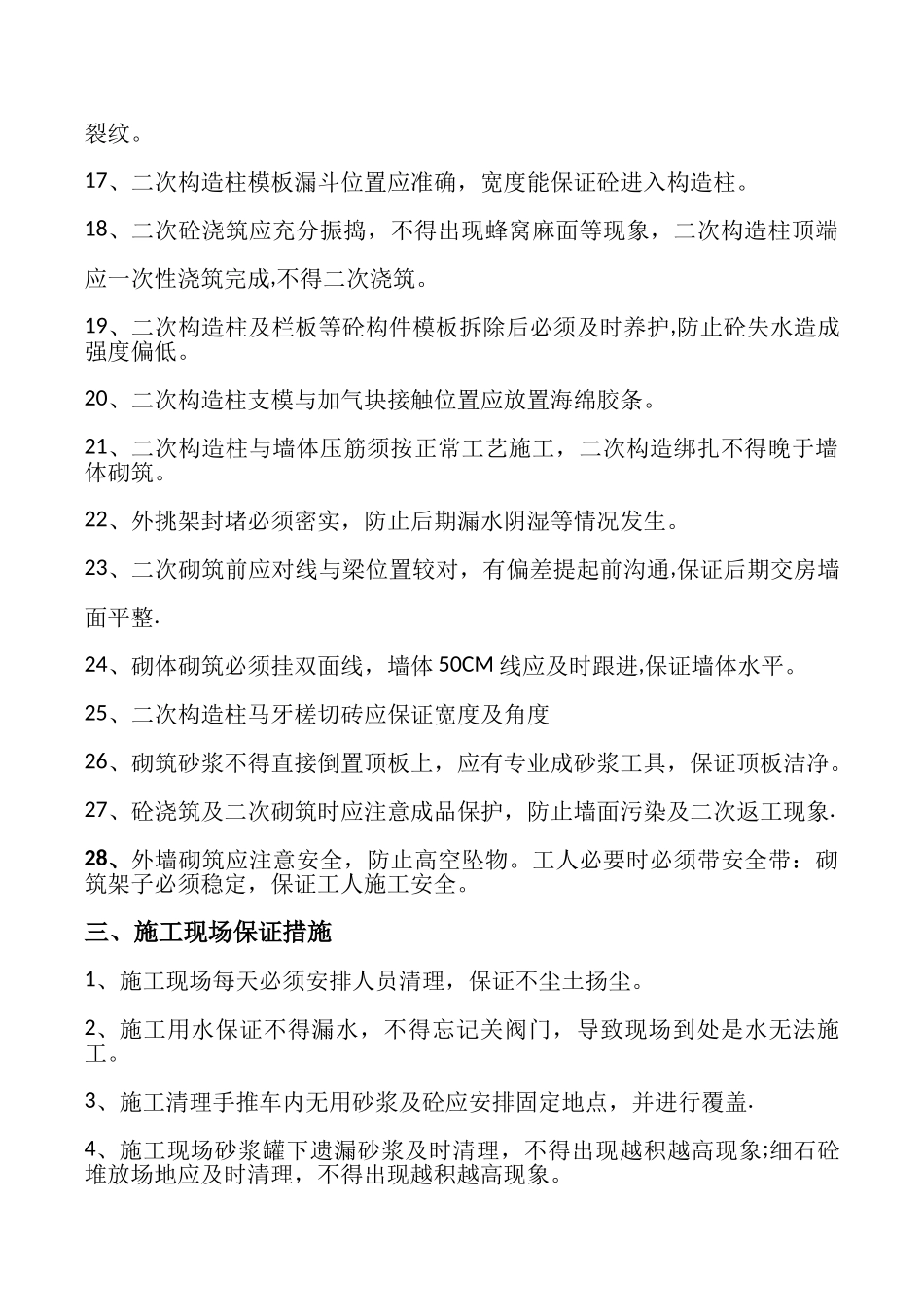

邢台和园小区砌筑质量保证措施一、进场材料及材料使用保证1、材料进场卸车时必须轻拿轻放,对不合格或破损无法使用的退场处理。2、砌筑砂浆,砌筑砂浆质量保证合格,对不合格的砂浆生产厂家直接禁止其进入施工场地,对不合格的砂浆责令退场,不得凑合使用.3、斜砌砖及小砖等材料进场后必须合理规划处堆放场地,保证场地规矩不乱。收料与施工方施工员应积极配合,保证场地材料堆放有序。4、材料在搬运过程中必须轻拿轻放,严禁手推车倾倒材料,造成材料断裂或损毁。5、材料搬运完一车方可对下一辆车开始搬运,不得随意搬材料,造成现场材料堆放混乱。材料搬运完成后应对材料堆放场地清理洁净.6、材料使用必须达到“工完场地清”,不得浪费材料,尤其是砌筑砂浆和二次砼,砂浆及砼当日用完当日清。7、楼上倾倒垃圾时,应有防止扬尘措施(如:倾倒时应洒水湿润后倾倒),垃圾倾倒点及时覆盖。8、加气块等材料用完后的下脚料应堆放整齐,不得随意乱堆乱放。9、砂浆及二次砼小车内不得装太多,造成路面材料遗漏,若出现遗漏及时清理,使施工道路洁净洁净。10、水电工对本层完成后应对自己班组材料清理洁净,当日所用材料必须及时带走尤其是一些小件.11、水电工打电通道等出现的垃圾当日必须清理下楼,未清楼下之前应充分浇水湿润,减少因风等原因造成的扬尘。12、砌块等材料在砌筑前应润湿后方可使用。13、砌块材料应切割整齐,光面对外.14、本层所用材料应计算准确,防止出现材料上下多次倒运现象。二、施工工艺及工序保证措施1、技术人员、施工人员、班组长应熟悉图纸及相关砌筑法律规范。2、墙体及二次构造柱植筋位置必须准确,钢筋规格符合设计要求,墙体中间水平现浇带内必须按规矩绑扎水平钢筋.3、二次构造柱植筋不得遗漏,对主体插筋遗漏的钢筋必须植筋,植筋必须按植筋法律规范施工达到深度及强度要求。4、过梁及现浇板带下钢筋应用垫块,不得出现漏筋等现象。5、墙体砌筑必须按法律规范要求施工,不得出现通缝、明缝、瞎缝、空缝等现象。6、砌筑按要求压通筋,100 墙 1 根、150 墙 2 根、200 墙 2 根.尤其在砌筑墙体门垛及转角处钢筋必须到位。7、二次砼卫生间、厨房上翻应保证水平,其他原因造成未水平常应在第一道灰缝找平。8、楼梯间及 1-5 层砌筑质量应另上一个档次,保证整体外观质量.楼梯间两侧去墙体应保证水平灰缝水平。9、砼墙体与砌筑墙体以及各灰缝应保证砂浆饱满,不得出现空心缝隙。10、墙体砌筑完成后,三天内应连续对砌筑墙体养...
