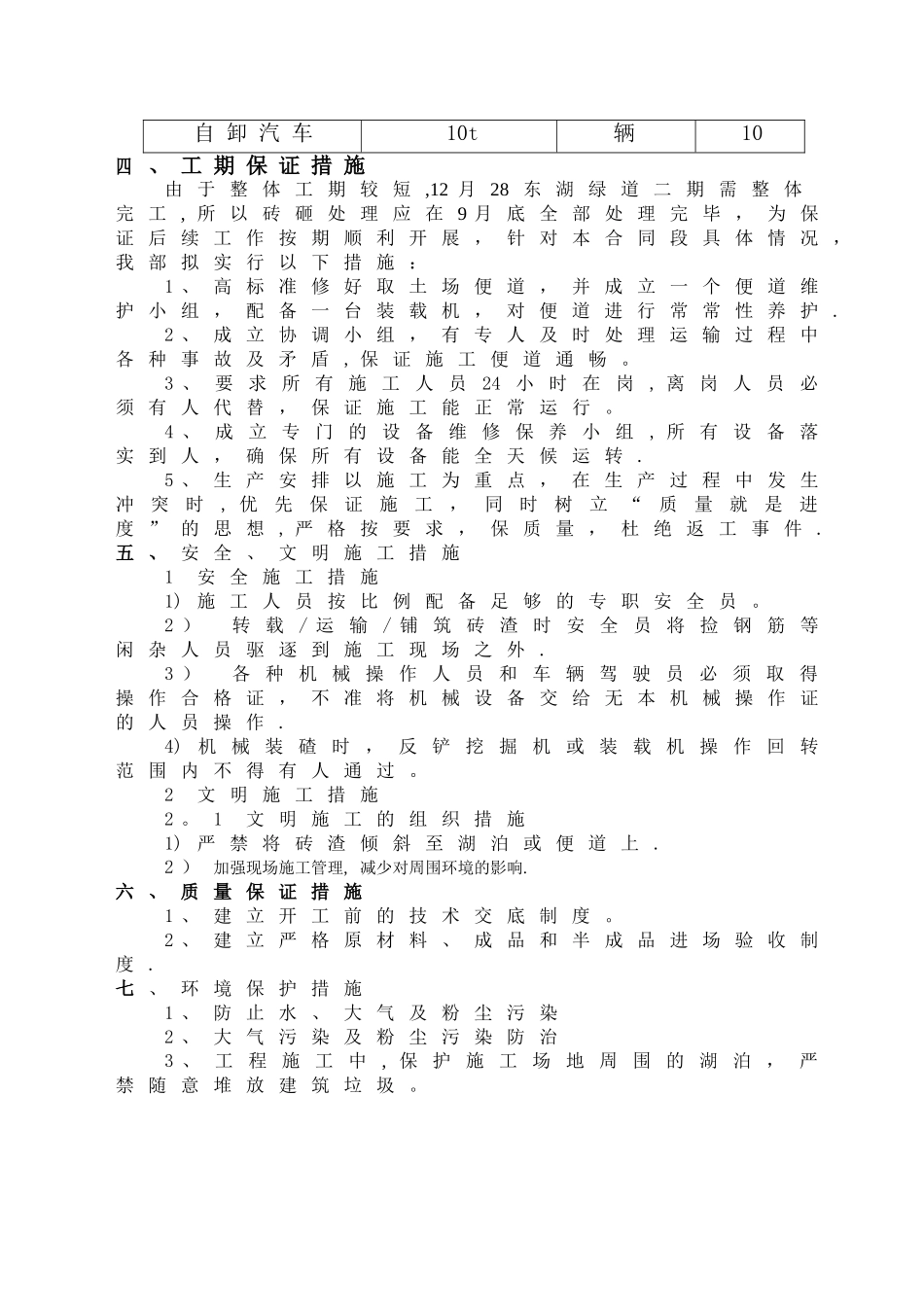

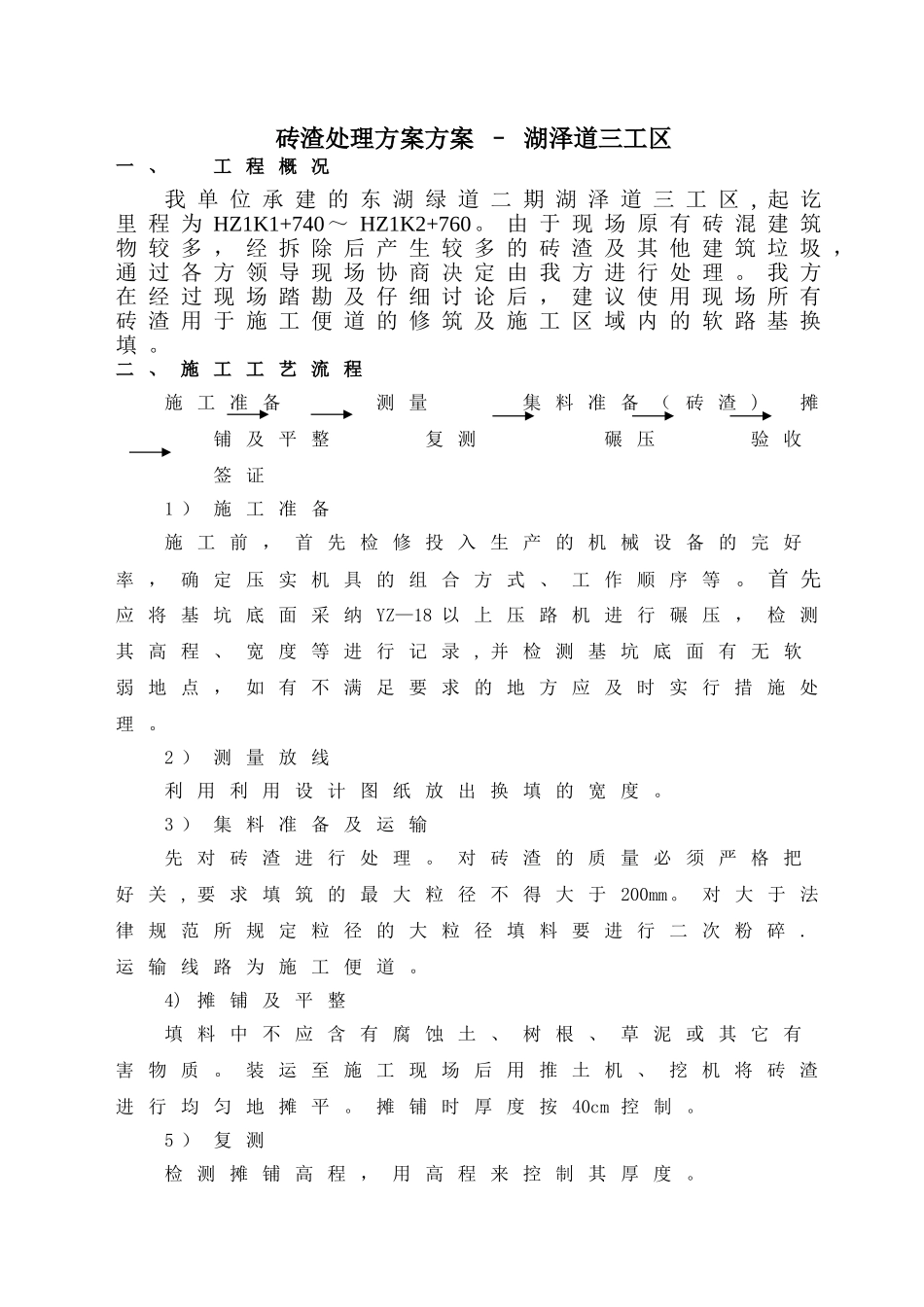

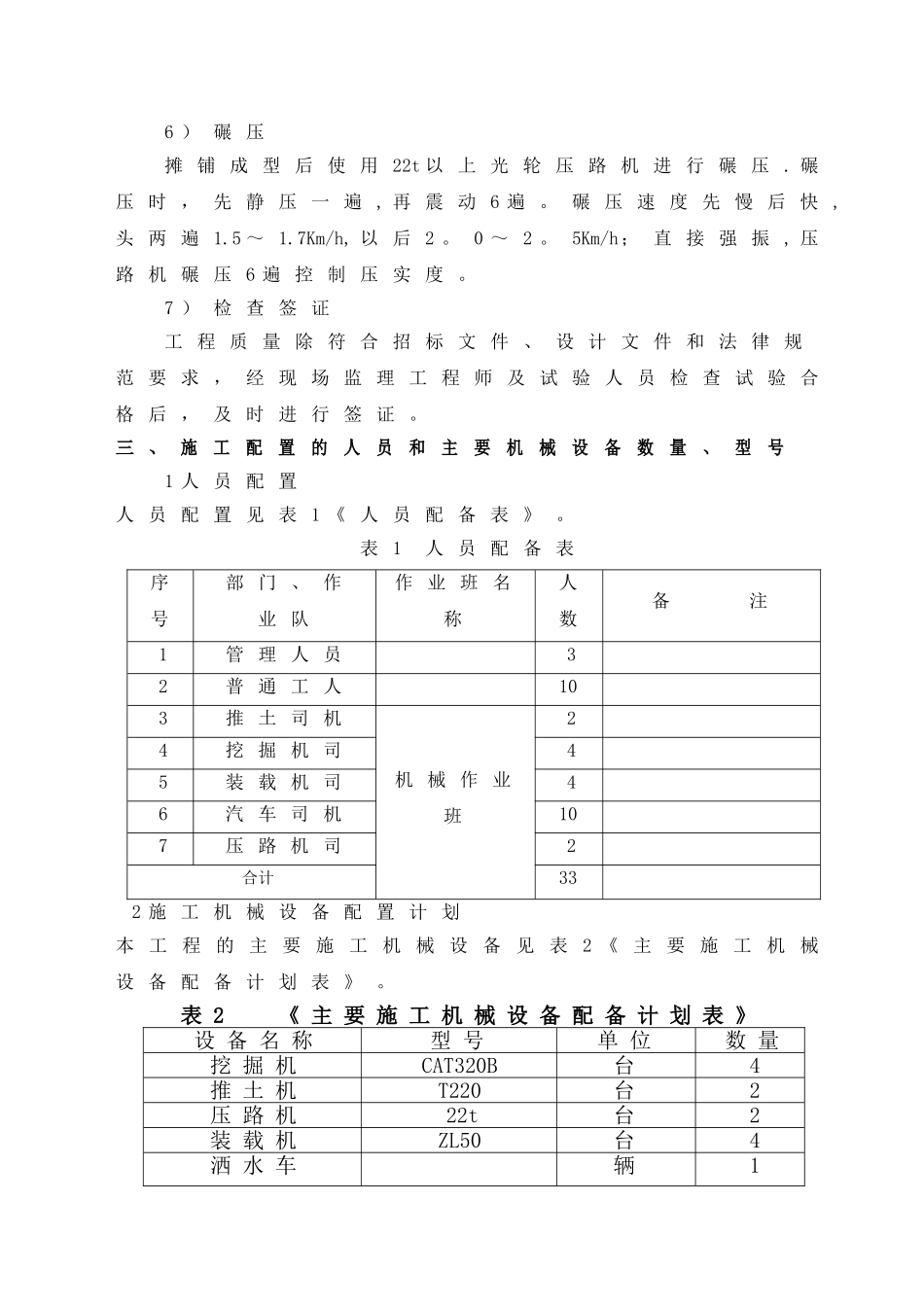

砖渣处理方案方案 – 湖泽道三工区一 、工 程 概 况我 单 位 承 建 的 东 湖 绿 道 二 期 湖 泽 道 三 工 区 , 起 讫里 程 为 HZ1K1+740~ HZ1K2+760。 由 于 现 场 原 有 砖 混 建 筑物 较 多 , 经 拆 除 后 产 生 较 多 的 砖 渣 及 其 他 建 筑 垃 圾 ,通 过 各 方 领 导 现 场 协 商 决 定 由 我 方 进 行 处 理 。 我 方在 经 过 现 场 踏 勘 及 仔 细 讨 论 后 , 建 议 使 用 现 场 所 有砖 渣 用 于 施 工 便 道 的 修 筑 及 施 工 区 域 内 的 软 路 基 换填 。二 、 施 工 工 艺 流 程施 工 准 备 测 量 集 料 准 备 ( 砖 渣 ) 摊铺 及 平 整 复 测 碾 压 验 收签 证1 ) 施 工 准 备施 工 前 , 首 先 检 修 投 入 生 产 的 机 械 设 备 的 完 好率 , 确 定 压 实 机 具 的 组 合 方 式 、 工 作 顺 序 等 。 首 先应 将 基 坑 底 面 采 纳 YZ—18 以 上 压 路 机 进 行 碾 压 , 检 测其 高 程 、 宽 度 等 进 行 记 录 , 并 检 测 基 坑 底 面 有 无 软弱 地 点 , 如 有 不 满 足 要 求 的 地 方 应 及 时 实 行 措 施 处理 。2 ) 测 量 放 线利 用 利 用 设 计 图 纸 放 出 换 填 的 宽 度 。3 ) 集 料 准 备 及 运 输先 对 砖 渣 进 行 处 理 。 对 砖 渣 的 质 量 必 须 严 格 把好 关 , 要 求 填 筑 的 最 大 粒 径 不 得 大 于 200mm。 对 大 于 法律 规 范 所 规 定 粒 径 的 大 粒 径 填 料 要 进 行 二 次 粉 碎 .运 输 线 路 为 施 工 便 道 。4) 摊 铺 及 平 整填 料 中 不 应 含 有 腐 蚀 土 、 树 根 、 草 泥 或 其 它 有害 物 质 。 装 运 至 施 工 现 场 后 用 推 土 机 、 挖 机 将 砖 渣进 行 均 匀 地 摊 平 。 摊 铺 时 厚 度 按 40cm 控 制 。5 ) 复 测检 测 摊 铺 高 程 , 用 高 程 来 控 制 其 厚 度 。6 ) 碾 压摊 铺 成 型 后 使 用 22t 以 上 光 轮 压 路 机 进 行 碾 压 . 碾压 时 , 先 静...
