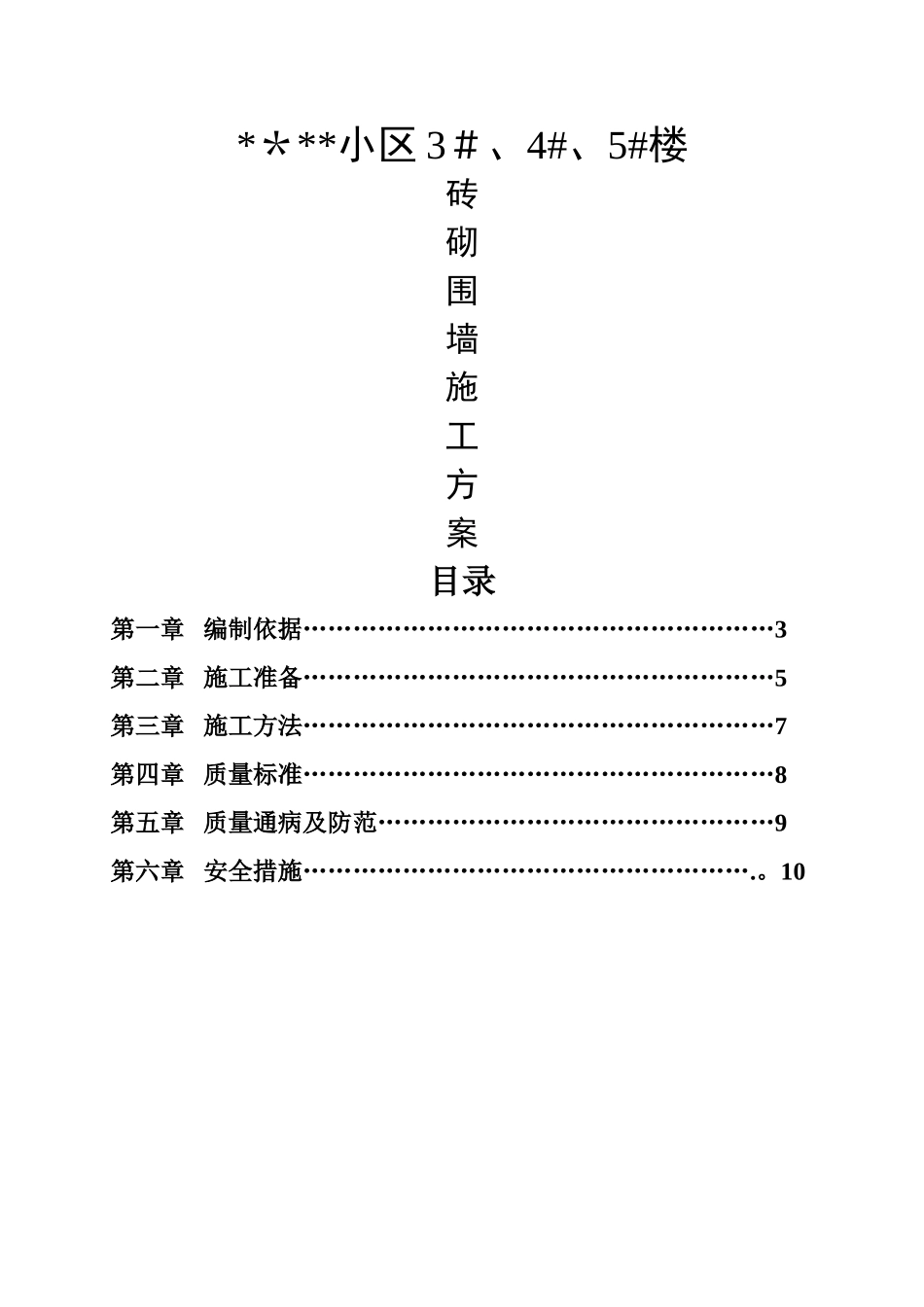

****小区 3#、4#、5#楼砖砌围墙施工方案目录第一章 编制依据…………………………………………………3第二章 施工准备…………………………………………………5第三章 施工方法…………………………………………………7第四章 质量标准…………………………………………………8第五章 质量通病及防范…………………………………………9第六章 安全措施………………………………………………

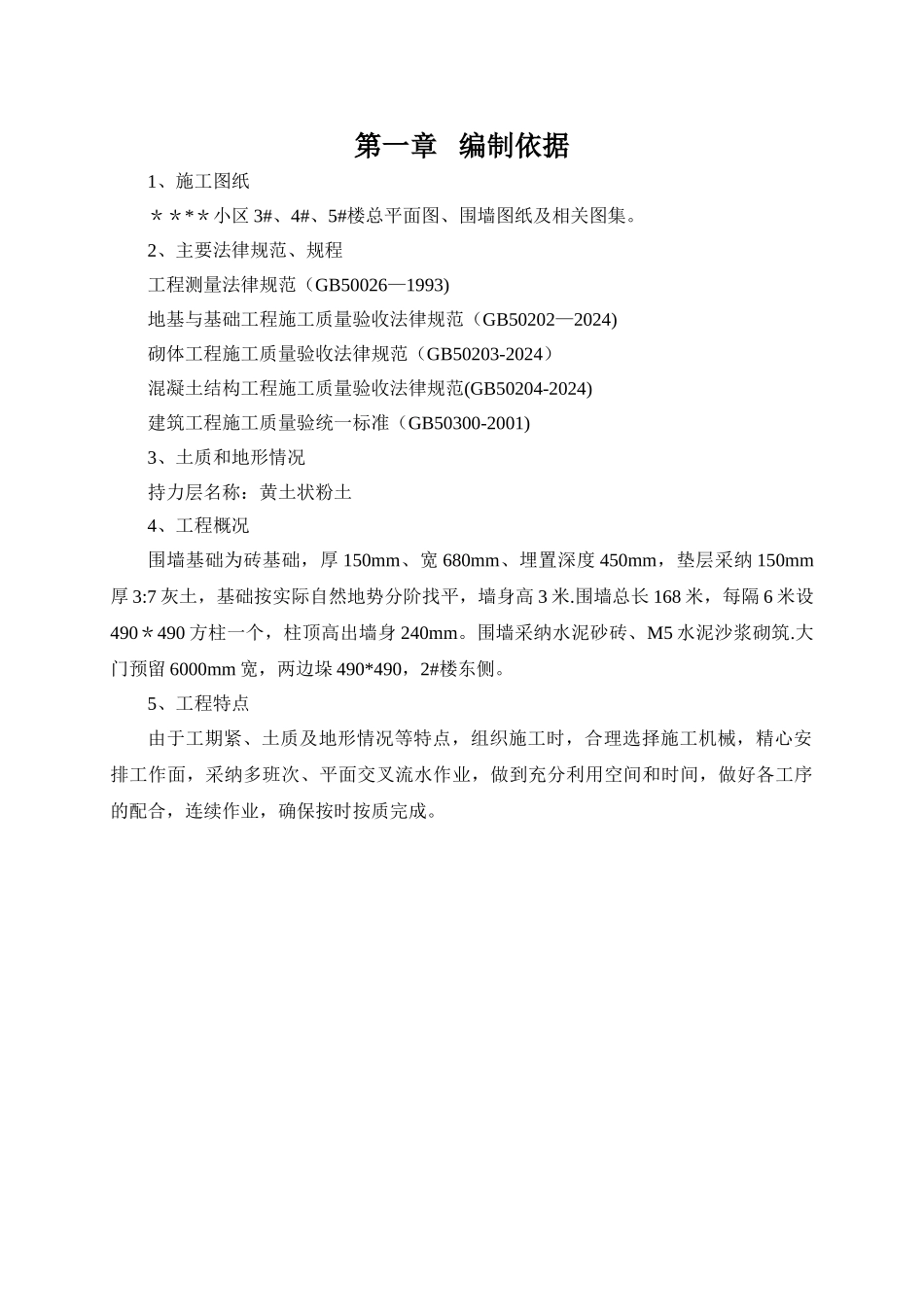

10第一章 编制依据1、施工图纸****小区 3#、4#、5#楼总平面图、围墙图纸及相关图集
2、主要法律规范、规程工程测量法律规范(GB50026—1993)地基与基础工程施工质量验收法律规范(GB50202—2024)砌体工程施工质量验收法律规范(GB50203-2024)混凝土结构工程施工质量验收法律规范(GB50204-2024)建筑工程施工质量验统一标准(GB50300-2001)3、土质和地形情况持力层名称:黄土状粉土4、工程概况围墙基础为砖基础,厚 150mm、宽 680mm、埋置深度 450mm,垫层采纳 150mm厚 3:7 灰土,基础按实际自然地势分阶找平,墙身高 3 米
围墙总长 168 米,每隔 6 米设490*490 方柱一个,柱顶高出墙身 240mm
围墙采纳水泥砂砖、M5 水泥沙浆砌筑
大门预留 6000mm 宽,两边垛 490*490,2#楼东侧
5、工程特点由于工期紧、土质及地形情况等特点,组织施工时,合理选择施工机械,精心安排工作面,采纳多班次、平面交叉流水作业,做到充分利用空间和时间,做好各工序的配合,连续作业,确保按时按质完成

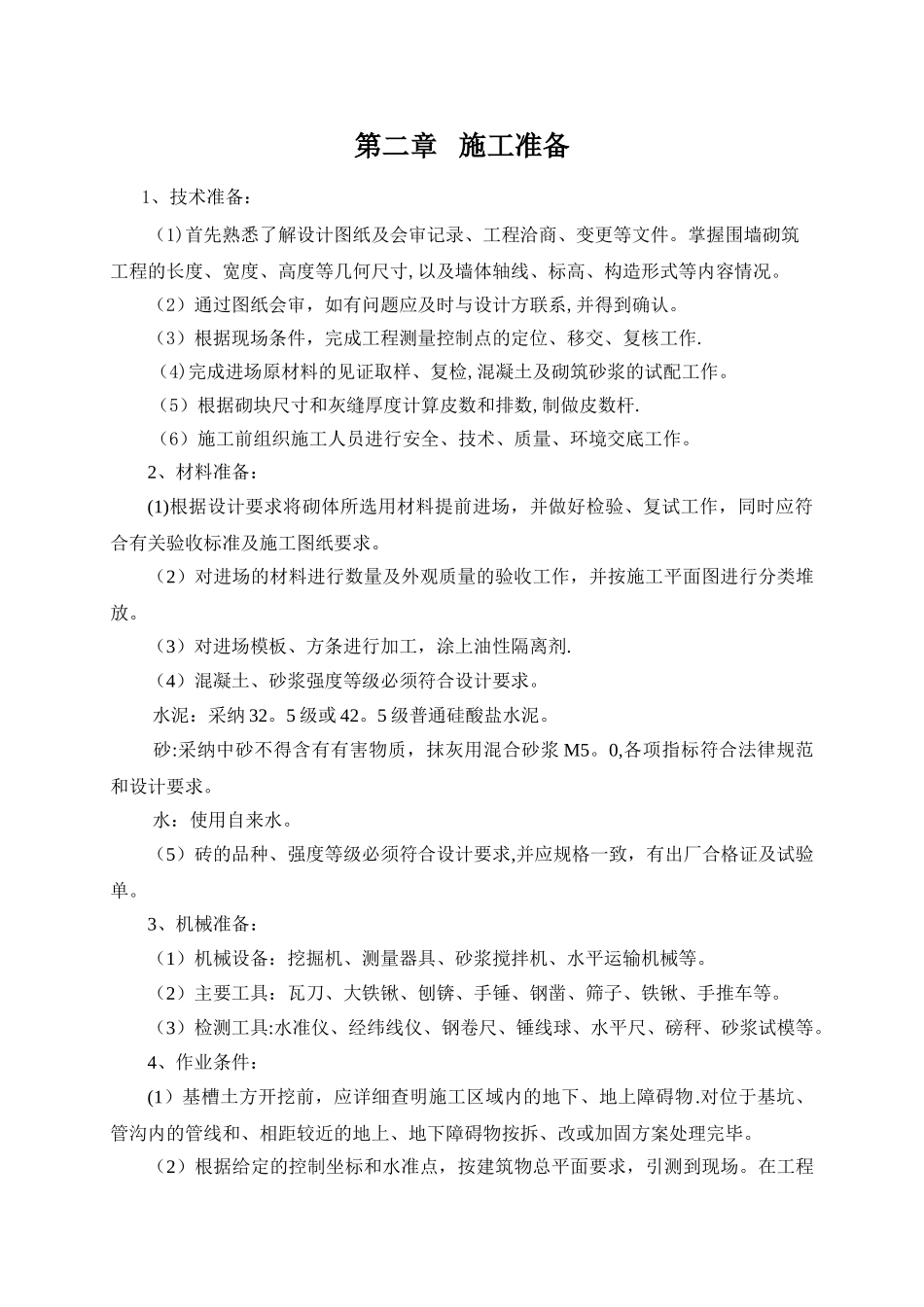

第二章 施工准备 1、技术准备:(1)首先熟悉了解设计图纸及会审记录、工程洽商、变更等文件
掌握围墙砌筑工程的长度、宽度、高度等几何尺寸,以及墙体轴线、标高、构造形式等内容情况
(2)通过图纸会审,如有问题应及时与设计方联系,并得
