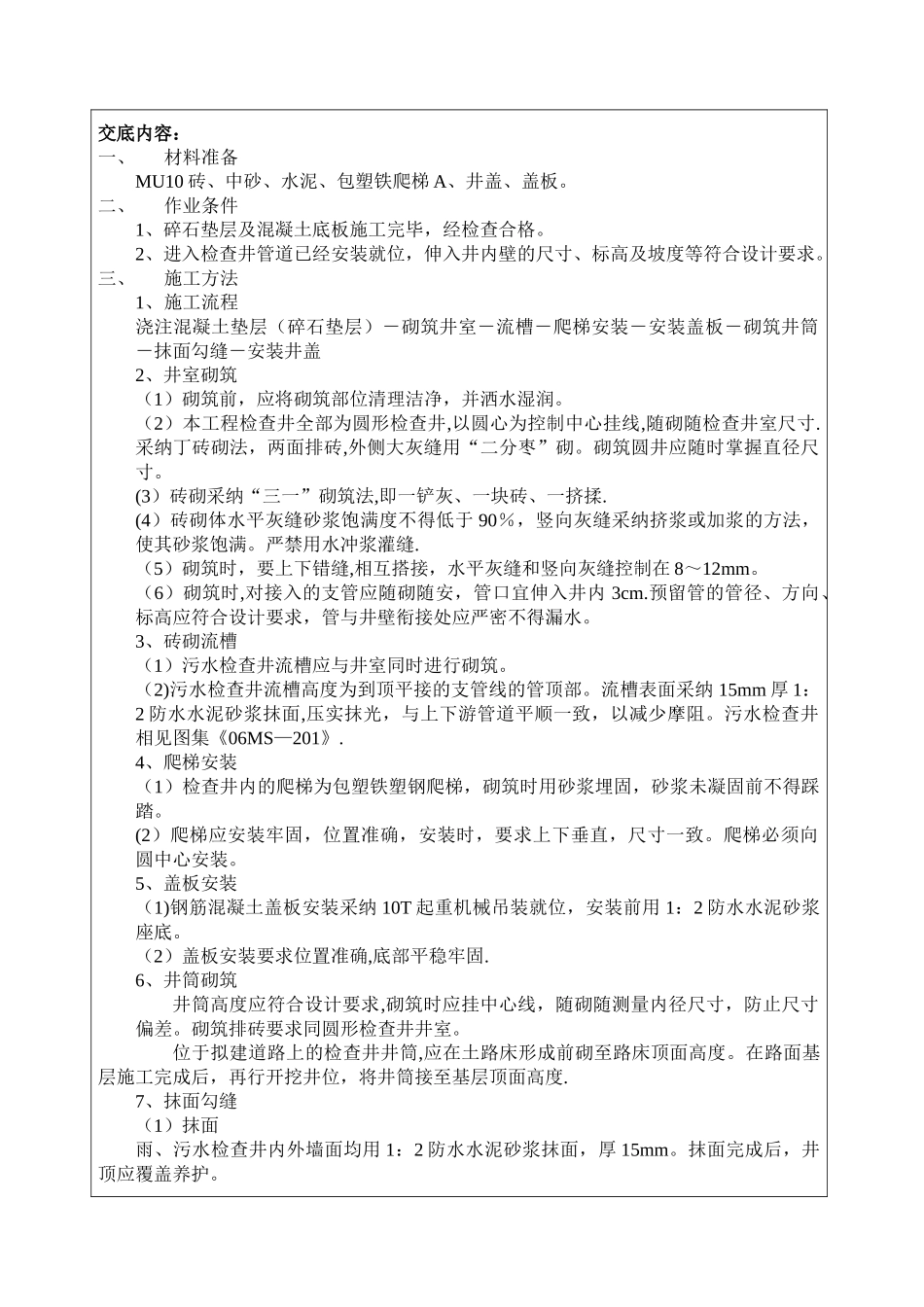

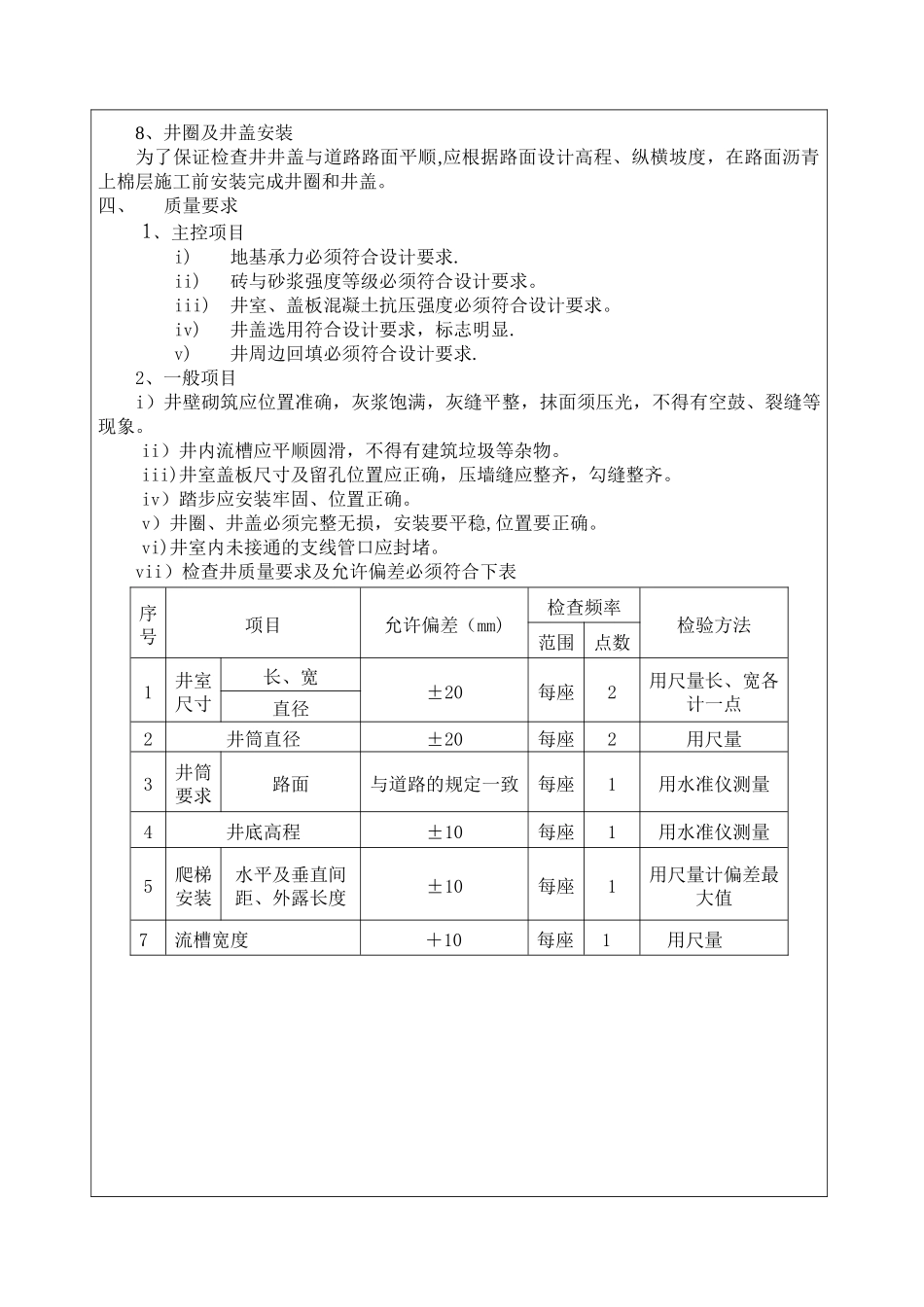

交底内容:一、材料准备MU10 砖、中砂、水泥、包塑铁爬梯 A、井盖、盖板。二、作业条件1、碎石垫层及混凝土底板施工完毕,经检查合格。2、进入检查井管道已经安装就位,伸入井内壁的尺寸、标高及坡度等符合设计要求。三、施工方法1、施工流程浇注混凝土垫层(碎石垫层)-砌筑井室-流槽-爬梯安装-安装盖板-砌筑井筒-抹面勾缝-安装井盖2、井室砌筑(1)砌筑前,应将砌筑部位清理洁净,并洒水湿润。(2)本工程检查井全部为圆形检查井,以圆心为控制中心挂线,随砌随检查井室尺寸.采纳丁砖砌法,两面排砖,外侧大灰缝用“二分枣”砌。砌筑圆井应随时掌握直径尺寸。(3)砖砌采纳“三一”砌筑法,即一铲灰、一块砖、一挤揉.(4)砖砌体水平灰缝砂浆饱满度不得低于 90%,竖向灰缝采纳挤浆或加浆的方法,使其砂浆饱满。严禁用水冲浆灌缝.(5)砌筑时,要上下错缝,相互搭接,水平灰缝和竖向灰缝控制在 8~12mm。(6)砌筑时,对接入的支管应随砌随安,管口宜伸入井内 3cm.预留管的管径、方向、标高应符合设计要求,管与井壁衔接处应严密不得漏水。3、砖砌流槽(1)污水检查井流槽应与井室同时进行砌筑。(2)污水检查井流槽高度为到顶平接的支管线的管顶部。流槽表面采纳 15mm 厚 1:2 防水水泥砂浆抹面,压实抹光,与上下游管道平顺一致,以减少摩阻。污水检查井相见图集《06MS—201》.4、爬梯安装(1)检查井内的爬梯为包塑铁塑钢爬梯,砌筑时用砂浆埋固,砂浆未凝固前不得踩踏。(2)爬梯应安装牢固,位置准确,安装时,要求上下垂直,尺寸一致。爬梯必须向圆中心安装。5、盖板安装(1)钢筋混凝土盖板安装采纳 10T 起重机械吊装就位,安装前用 1:2 防水水泥砂浆座底。(2)盖板安装要求位置准确,底部平稳牢固.6、井筒砌筑井筒高度应符合设计要求,砌筑时应挂中心线,随砌随测量内径尺寸,防止尺寸偏差。砌筑排砖要求同圆形检查井井室。位于拟建道路上的检查井井筒,应在土路床形成前砌至路床顶面高度。在路面基层施工完成后,再行开挖井位,将井筒接至基层顶面高度.7、抹面勾缝(1)抹面雨、污水检查井内外墙面均用 1:2 防水水泥砂浆抹面,厚 15mm。抹面完成后,井顶应覆盖养护。8、井圈及井盖安装为了保证检查井井盖与道路路面平顺,应根据路面设计高程、纵横坡度,在路面沥青上棉层施工前安装完成井圈和井盖。四、质量要求1、主控项目i)地基承力必须符合设计要求.ii)砖与砂浆强度等级必须符合设计要求。iii)井室、盖板混凝土抗压强度必...
