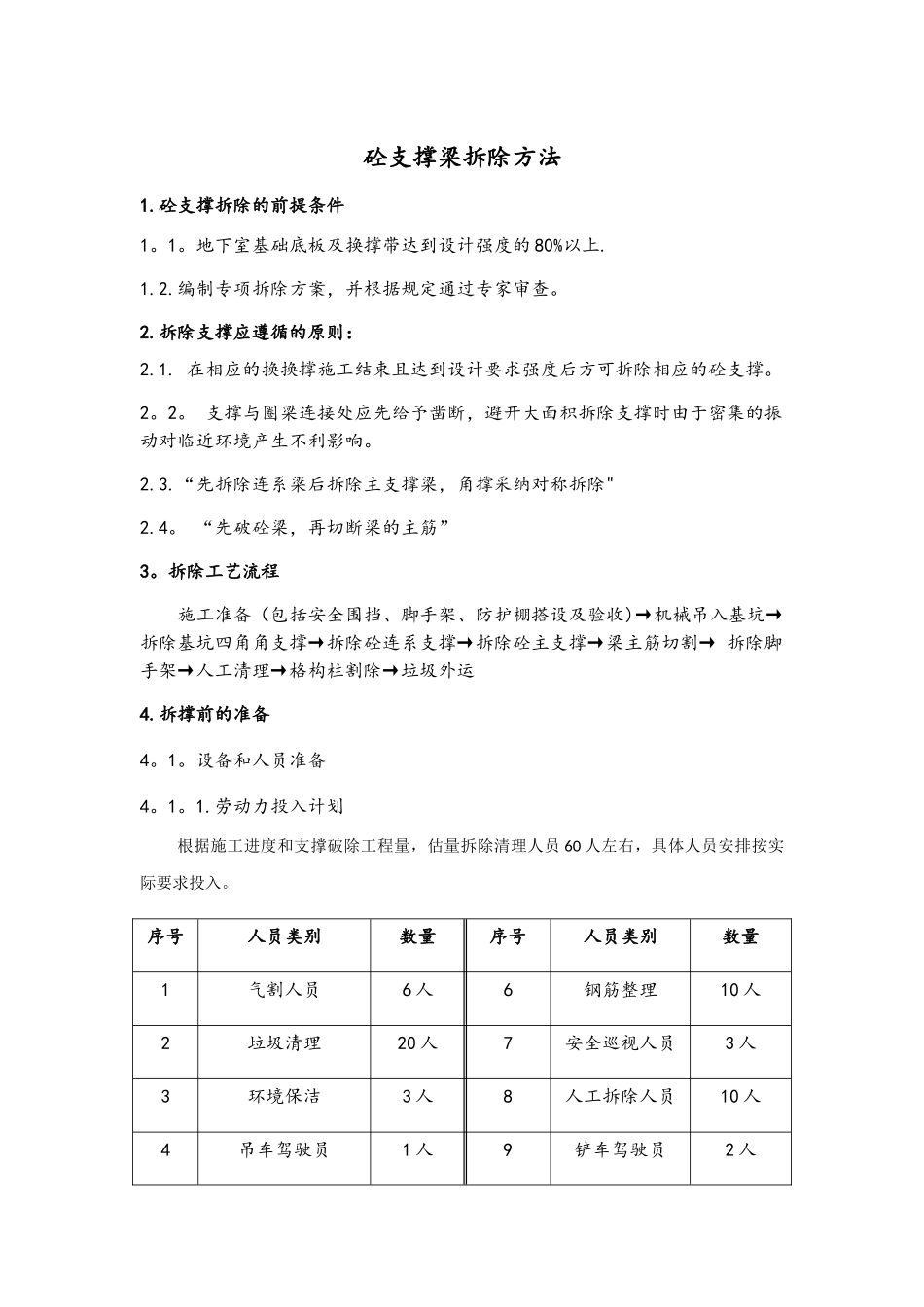

砼支撑梁拆除方法1
砼支撑拆除的前提条件1
地下室基础底板及换撑带达到设计强度的 80%以上
编制专项拆除方案,并根据规定通过专家审查
拆除支撑应遵循的原则:2
在相应的换换撑施工结束且达到设计要求强度后方可拆除相应的砼支撑
支撑与圈梁连接处应先给予凿断,避开大面积拆除支撑时由于密集的振动对临近环境产生不利影响
“先拆除连系梁后拆除主支撑梁,角撑采纳对称拆除"2
“先破砼梁,再切断梁的主筋”3
拆除工艺流程施工准备(包括安全围挡、脚手架、防护棚搭设及验收)→机械吊入基坑→拆除基坑四角角支撑→拆除砼连系支撑→拆除砼主支撑→梁主筋切割→ 拆除脚手架→人工清理→格构柱割除→垃圾外运4
拆撑前的准备4
设备和人员准备4
劳动力投入计划根据施工进度和支撑破除工程量,估量拆除清理人员 60 人左右,具体人员安排按实际要求投入
序号人员类别数量序号人员类别数量1气割人员6 人6钢筋整理10 人2垃圾清理20 人7安全巡视人员3 人3环境保洁3 人8人工拆除人员10 人4吊车驾驶员1 人9铲车驾驶员2 人5破裂机驾驶员4 人4

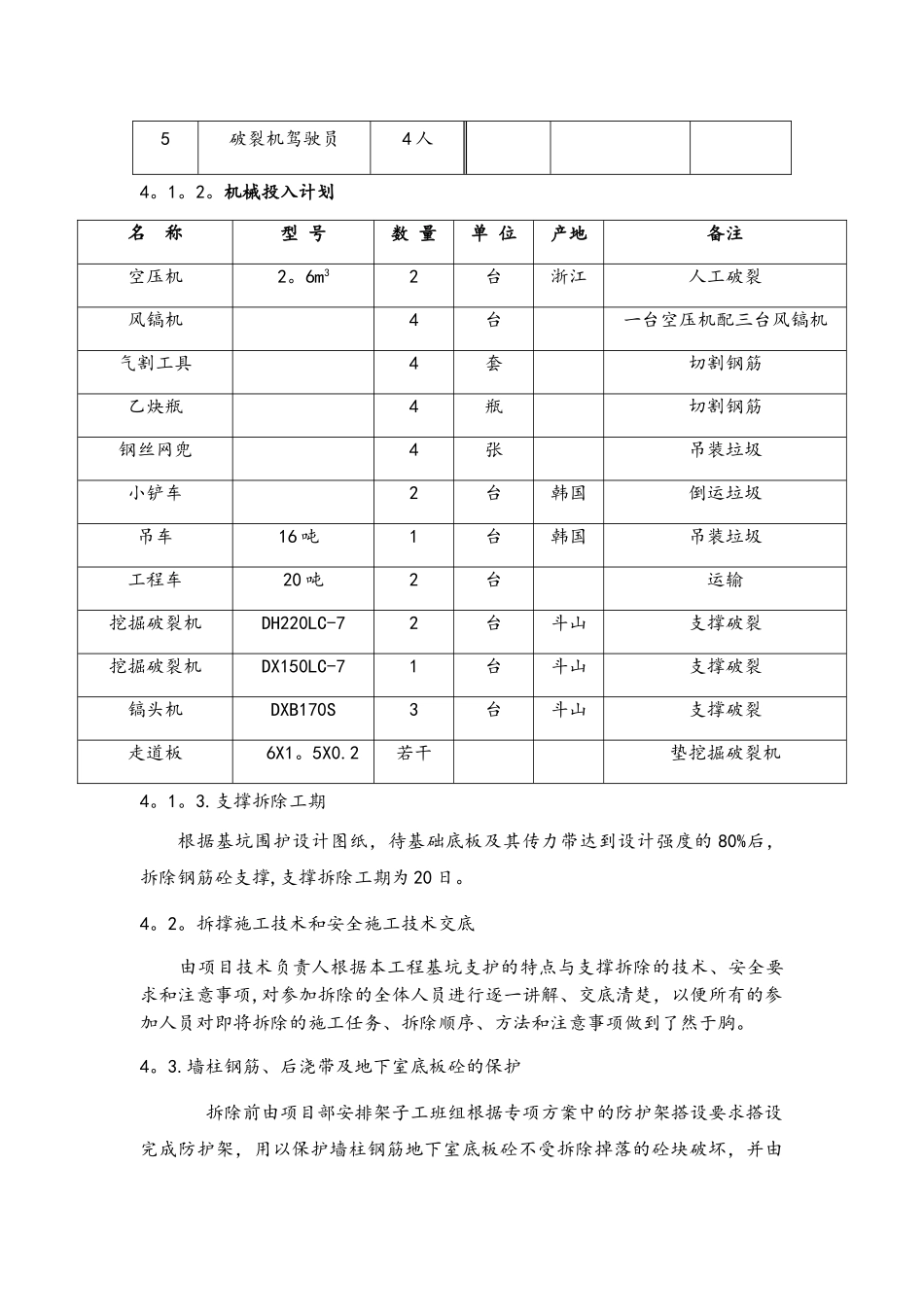

机械投入计划名 称型 号数 量单 位产地备注空压机2
6m3 2台浙江人工破裂风镐机4台一台空压机配三台风镐机气割工具 4套 切割钢筋乙炔瓶4 瓶切割钢筋钢丝网兜4 张吊装垃圾小铲车2台韩国倒运垃圾吊车16 吨1台韩国吊装垃圾工程车20 吨2台 运输挖掘破裂机DH220LC-72台斗山支撑破裂挖掘破裂机DX150LC-71台斗山支撑破裂镐头机DXB170S3台斗山支撑破裂走道板 6X1
2若干垫挖掘破裂机4
支撑拆除工期根据基坑围护设计图纸,待基础底板及其传力带达到设计强度的 80%后,拆除钢筋砼支撑,支撑拆除工期为 20 日

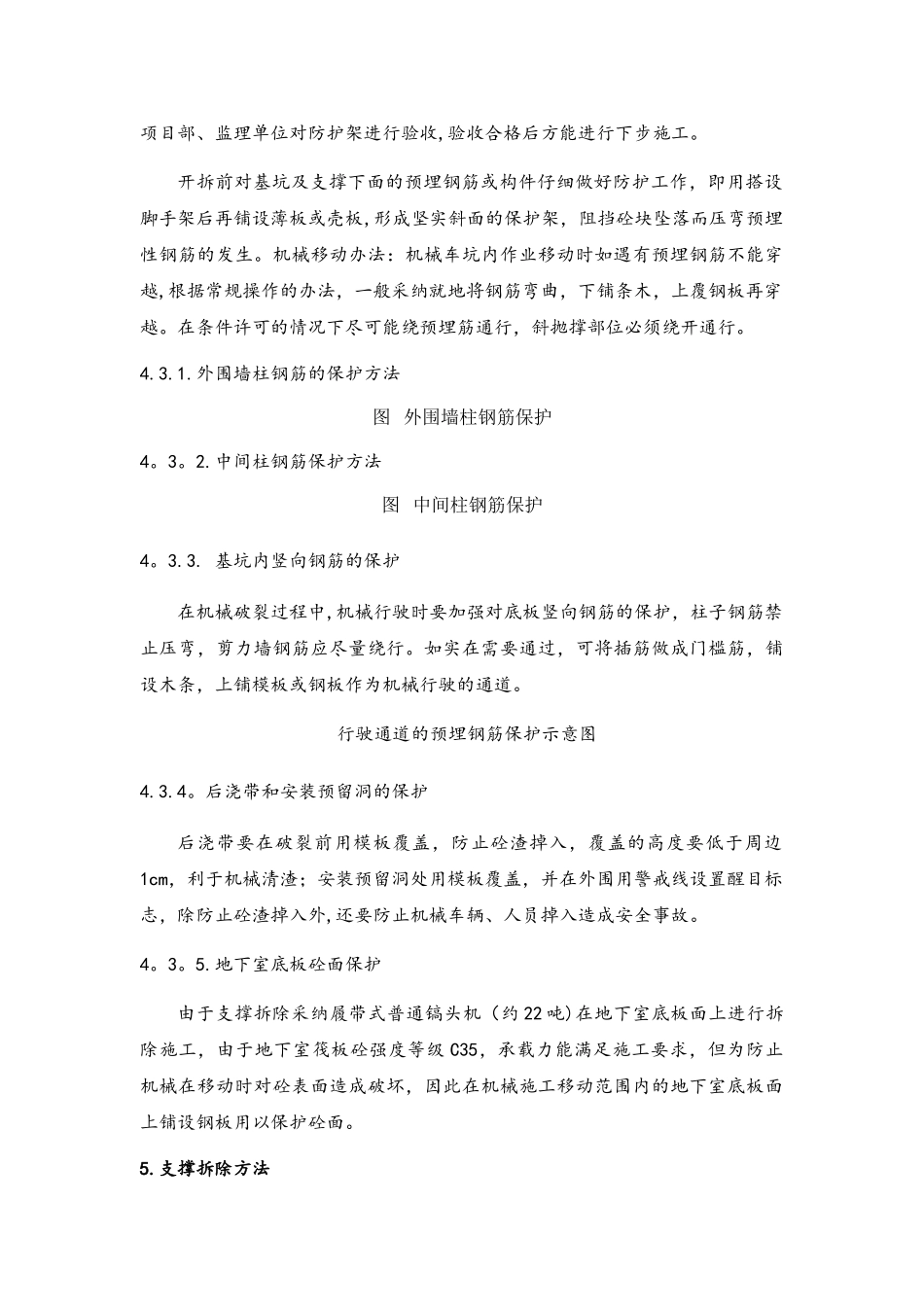

拆撑施工技术和安全施工技术交底 由项目技术负责人根
