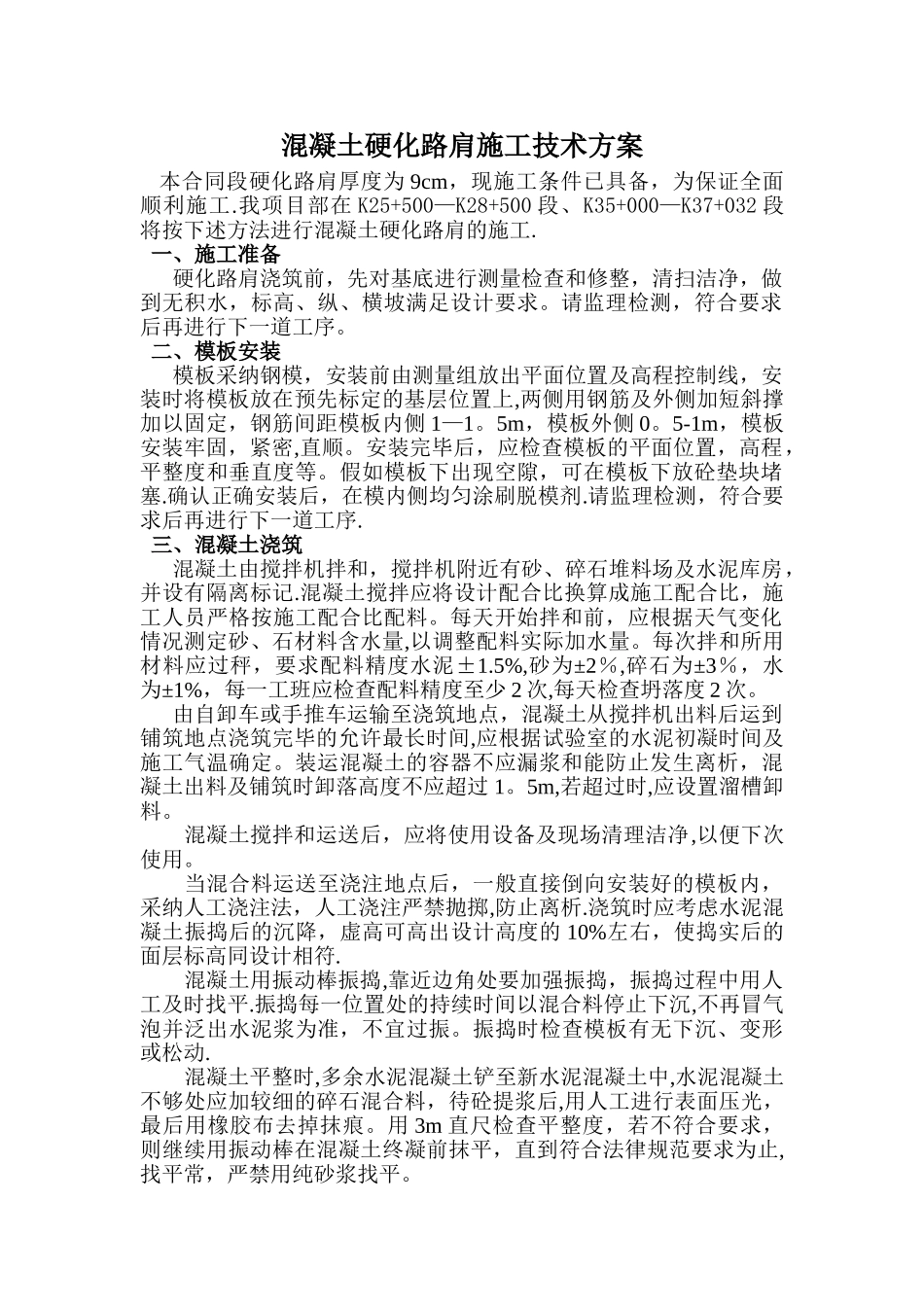

混凝土硬化路肩施工技术方案 本合同段硬化路肩厚度为 9cm,现施工条件已具备,为保证全面顺利施工
我项目部在 K25+500—K28+500 段、K35+000—K37+032 段将按下述方法进行混凝土硬化路肩的施工
一、施工准备硬化路肩浇筑前,先对基底进行测量检查和修整,清扫洁净,做到无积水,标高、纵、横坡满足设计要求
请监理检测,符合要求后再进行下一道工序
二、模板安装模板采纳钢模,安装前由测量组放出平面位置及高程控制线,安装时将模板放在预先标定的基层位置上,两侧用钢筋及外侧加短斜撑加以固定,钢筋间距模板内侧 1—1
5m,模板外侧 0
5-1m,模板安装牢固,紧密,直顺
安装完毕后,应检查模板的平面位置,高程,平整度和垂直度等
假如模板下出现空隙,可在模板下放砼垫块堵塞
确认正确安装后,在模内侧均匀涂刷脱模剂
请监理检测,符合要求后再进行下一道工序
三、混凝土浇筑混凝土由搅拌机拌和,搅拌机附近有砂、碎石堆料场及水泥库房,并设有隔离标记
混凝土搅拌应将设计配合比换算成施工配合比,施工人员严格按施工配合比配料
每天开始拌和前,应根据天气变化情况测定砂、石材料含水量,以调整配料实际加水量
每次拌和所用材料应过秤,要求配料精度水泥±1
5%,砂为±2%,碎石为±3%,水为±1%,每一工班应检查配料精度至少 2 次,每天检查坍落度 2 次
由自卸车或手推车运输至浇筑地点,混凝土从搅拌机出料后运到铺筑地点浇筑完毕的允许最长时间,应根据试验室的水泥初凝时间及施工气温确定
装运混凝土的容器不应漏浆和能防止发生离析,混凝土出料及铺筑时卸落高度不应超过 1
5m,若超过时,应设置溜槽卸料
混凝土搅拌和运送后,应将使用设备及现场清理洁净,以便下次使用
当混合料运送至浇注地点后,一般直接倒向安装好的模板内,采纳人工浇注法,人工浇注严禁抛掷,防止离析
浇筑时应考虑水泥混凝土振捣后的沉降,
