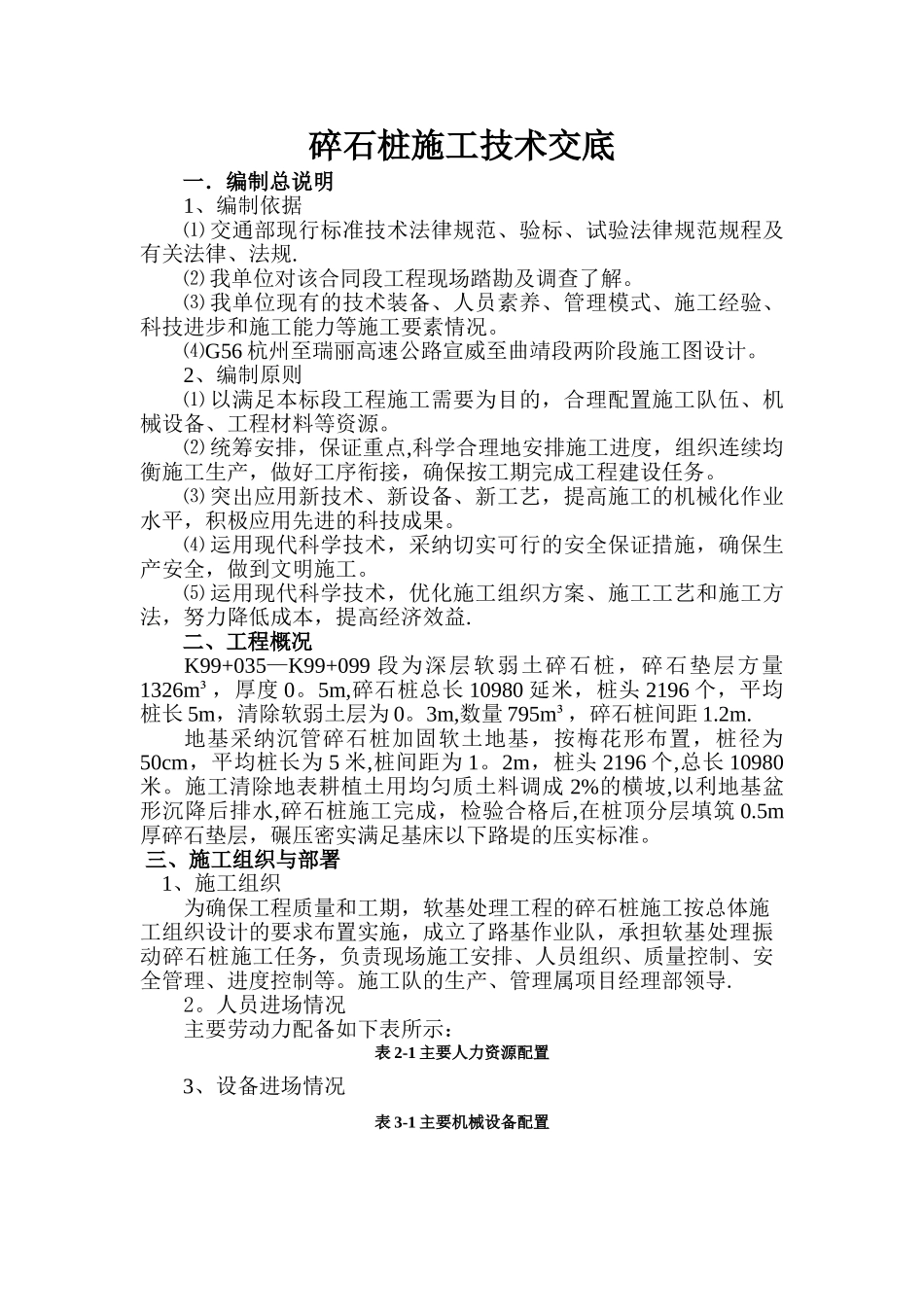

碎石桩施工技术交底一.编制总说明1、编制依据⑴ 交通部现行标准技术法律规范、验标、试验法律规范规程及有关法律、法规
⑵ 我单位对该合同段工程现场踏勘及调查了解
⑶ 我单位现有的技术装备、人员素养、管理模式、施工经验、科技进步和施工能力等施工要素情况
⑷G56 杭州至瑞丽高速公路宣威至曲靖段两阶段施工图设计
2、编制原则⑴ 以满足本标段工程施工需要为目的,合理配置施工队伍、机械设备、工程材料等资源
⑵ 统筹安排,保证重点,科学合理地安排施工进度,组织连续均衡施工生产,做好工序衔接,确保按工期完成工程建设任务
⑶ 突出应用新技术、新设备、新工艺,提高施工的机械化作业水平,积极应用先进的科技成果
⑷ 运用现代科学技术,采纳切实可行的安全保证措施,确保生产安全,做到文明施工
⑸ 运用现代科学技术,优化施工组织方案、施工工艺和施工方法,努力降低成本,提高经济效益
二、工程概况K99+035—K99+099 段为深层软弱土碎石桩,碎石垫层方量1326m³,厚度 0
5m,碎石桩总长 10980 延米,桩头 2196 个,平均桩长 5m,清除软弱土层为 0
3m,数量 795m³,碎石桩间距 1
地基采纳沉管碎石桩加固软土地基,按梅花形布置,桩径为50cm,平均桩长为 5 米,桩间距为 1
2m,桩头 2196 个,总长 10980米
施工清除地表耕植土用均匀质土料调成 2%的横坡,以利地基盆形沉降后排水,碎石桩施工完成,检验合格后,在桩顶分层填筑 0
5m厚碎石垫层,碾压密实满足基床以下路堤的压实标准
三、施工组织与部署 1、施工组织为确保工程质量和工期,软基处理工程的碎石桩施工按总体施工组织设计的要求布置实施,成立了路基作业队,承担软基处理振动碎石桩施工任务,负责现场施工安排、人员组织、质量控制、安全管理、进度控制等
施工队的生产、管理属项目经理部领导
人员进场情况主要劳
