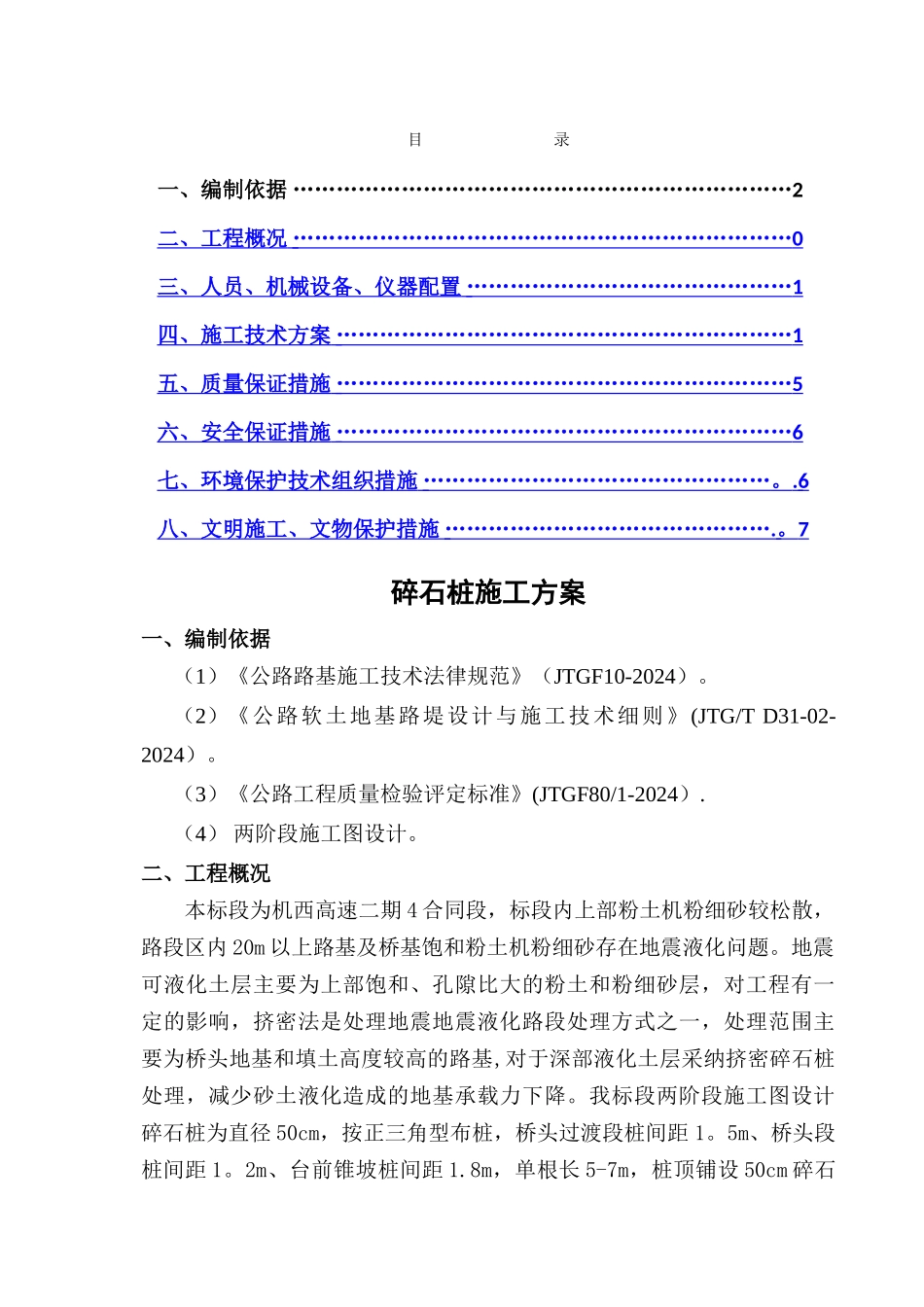

7 碎石桩施工方案一、编制依据(1)《公路路基施工技术法律规范》(JTGF10-2024)
(2)《公路软土地基路堤设计与施工技术细则》(JTG/T D31-02-2024)
(3)《公路工程质量检验评定标准》(JTGF80/1-2024)
(4) 两阶段施工图设计
二、工程概况本标段为机西高速二期 4 合同段,标段内上部粉土机粉细砂较松散,路段区内 20m 以上路基及桥基饱和粉土机粉细砂存在地震液化问题
地震可液化土层主要为上部饱和、孔隙比大的粉土和粉细砂层,对工程有一定的影响,挤密法是处理地震地震液化路段处理方式之一,处理范围主要为桥头地基和填土高度较高的路基,对于深部液化土层采纳挤密碎石桩处理,减少砂土液化造成的地基承载力下降
我标段两阶段施工图设计碎石桩为直径 50cm,按正三角型布桩,桥头过渡段桩间距 1
5m、桥头段桩间距 1
2m、台前锥坡桩间距 1

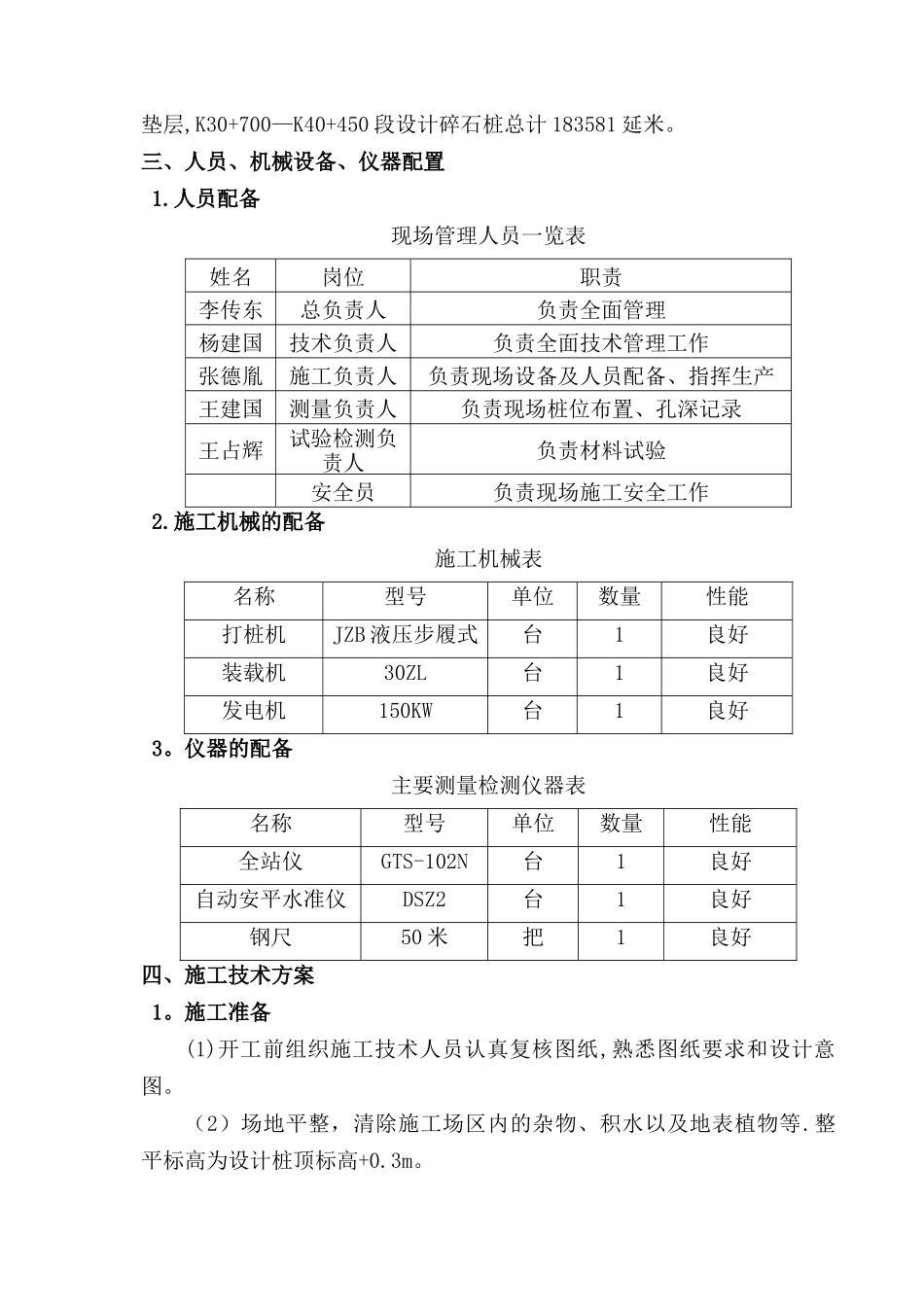

8m,单根长 5-7m,桩顶铺设 50cm 碎石垫层,K30+700—K40+450 段设计碎石桩总计 183581 延米
三、人员、机械设备、仪器配置 1

人员配备现场管理人员一览表姓名岗位职责李传东总负责人负责全面管理杨建国技术负责人负责全面技术管理工作张德胤施工负责人负责现场设备
