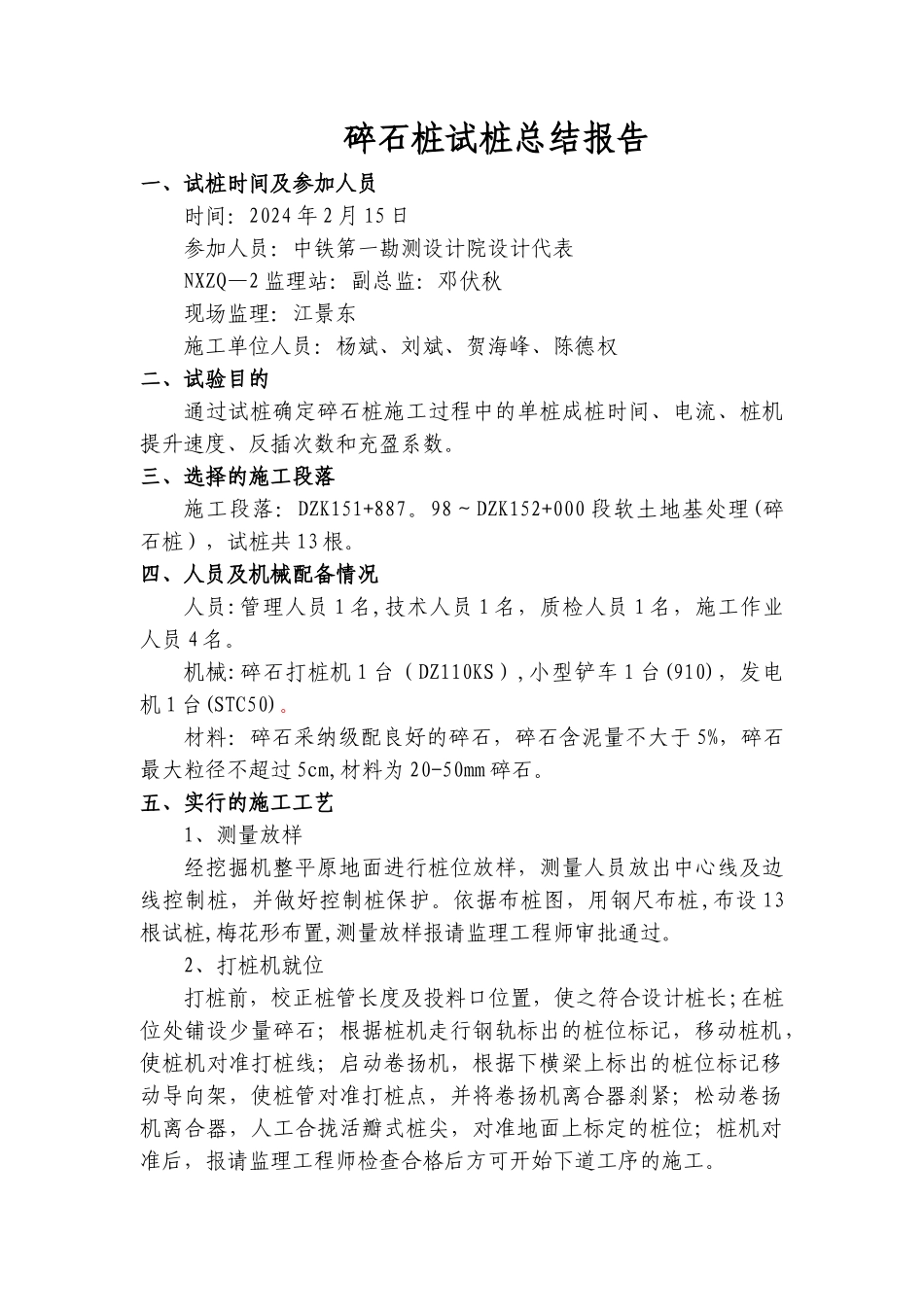

碎石桩试桩总结报告一、试桩时间及参加人员时间:2024 年 2 月 15 日参加人员:中铁第一勘测设计院设计代表NXZQ—2 监理站:副总监:邓伏秋现场监理:江景东施工单位人员:杨斌、刘斌、贺海峰、陈德权二、试验目的通过试桩确定碎石桩施工过程中的单桩成桩时间、电流、桩机提升速度、反插次数和充盈系数
三、选择的施工段落施工段落:DZK151+887
98~DZK152+000 段软土地基处理(碎石桩),试桩共 13 根
四、人员及机械配备情况人员:管理人员 1 名,技术人员 1 名,质检人员 1 名,施工作业人员 4 名
机械:碎石打桩机 1 台(DZ110KS),小型铲车 1 台(910),发电机 1 台(STC50)
材料:碎石采纳级配良好的碎石,碎石含泥量不大于 5%,碎石最大粒径不超过 5cm,材料为 20-50mm 碎石
五、实行的施工工艺1、测量放样经挖掘机整平原地面进行桩位放样,测量人员放出中心线及边线控制桩,并做好控制桩保护
依据布桩图,用钢尺布桩,布设 13根试桩,梅花形布置,测量放样报请监理工程师审批通过
2、打桩机就位打桩前,校正桩管长度及投料口位置,使之符合设计桩长;在桩位处铺设少量碎石;根据桩机走行钢轨标出的桩位标记,移动桩机,使桩机对准打桩线;启动卷扬机,根据下横梁上标出的桩位标记移动导向架,使桩管对准打桩点,并将卷扬机离合器刹紧;松动卷扬机离合器,人工合拢活瓣式桩尖,对准地面上标定的桩位;桩机对准后,报请监理工程师检查合格后方可开始下道工序的施工

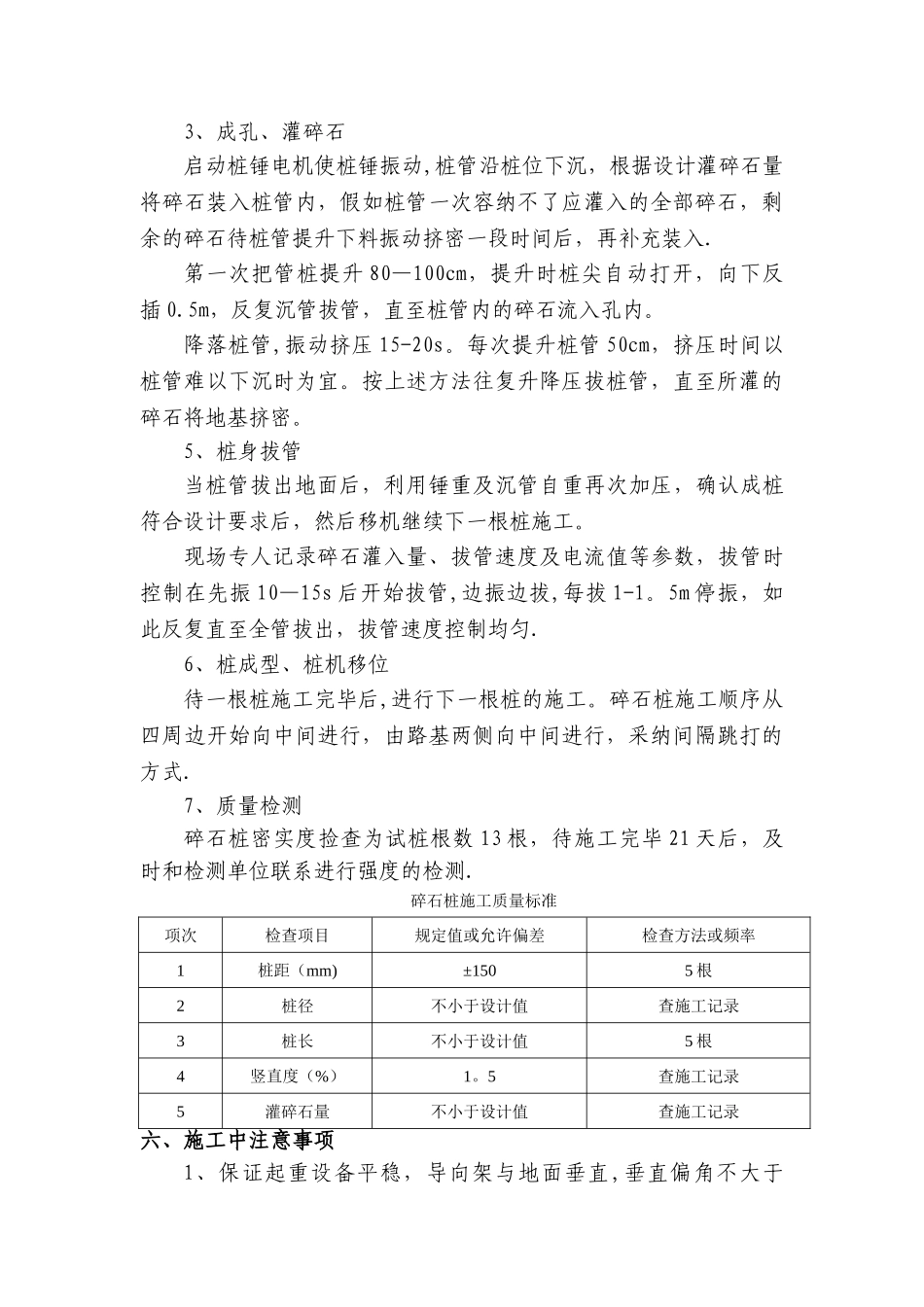

3、成孔、灌碎石启动桩锤电机使桩锤振动,桩管沿桩位下沉,根据设计灌碎石量将碎石装入桩管内,假如桩管一次容纳不了应灌入的全部碎石,剩余的碎石待桩管提升下料振动挤密一段时间后,再补充装入
第一次把管桩提升 80—100cm,提升时桩尖自动打开,向下反插 0

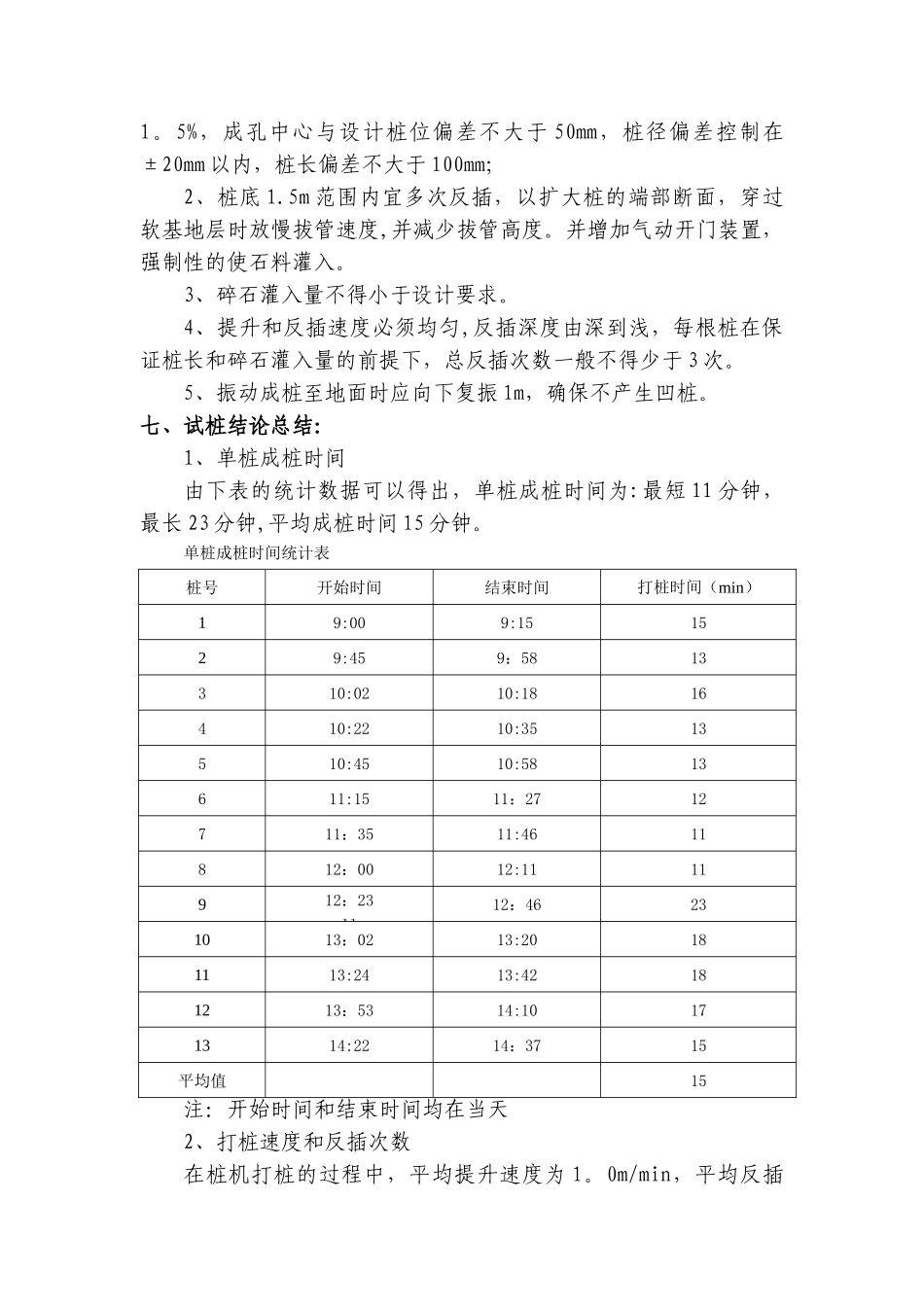

5m,反复沉管拔管,直至桩管内的碎石流入孔内
