沙钢宏发炼铁喷煤车间 6#磨煤机大修安全施工方案中国一冶集团有限公司设备检修公司沙钢项目部2024 年 3 月 9 日一、 工程概况:宏发炼铁厂喷煤车间 6#磨煤机设备维护周期已到,磨煤机的各部位备件磨损较严重,振动幅度较大,为确保设备的正常运转及生产的顺畅,经车间领导讨论决定近期将对其进行大修
本次检修任务计划检修 6 天,配备人员 16 人
本工程施工具有如下特点:1、高空作业(约 5 米左右) 2、吊装作业3、交叉作业 4、高温、粉尘5、煤气区域 本工程的施工工序:施工前各机具及 签字确认准备工作分离器煤粉进出管割除,冷却管拆除提起分离器顶起拉出三角架拆除吊出磨辊拆除吊出磨 碗 衬 板 拆 除 更换喷嘴环叶轮拆除更换更换分配器叶片,更换弹簧进料斗打包回装磨辊分离器拉回内部耐磨衬板更换,贴陶瓷全部结束后,三清退场设备各部位检查调试二、施工前准备:1、施工人员进行安全技术交底

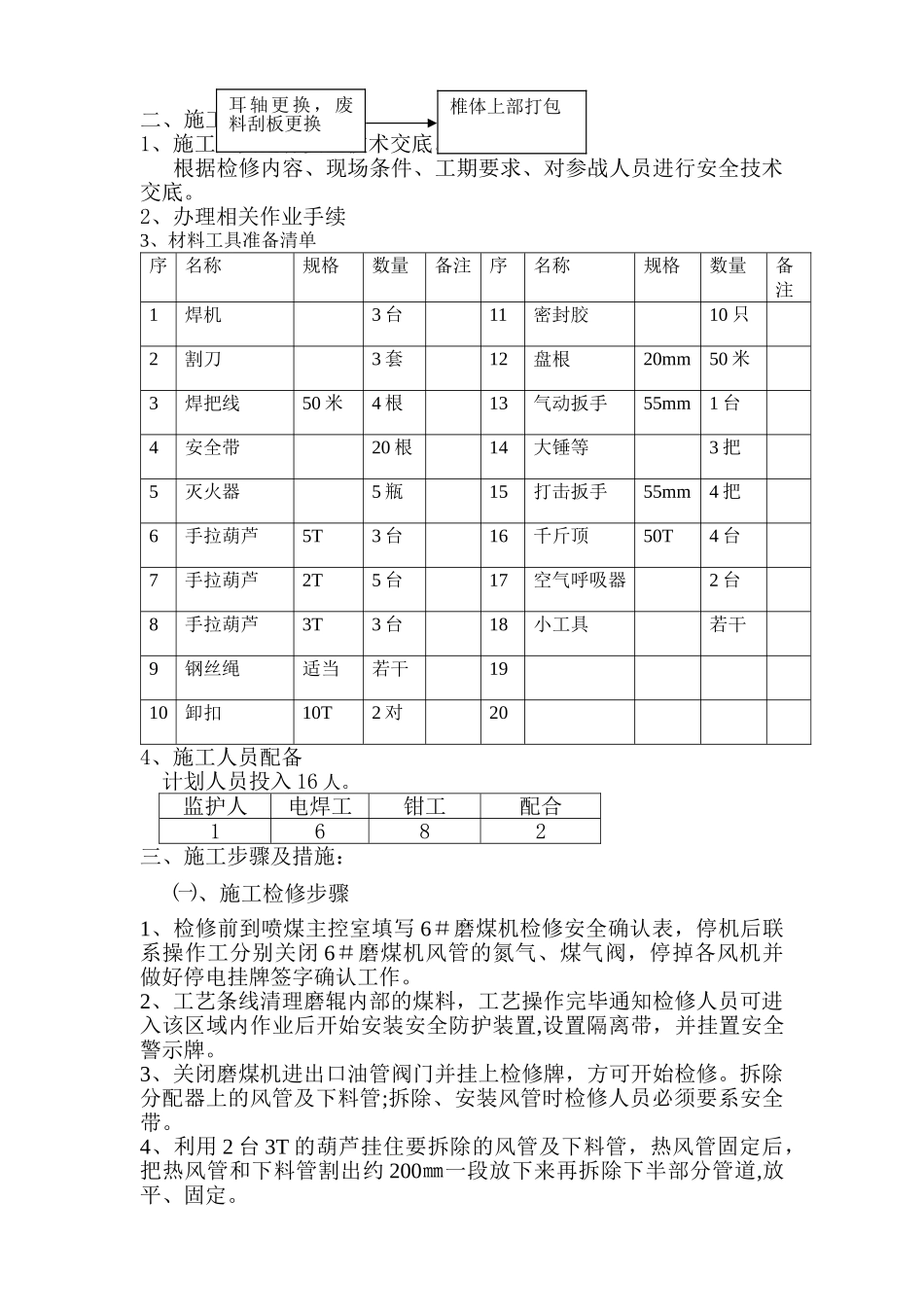

根据检修内容、现场条件、工期要求、对参战人员进行安全技术交底
2、办理相关作业手续3、材料工具准备清单序名称规格数量备注序名称规格数量备注1焊机3 台11密封胶10 只2割刀3 套12盘根20mm50 米3焊把线50 米4 根13气动扳手55mm1 台4安全带20 根14大锤等3 把5灭火器5 瓶15打击扳手55mm4 把6手拉葫芦5T3 台16千斤顶50T4 台7手拉葫芦2T5 台17空气呼吸器2 台8手拉葫芦3T3 台18小工具若干9钢丝绳适当若干1910卸扣10T2 对204、施工人员配备计划人员投入 16 人
监护人电焊工钳工配合1682三、施工步骤及措施: ㈠、施工检修步骤1、检修前到喷煤主控室填写 6#磨煤机检修安全确认表,停机后联系操作工分别关闭 6#磨煤机风管的氮气、煤气阀,停掉各风机并做好停电挂牌签字确认工作

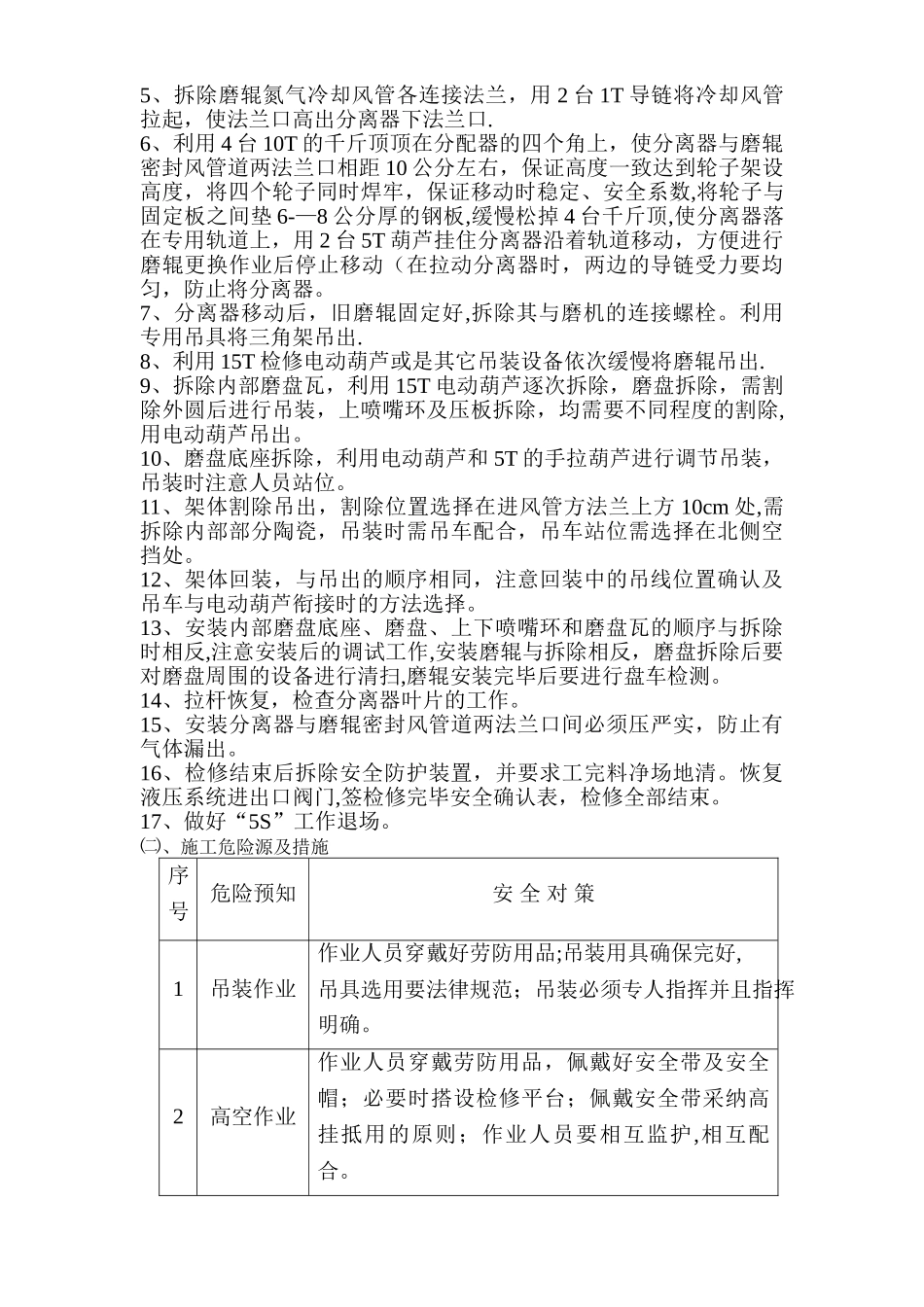

2、工艺条线清理磨辊内部的煤料,工艺操作完毕通知检修人员可进入该区域
