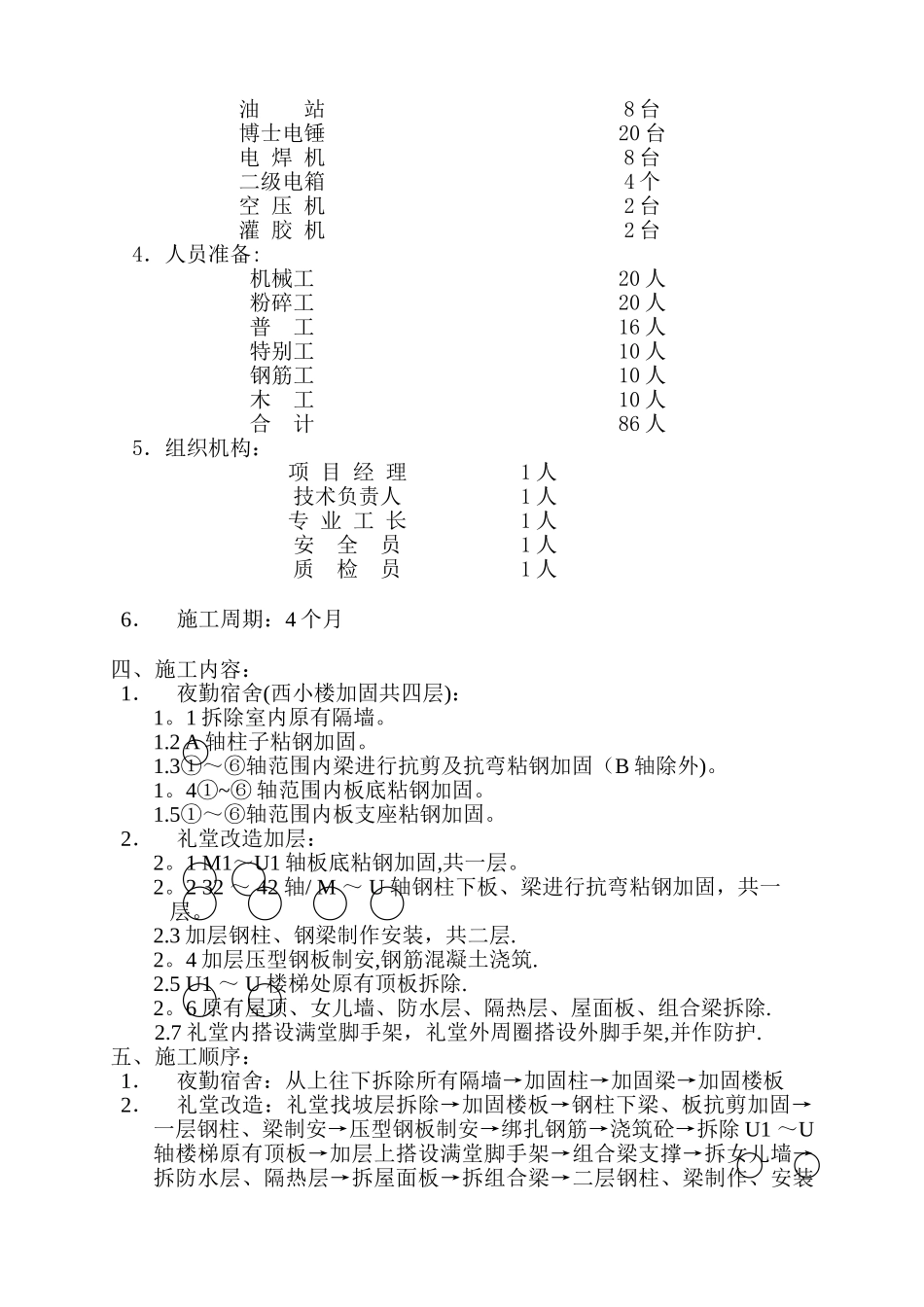

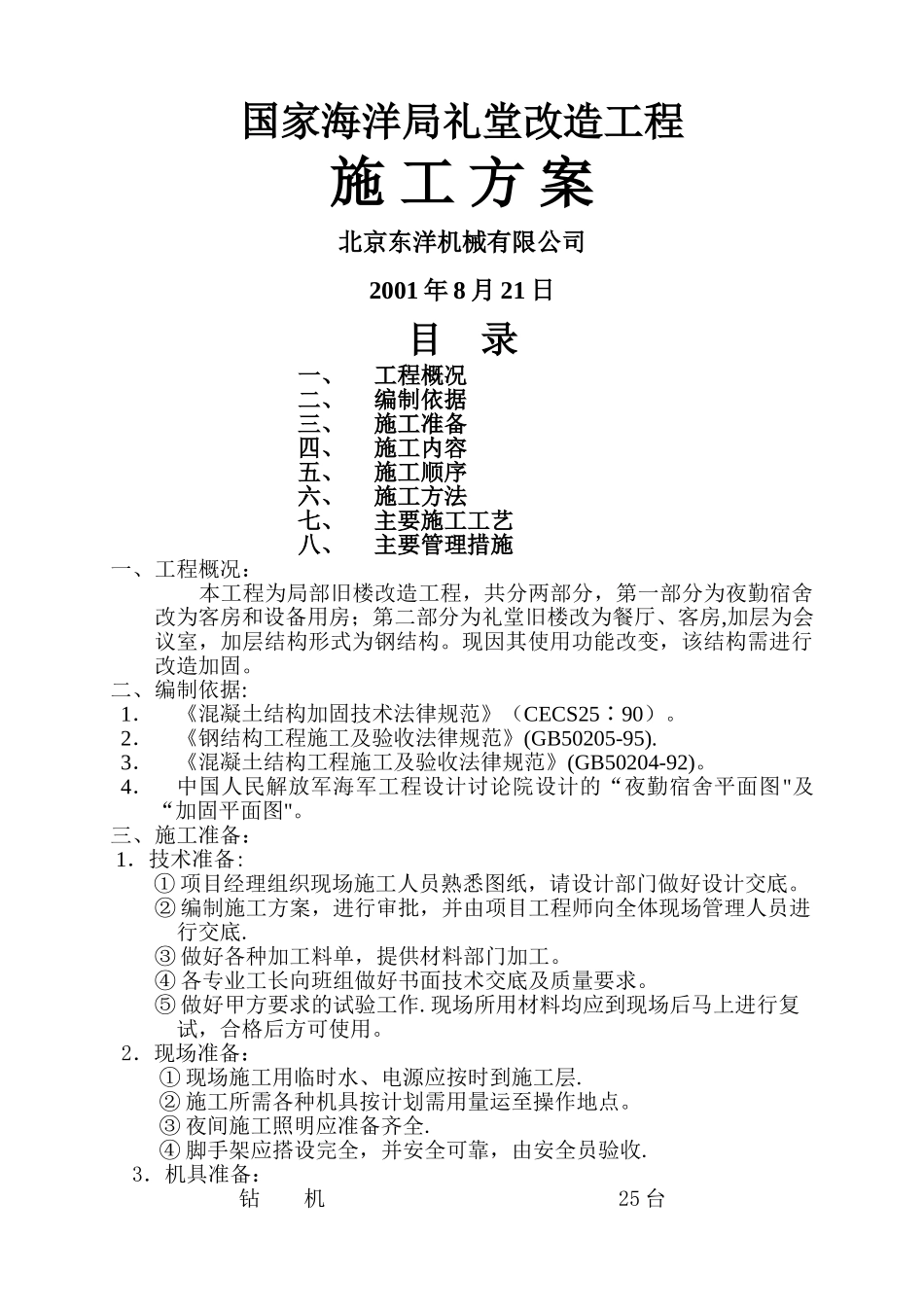

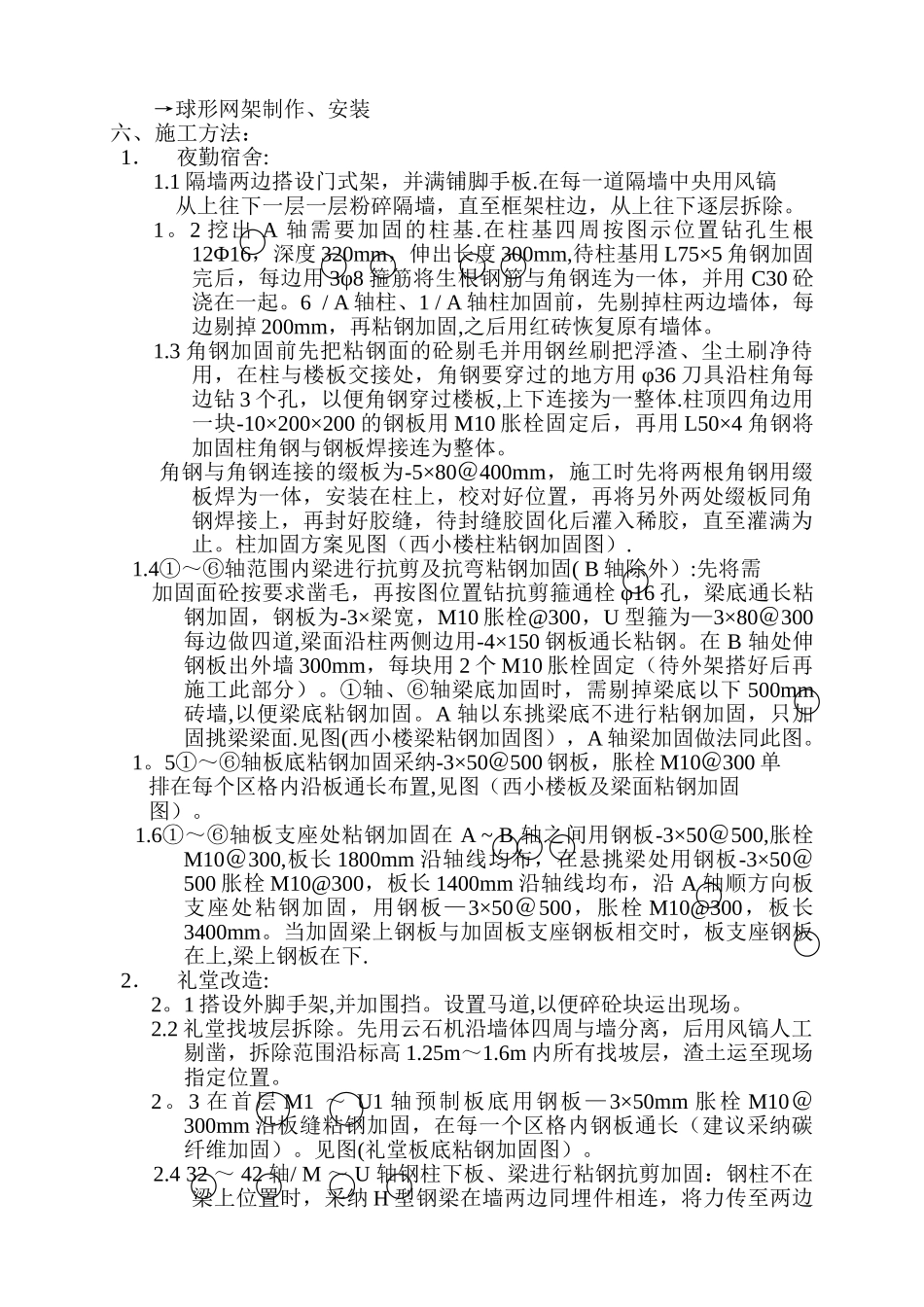

国家海洋局礼堂改造工程施 工 方 案北京东洋机械有限公司2001 年 8 月 21 日目 录一、工程概况二、编制依据三、施工准备四、施工内容五、施工顺序六、施工方法七、主要施工工艺八、主要管理措施一、工程概况:本工程为局部旧楼改造工程,共分两部分,第一部分为夜勤宿舍改为客房和设备用房;第二部分为礼堂旧楼改为餐厅、客房,加层为会议室,加层结构形式为钢结构。现因其使用功能改变,该结构需进行改造加固。二、编制依据:1.《混凝土结构加固技术法律规范》(CECS25∶90)。2.《钢结构工程施工及验收法律规范》(GB50205-95).3.《混凝土结构工程施工及验收法律规范》(GB50204-92)。4.中国人民解放军海军工程设计讨论院设计的“夜勤宿舍平面图"及“加固平面图"。三、施工准备: 1.技术准备: ① 项目经理组织现场施工人员熟悉图纸,请设计部门做好设计交底。② 编制施工方案,进行审批,并由项目工程师向全体现场管理人员进 行交底.③ 做好各种加工料单,提供材料部门加工。④ 各专业工长向班组做好书面技术交底及质量要求。⑤ 做好甲方要求的试验工作.现场所用材料均应到现场后马上进行复 试,合格后方可使用。 2.现场准备:① 现场施工用临时水、电源应按时到施工层.② 施工所需各种机具按计划需用量运至操作地点。③ 夜间施工照明应准备齐全.④ 脚手架应搭设完全,并安全可靠,由安全员验收. 3.机具准备:钻 机25 台油 站8 台博士电锤20 台电 焊 机8 台二级电箱4 个空 压 机2 台灌 胶 机2 台 4.人员准备:机械工20 人粉碎工20 人普 工 16 人特别工10 人钢筋工10 人木 工10 人合 计86 人 5.组织机构:项 目 经 理1 人技术负责人1 人专 业 工 长1 人安 全 员1 人质 检 员1 人6.施工周期:4 个月四、施工内容:1.夜勤宿舍(西小楼加固共四层):1。1 拆除室内原有隔墙。1.2 A 轴柱子粘钢加固。1.3①~⑥轴范围内梁进行抗剪及抗弯粘钢加固(B 轴除外)。1。4①~⑥ 轴范围内板底粘钢加固。1.5①~⑥轴范围内板支座粘钢加固。2.礼堂改造加层:2。1 M1~U1 轴板底粘钢加固,共一层。2。2 32 ~ 42 轴/ M ~ U 轴钢柱下板、梁进行抗弯粘钢加固,共一 层。2.3 加层钢柱、钢梁制作安装,共二层.2。4 加层压型钢板制安,钢筋混凝土浇筑.2.5 U1 ~ U 楼梯处原有顶板拆除.2。6 原有屋顶、女儿墙、防水层、隔热层、屋面板、组合梁拆除.2.7 礼堂内搭设满堂...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

礼堂改造施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
