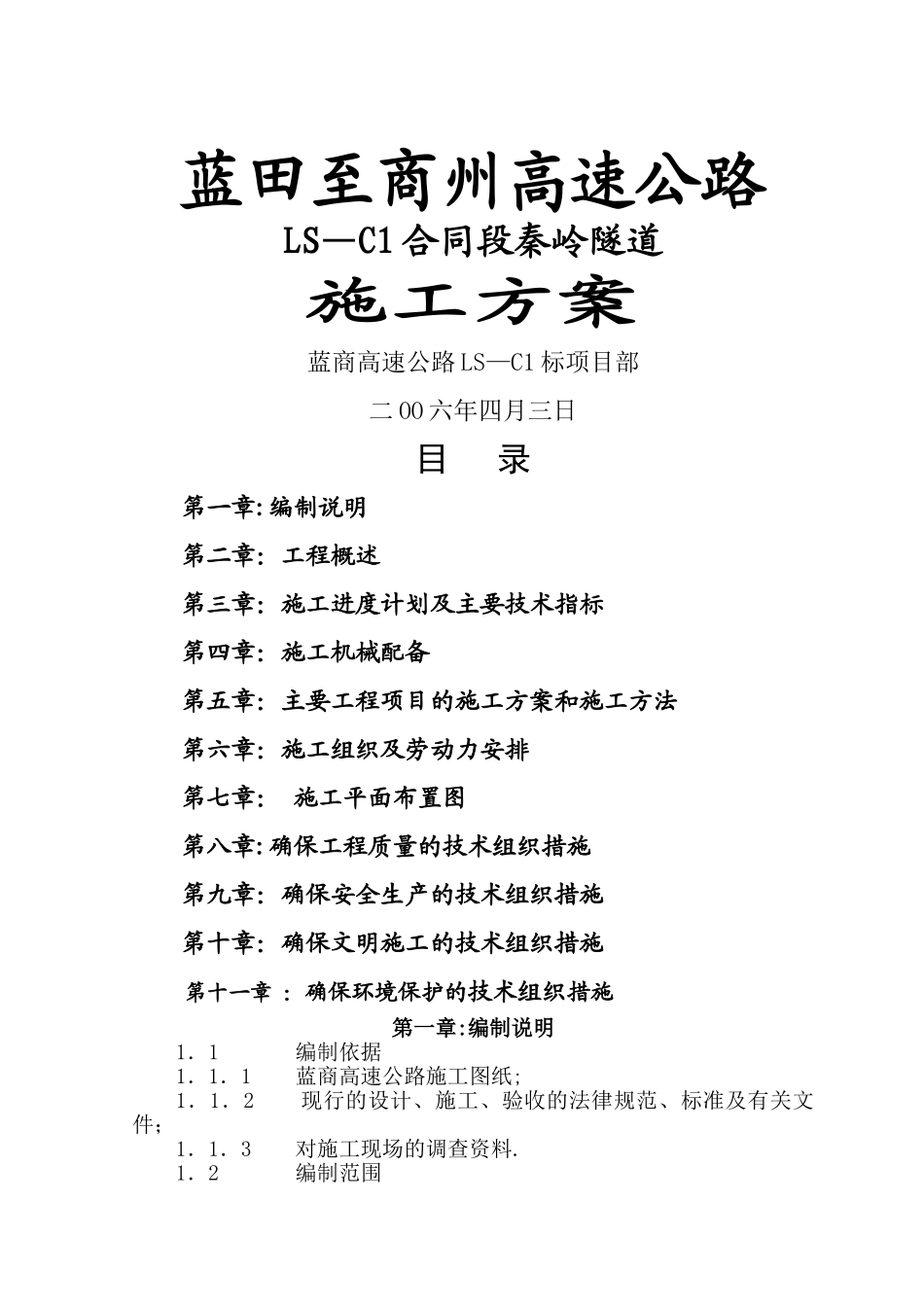

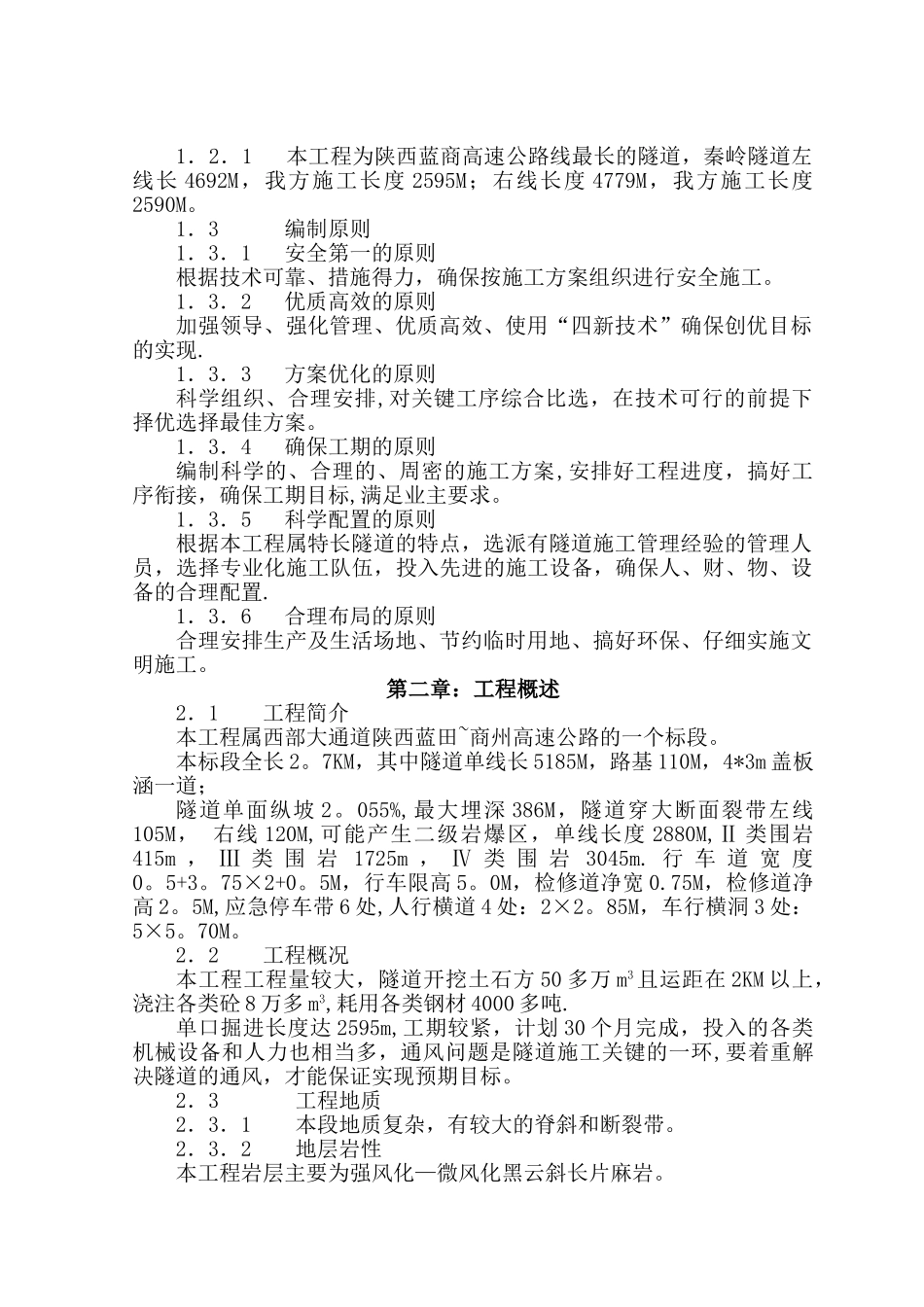

蓝田至商州高速公路LS—C1 合同段秦岭隧道施工方案蓝商高速公路 LS—C1 标项目部二 OO 六年四月三日目 录第一章:编制说明第二章:工程概述第三章:施工进度计划及主要技术指标第四章:施工机械配备 第五章:主要工程项目的施工方案和施工方法第六章:施工组织及劳动力安排第七章: 施工平面布置图第八章:确保工程质量的技术组织措施第九章:确保安全生产的技术组织措施第十章:确保文明施工的技术组织措施第十一章 :确保环境保护的技术组织措施第一章:编制说明1.1 编制依据1.1.1 蓝商高速公路施工图纸;1.1.2 现行的设计、施工、验收的法律规范、标准及有关文件;1.1.3 对施工现场的调查资料.1.2 编制范围1.2.1 本工程为陕西蓝商高速公路线最长的隧道,秦岭隧道左线长 4692M,我方施工长度 2595M;右线长度 4779M,我方施工长度2590M。1.3 编制原则1.3.1 安全第一的原则根据技术可靠、措施得力,确保按施工方案组织进行安全施工。1.3.2 优质高效的原则加强领导、强化管理、优质高效、使用“四新技术”确保创优目标的实现.1.3.3 方案优化的原则科学组织、合理安排,对关键工序综合比选,在技术可行的前提下择优选择最佳方案。1.3.4 确保工期的原则编制科学的、合理的、周密的施工方案,安排好工程进度,搞好工序衔接,确保工期目标,满足业主要求。1.3.5 科学配置的原则根据本工程属特长隧道的特点,选派有隧道施工管理经验的管理人员,选择专业化施工队伍,投入先进的施工设备,确保人、财、物、设备的合理配置.1.3.6 合理布局的原则合理安排生产及生活场地、节约临时用地、搞好环保、仔细实施文明施工。第二章:工程概述2.1 工程简介本工程属西部大通道陕西蓝田~商州高速公路的一个标段。本标段全长 2。7KM,其中隧道单线长 5185M,路基 110M,4*3m 盖板涵一道;隧道单面纵坡 2。055%,最大埋深 386M,隧道穿大断面裂带左线105M, 右线 120M,可能产生二级岩爆区,单线长度 2880M,Ⅱ 类围岩415m , Ⅲ 类 围 岩 1725m , Ⅳ 类 围 岩 3045m. 行 车 道 宽 度0。5+3。75×2+0。5M,行车限高 5。0M,检修道净宽 0.75M,检修道净高 2。5M,应急停车带 6 处,人行横道 4 处:2×2。85M,车行横洞 3 处:5×5。70M。 2.2 工程概况本工程工程量较大,隧道开挖土石方 50 多万 m3 且运距在 2KM 以上,浇注各类砼 8 万多 m3,耗用各类钢材 4000 多吨.单口掘进...
