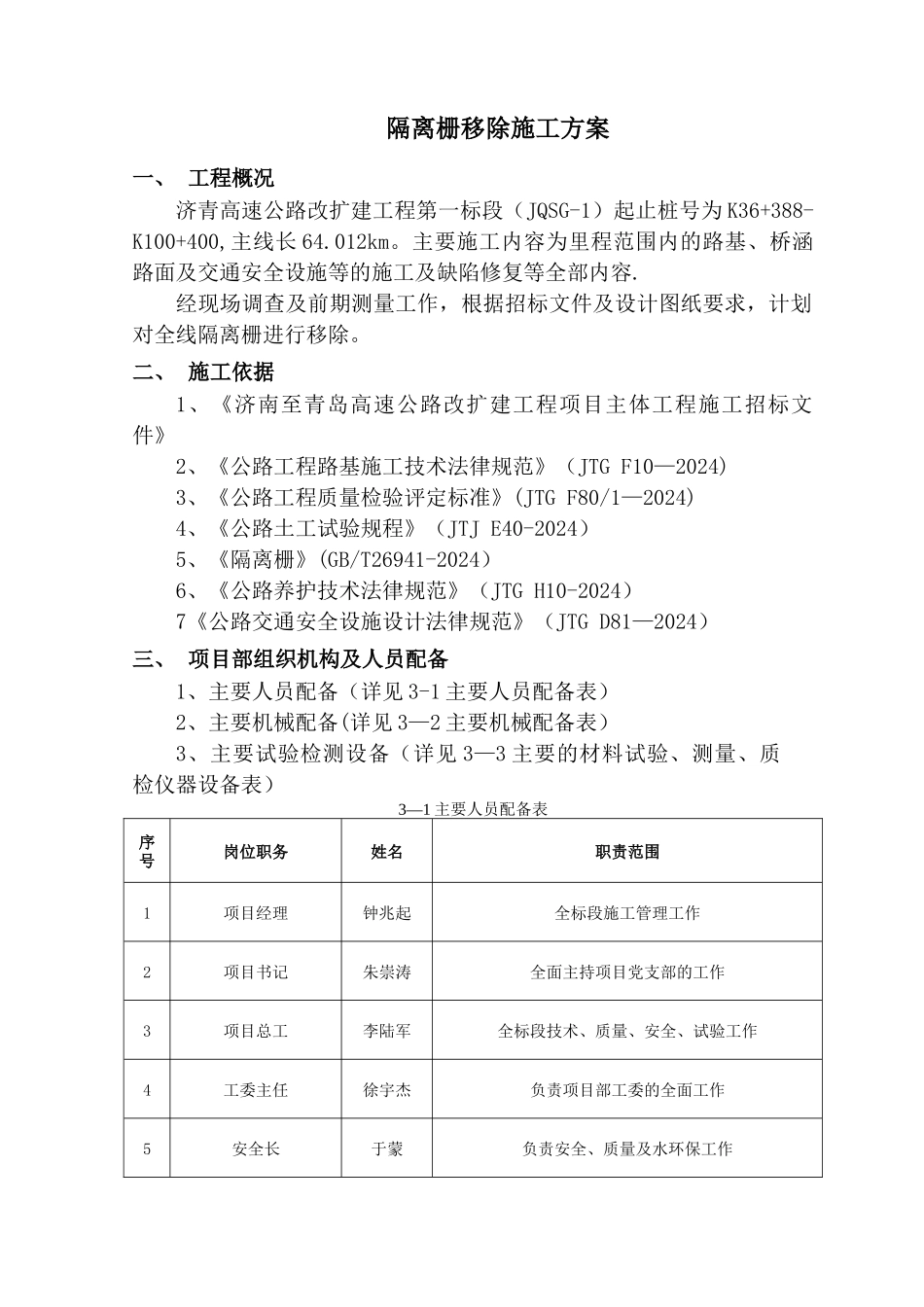

隔离栅移除施工方案一、 工程概况济青高速公路改扩建工程第一标段(JQSG-1)起止桩号为 K36+388-K100+400,主线长 64
主要施工内容为里程范围内的路基、桥涵路面及交通安全设施等的施工及缺陷修复等全部内容
经现场调查及前期测量工作,根据招标文件及设计图纸要求,计划对全线隔离栅进行移除

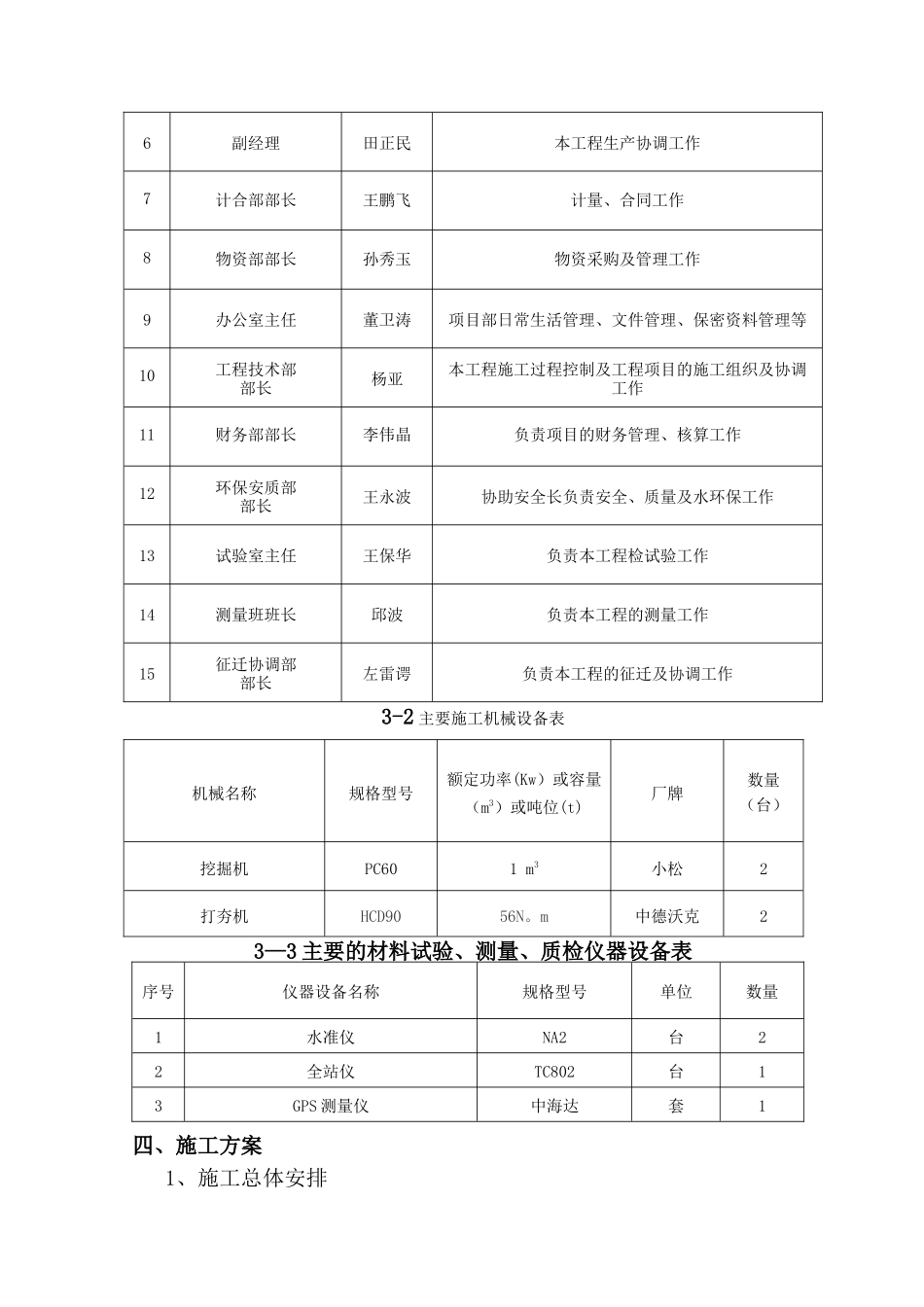

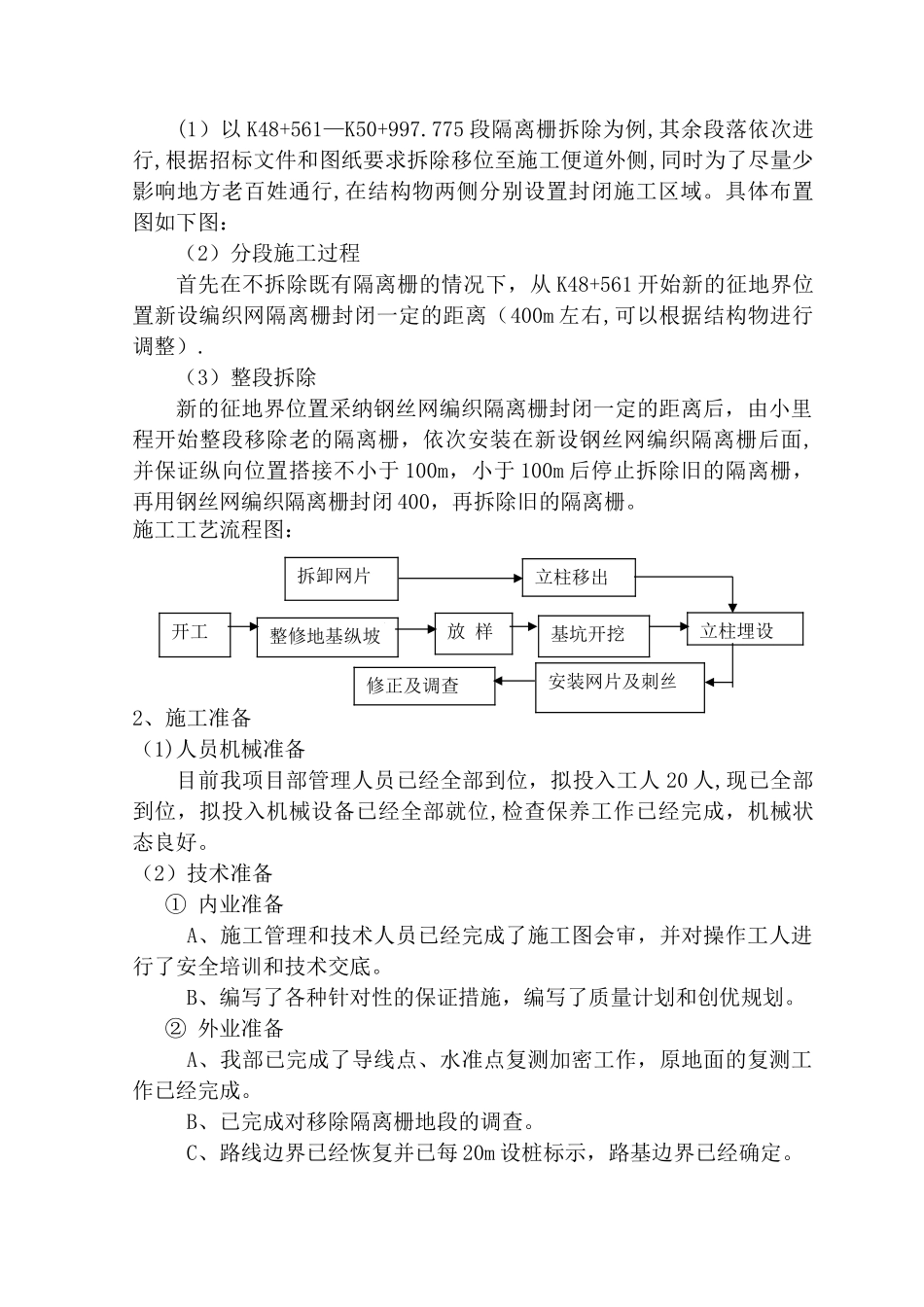

二、 施工依据1、《济南至青岛高速公路改扩建工程项目主体工程施工招标文件》2、《公路工程路基施工技术法律规范》(JTG F10—2024)3、《公路工程质量检验评定标准》(JTG F80/1—2024)4、《公路土工试验规程》(JTJ E40-2024)5、《隔离栅》(GB/T26941-2024)6、《公路养护技术法律规范》(JTG H10-2024)7《公路交通安全设施设计法律规范》(JTG D81—2024)三、 项目部组织机构及人员配备1、主要人员配备(详见 3-1 主要人员配备表) 2、主要机械配备(详见 3—2 主要机械配备表)3、主要试验检测设备(详见 3—3 主要的材料试验、测量、质检仪器设备表)3—1 主要人员配备表序号岗位职务姓名职责范围1项目经理钟兆起全标段施工管理工作2项目书记朱崇涛全面主持项目党支部的工作3项目总工李陆军全标段技术、质量、安全、试验工作4工委主任徐宇杰负责项目部工委的全面工作5安全长于蒙负责安全、质量及水环保工作6副经理田正民本工程生产协调工作7计合部部长王鹏飞计量、合同工作8物资部部长孙秀玉物资采购及管理工作9办公室主任董卫涛项目部日常生活管理、文件管理、保密资料管理等10工程技术部部长杨亚本工程施工过程控制及工程项目的施工组织及协调工作11财务部部长李伟晶负责项目的财务管理、核算工作12环保安质部部长王永波协助安全长负责安全、质量及水环保工作13试验室主任王保华负责本工程检试验工作14测量班班长邱波负责本工程的测量工作1
