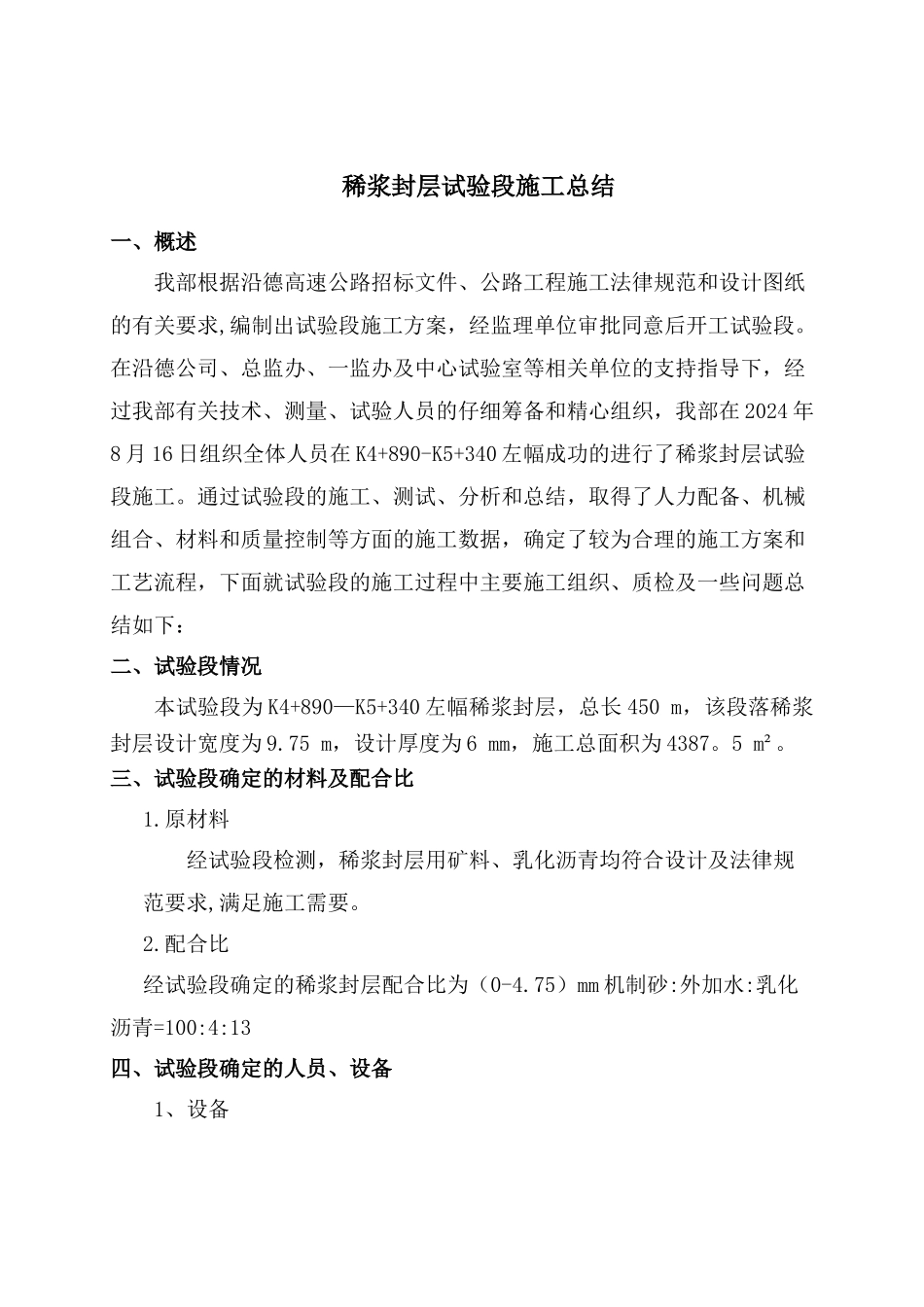

稀浆封层试验段施工总结 一、概述我部根据沿德高速公路招标文件、公路工程施工法律规范和设计图纸的有关要求,编制出试验段施工方案,经监理单位审批同意后开工试验段
在沿德公司、总监办、一监办及中心试验室等相关单位的支持指导下,经过我部有关技术、测量、试验人员的仔细筹备和精心组织,我部在 2024 年8 月 16 日组织全体人员在 K4+890-K5+340 左幅成功的进行了稀浆封层试验段施工
通过试验段的施工、测试、分析和总结,取得了人力配备、机械组合、材料和质量控制等方面的施工数据,确定了较为合理的施工方案和工艺流程,下面就试验段的施工过程中主要施工组织、质检及一些问题总结如下:二、试验段情况本试验段为 K4+890—K5+340 左幅稀浆封层,总长 450 m,该段落稀浆封层设计宽度为 9
75 m,设计厚度为 6 mm,施工总面积为 4387
三、试验段确定的材料及配合比 1
原材料 经试验段检测,稀浆封层用矿料、乳化沥青均符合设计及法律规范要求,满足施工需要
配合比经试验段确定的稀浆封层配合比为(0-4

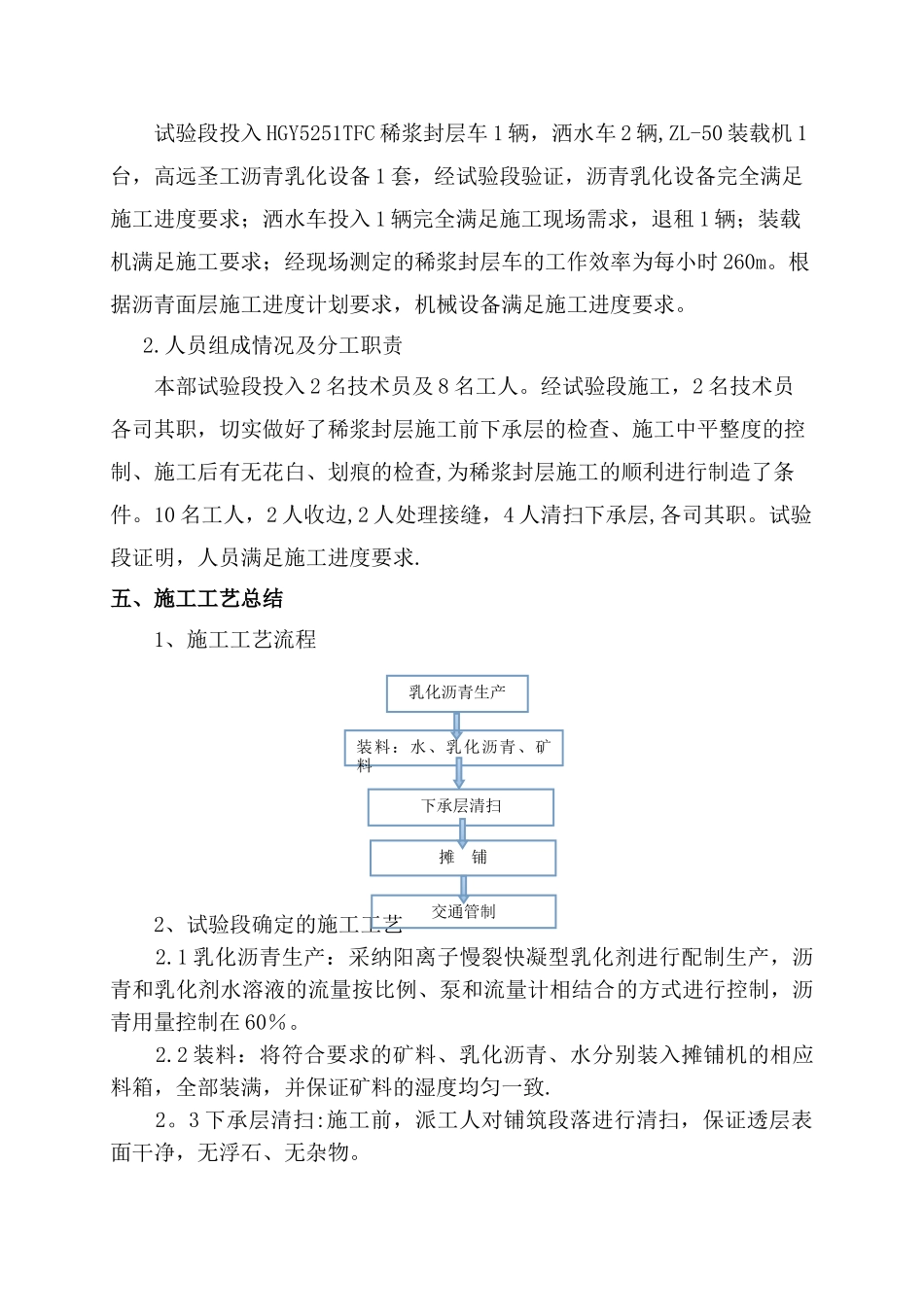

75)mm 机制砂:外加水:乳化沥青=100:4:13四、试验段确定的人员、设备 1、设备 试验段投入 HGY5251TFC 稀浆封层车 1 辆,洒水车 2 辆,ZL-50 装载机 1台,高远圣工沥青乳化设备 1 套,经试验段验证,沥青乳化设备完全满足施工进度要求;洒水车投入 1 辆完全满足施工现场需求,退租 1 辆;装载机满足施工要求;经现场测定的稀浆封层车的工作效率为每小时 260m
根据沥青面层施工进度计划要求,机械设备满足施工进度要求
人员组成情况及分工职责 本部试验段投入 2 名技术员及 8 名工人
经试验段施工,2 名技术员各司其职,切实做好了稀浆封层施工前下承层的检查、施工中平整度的控制、施工后有无花白、划痕的检查,为稀浆封层施工的顺利
