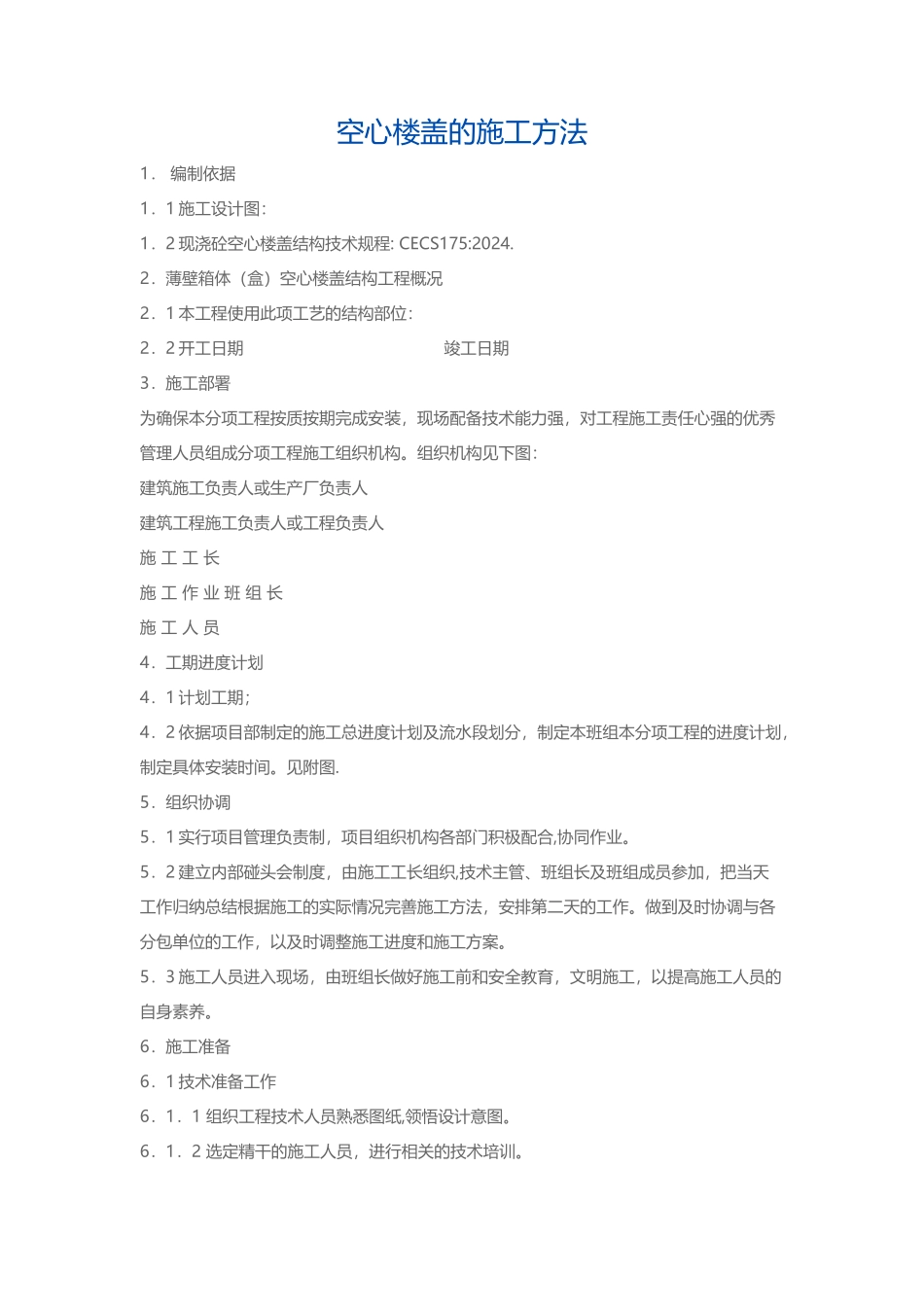

空心楼盖的施工方法1. 编制依据1.1 施工设计图:1.2 现浇砼空心楼盖结构技术规程: CECS175:2024
2.薄壁箱体(盒)空心楼盖结构工程概况2.1 本工程使用此项工艺的结构部位:2.2 开工日期 竣工日期3.施工部署为确保本分项工程按质按期完成安装,现场配备技术能力强,对工程施工责任心强的优秀管理人员组成分项工程施工组织机构
组织机构见下图:建筑施工负责人或生产厂负责人建筑工程施工负责人或工程负责人施 工 工 长施 工 作 业 班 组 长施 工 人 员4.工期进度计划4.1 计划工期;4.2 依据项目部制定的施工总进度计划及流水段划分,制定本班组本分项工程的进度计划,制定具体安装时间
5.组织协调5.1 实行项目管理负责制,项目组织机构各部门积极配合,协同作业
5.2 建立内部碰头会制度,由施工工长组织,技术主管、班组长及班组成员参加,把当天工作归纳总结根据施工的实际情况完善施工方法,安排第二天的工作
做到及时协调与各分包单位的工作,以及时调整施工进度和施工方案
5.3 施工人员进入现场,由班组长做好施工前和安全教育,文明施工,以提高施工人员的自身素养

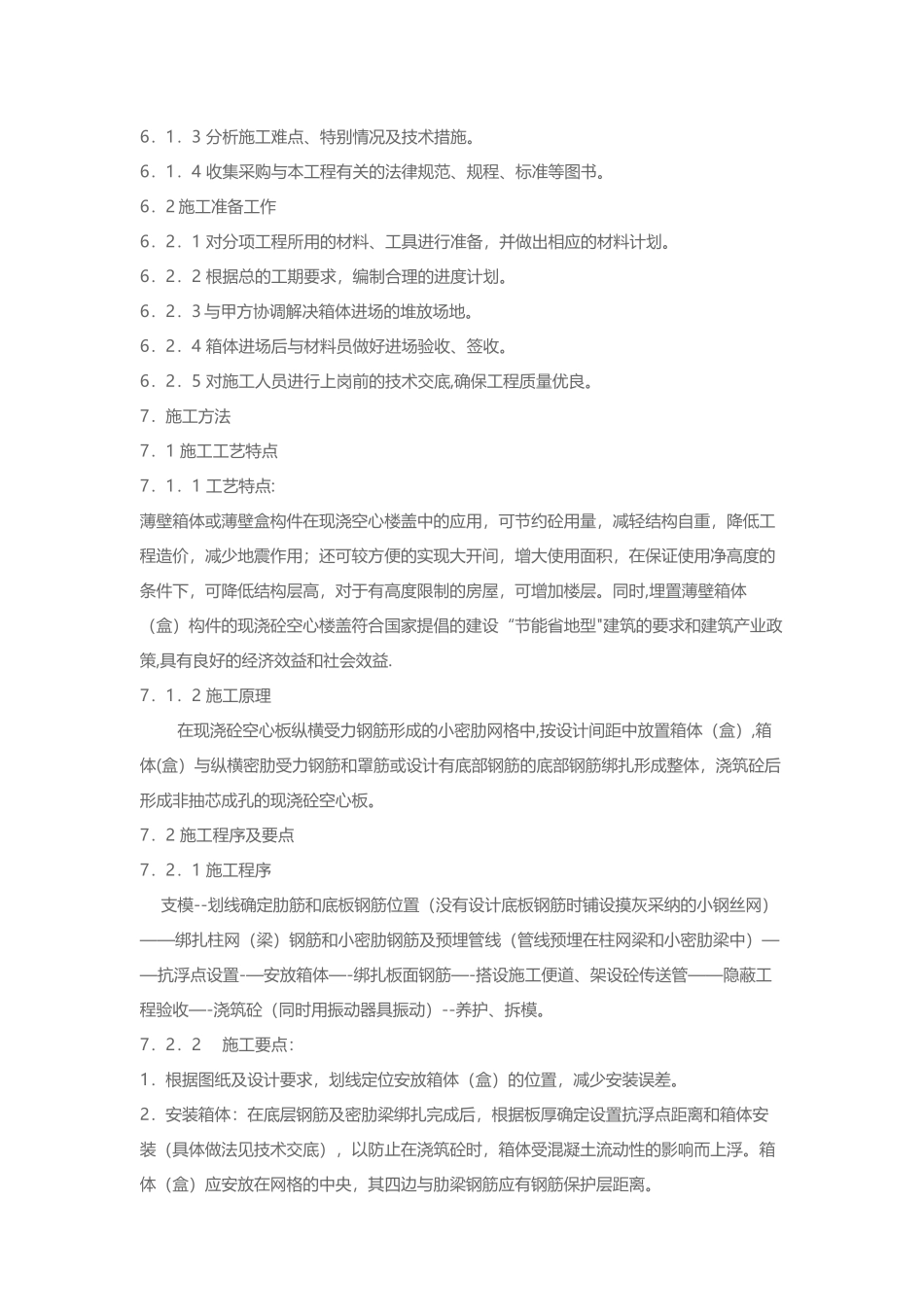

6.施工准备6.1 技术准备工作6.1.1 组织工程技术人员熟悉图纸,领悟设计意图
6.1.2 选定精干的施工人员,进行相关的技术培训
6.1.3 分析施工难点、特别情况及技术措施
6.1.4 收集采购与本工程有关的法律规范、规程、标准等图书
6.2 施工准备工作6.2.1 对分项工程所用的材料、工具进行准备,并做出相应的材料计划
6.2.2 根据总的工期要求,编制合理的进度计划
6.2.3 与甲方协调解决箱体进场的堆放场地
6.2.4 箱体进场后与材料员做好进场验收、签收
6.2.5 对施工人员进行上岗前的技术交底,确保工程质量优良
7.施工方法7.1 施工工艺特点7.1.1 工艺特点:薄壁箱体或薄壁
