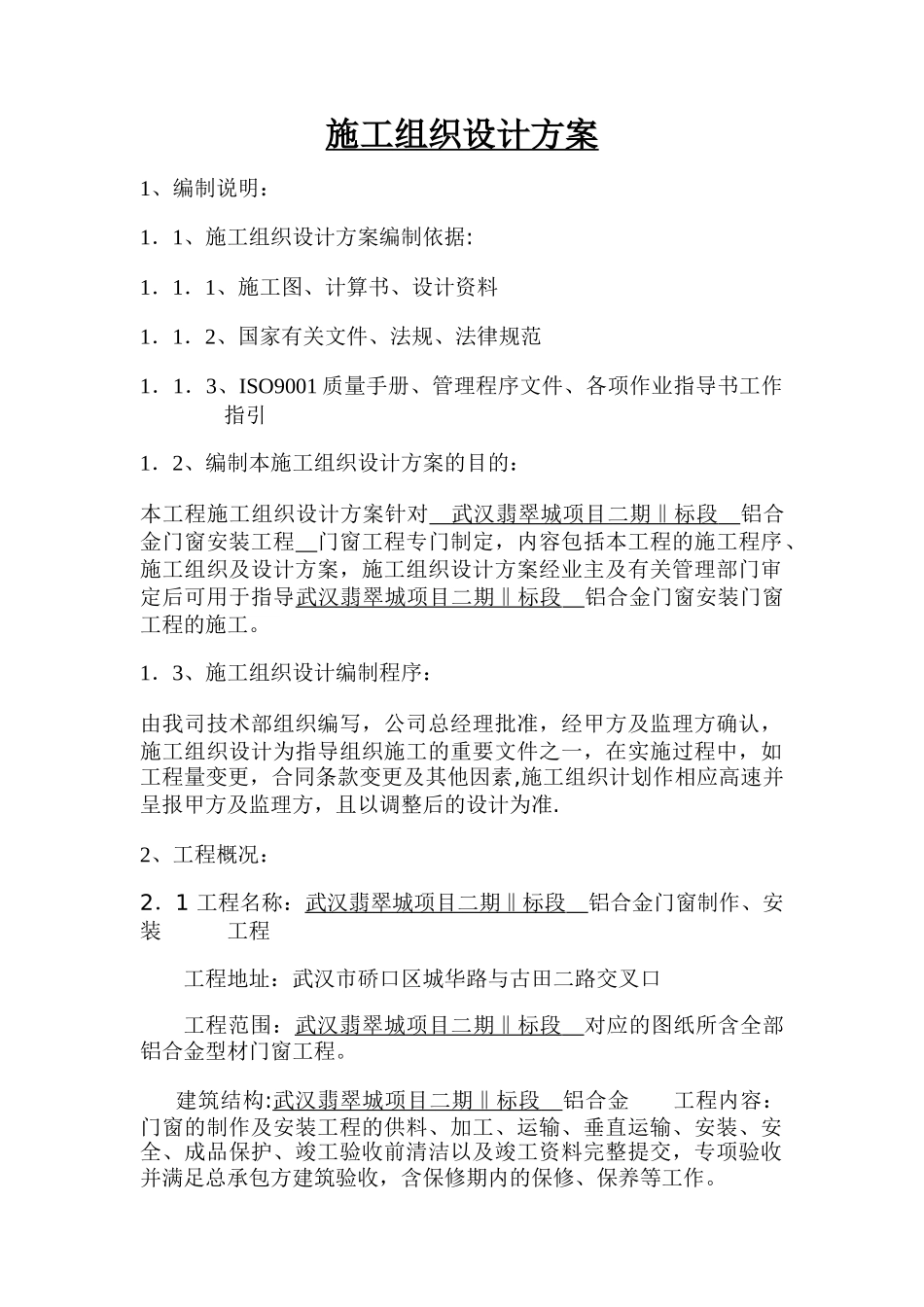

施工组织设计方案1、编制说明:1.1、施工组织设计方案编制依据:1.1.1、施工图、计算书、设计资料1.1.2、国家有关文件、法规、法律规范1.1.3、ISO9001 质量手册、管理程序文件、各项作业指导书工作指引1.2、编制本施工组织设计方案的目的:本工程施工组织设计方案针对 武汉翡翠城项目二期‖标段 铝合金门窗安装工程 门窗工程专门制定,内容包括本工程的施工程序、施工组织及设计方案,施工组织设计方案经业主及有关管理部门审定后可用于指导武汉翡翠城项目二期‖标段 铝合金门窗安装门窗工程的施工
1.3、施工组织设计编制程序:由我司技术部组织编写,公司总经理批准,经甲方及监理方确认,施工组织设计为指导组织施工的重要文件之一,在实施过程中,如工程量变更,合同条款变更及其他因素,施工组织计划作相应高速并呈报甲方及监理方,且以调整后的设计为准
2、工程概况:2.1 工程名称:武汉翡翠城项目二期‖标段 铝合金门窗制作、安装 工程工程地址:武汉市硚口区城华路与古田二路交叉口工程范围:武汉翡翠城项目二期‖标段 对应的图纸所含全部铝合金型材门窗工程
建筑结构:武汉翡翠城项目二期‖标段 铝合金 工程内容:门窗的制作及安装工程的供料、加工、运输、垂直运输、安装、安全、成品保护、竣工验收前清洁以及竣工资料完整提交,专项验收并满足总承包方建筑验收,含保修期内的保修、保养等工作
工程总量:门窗工程总量 18926
1 m2 ,百叶面积总量 8082
29 m2,总价:壹仟叁佰叁拾叁万捌仟肆佰肆拾贰元肆角捌分,小写13338442
2.2 承包方式及施工条件:本工程采纳包人工、包材料、包质量、包安全的包干方式
工程按图施工,严格执行技术法律规范,保证质量
施工条件具备情况:楼房均已封顶,由甲方提供垂直运输、施工用脚手架、并提供物资存放场地及施工用水电
2.3、主材要求型材:采纳 亚铝
