窗洞口封堵方案

窗洞口封堵方案_第1页
1/1

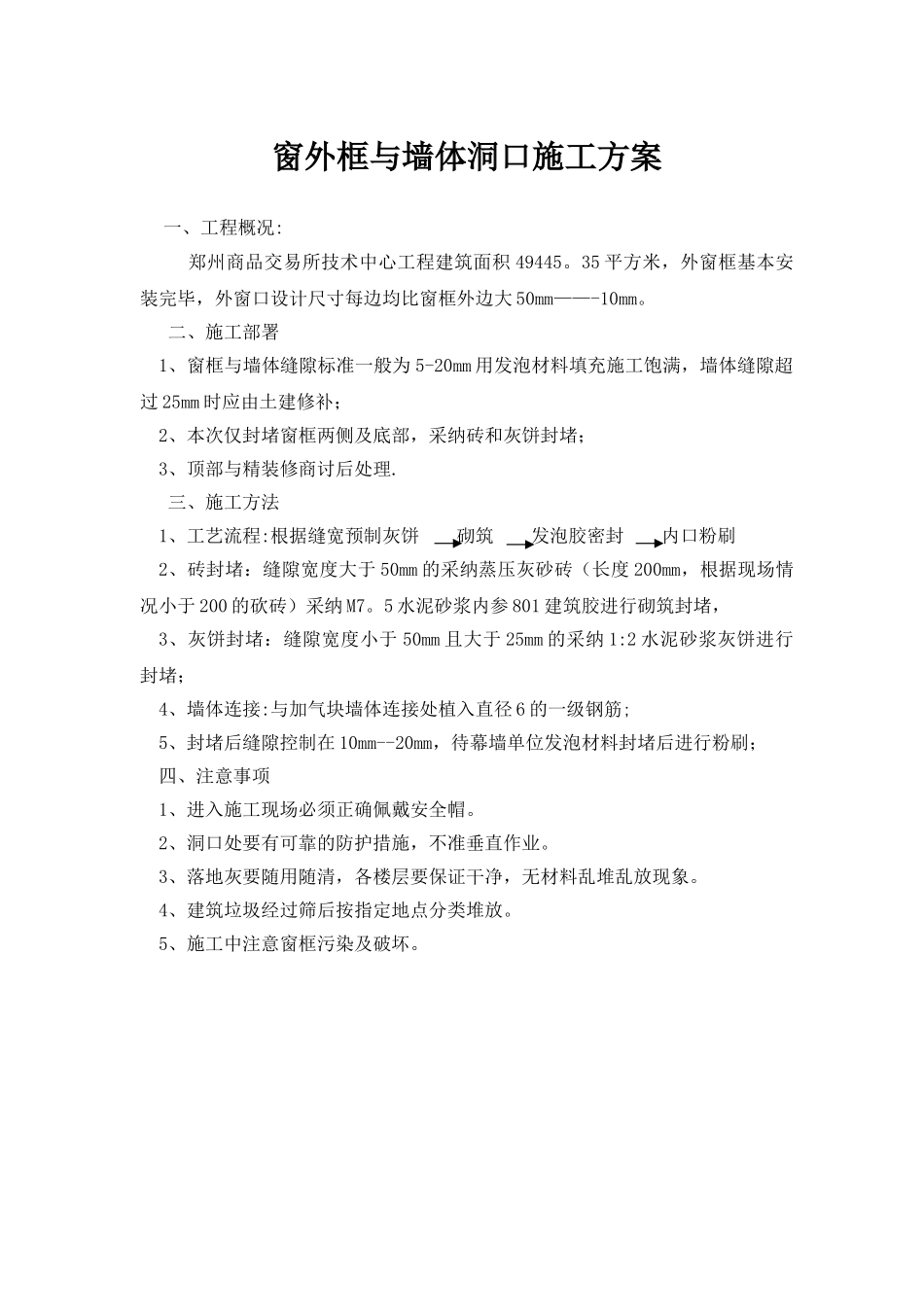

窗外框与墙体洞口施工方案 一、工程概况: 郑州商品交易所技术中心工程建筑面积 49445。35 平方米,外窗框基本安装完毕,外窗口设计尺寸每边均比窗框外边大 50mm——-10mm。 二、施工部署1、窗框与墙体缝隙标准一般为 5-20mm 用发泡材料填充施工饱满,墙体缝隙超过 25mm 时应由土建修补;2、本次仅封堵窗框两侧及底部,采纳砖和灰饼封堵;3、顶部与精装修商讨后处理. 三、施工方法1、工艺流程:根据缝宽预制灰饼 砌筑 发泡胶密封 内口粉刷 2、砖封堵:缝隙宽度大于 50mm 的采纳蒸压灰砂砖(长度 200mm,根据现场情况小于 200 的砍砖)采纳 M7。5 水泥砂浆内参 801 建筑胶进行砌筑封堵,3、灰饼封堵:缝隙宽度小于 50mm 且大于 25mm 的采纳 1:2 水泥砂浆灰饼进行封堵;4、墙体连接:与加气块墙体连接处植入直径 6 的一级钢筋;5、封堵后缝隙控制在 10mm--20mm,待幕墙单位发泡材料封堵后进行粉刷;四、注意事项1、进入施工现场必须正确佩戴安全帽。2、洞口处要有可靠的防护措施,不准垂直作业。3、落地灰要随用随清,各楼层要保证干净,无材料乱堆乱放现象。4、建筑垃圾经过筛后按指定地点分类堆放。5、施工中注意窗框污染及破坏。
