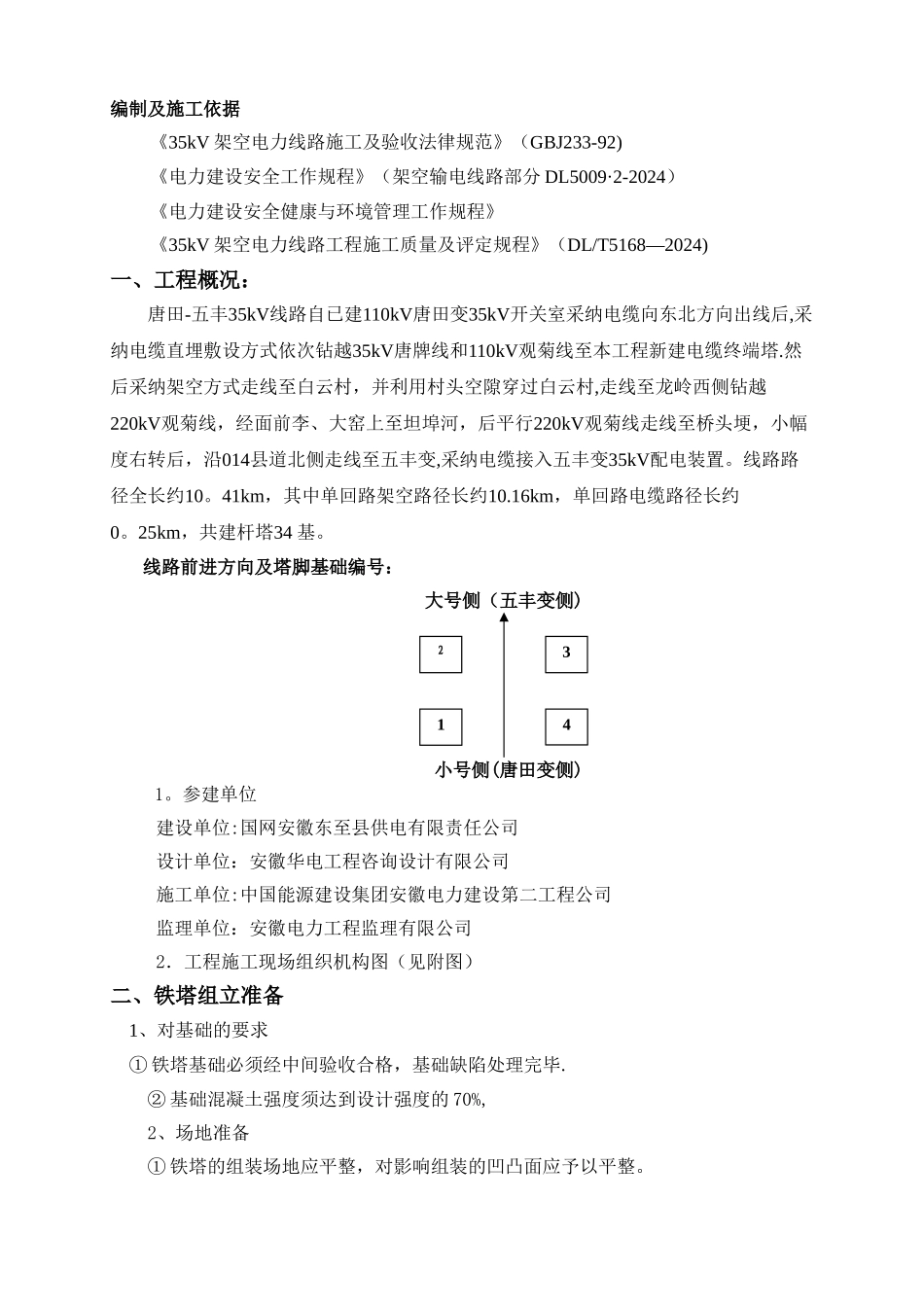

池州东至县唐田—五丰 35kV 线路工程立塔施工方案中国能源建设集团安徽电力建设第二工程公司2024 年 3 月 18 日批 准: 年 月 日审 核: 年 月 日编 写: 年 月 日前 言铁塔组立应严格按《内拉线悬浮抱杆分解组塔标准工艺》和本工程《立塔施工工艺》执行。本工程的自立式铁塔均采纳内拉线抱杆组立。本工艺的交底由项目总工向项目技术、安全、质量、材料人员进行交底,项目总工或项目技术负责人向施工队交底,并形成记录。由项目总工主持首基试点;并以书面形式(试点小结)法律规范操作工艺编制及施工依据《35kV 架空电力线路施工及验收法律规范》(GBJ233-92)《电力建设安全工作规程》(架空输电线路部分 DL5009·2-2024)《电力建设安全健康与环境管理工作规程》《35kV 架空电力线路工程施工质量及评定规程》(DL/T5168—2024)一、工程概况:唐田-五丰35kV线路自已建110kV唐田变35kV开关室采纳电缆向东北方向出线后,采纳电缆直埋敷设方式依次钻越35kV唐牌线和110kV观菊线至本工程新建电缆终端塔.然后采纳架空方式走线至白云村,并利用村头空隙穿过白云村,走线至龙岭西侧钻越220kV观菊线,经面前李、大窑上至坦埠河,后平行220kV观菊线走线至桥头埂,小幅度右转后,沿014县道北侧走线至五丰变,采纳电缆接入五丰变35kV配电装置。线路路径全长约10。41km,其中单回路架空路径长约10.16km,单回路电缆路径长约0。25km,共建杆塔34 基。线路前进方向及塔脚基础编号: 大号侧(五丰变侧) 小号侧(唐田变侧)1。参建单位建设单位:国网安徽东至县供电有限责任公司设计单位:安徽华电工程咨询设计有限公司施工单位:中国能源建设集团安徽电力建设第二工程公司监理单位:安徽电力工程监理有限公司2.工程施工现场组织机构图(见附图)二、铁塔组立准备 1、对基础的要求 ① 铁塔基础必须经中间验收合格,基础缺陷处理完毕. ② 基础混凝土强度须达到设计强度的 70%, 2、场地准备 ① 铁塔的组装场地应平整,对影响组装的凹凸面应予以平整。2143 ② 对影响组装和吊装的构筑物,如电力线、通讯线、道路、树木等应预先实行相应的措施。 3、对塔料、构件的缺陷处理 ① 按设计施工图纸核定塔料的数量和规格,角钢弯曲度不得超过构件长度的2‰,当角钢弯曲超过此值时,可采纳冷矫正法矫正。但矫正后构件不得有凹痕和裂纹。 ② 由于运输或矫正引起的构件表田镀锌剥落或补孔等,均应涂好富锌漆处理。对锌层大面积剥落的构件应予...
